كيفية إنشاء Sample Lines في Civil 3D وحساب المقاطع والكميات

مقدمة: لماذا تُعد Sample Lines أساس المقاطع العرضية والكميات في Civil 3D؟
عند العمل على مشروع طريق في Autodesk Civil 3D قد يبدو إنشاء المقاطع العرضية مهمة بسيطة: تحدد المحور، تنشئ بعض الخطوط العرضية، ثم تُظهر القطاعات. لكن في المشاريع الفعلية، فإن جودة Sample Lines تؤثر مباشرة في دقة المقاطع العرضية، ومراجعة المناسيب، وحدود الحفر والردم، وحساب كميات الأعمال الترابية وطبقات الرصف.
خطأ صغير مثل اختيار مصدر Section خاطئ، أو استخدام تباعد كبير بين المقاطع، أو إنهاء خط العينة قبل نقطة التقاء الميل التصميمي بالأرض الطبيعية Daylight قد ينتج مقاطع تبدو سليمة بصرياً بينما تكون الكميات المستخرجة منها غير ممثلة للحالة الحقيقية.
لذلك لا ينبغي النظر إلى Sample Lines في Civil 3D باعتبارها مجرد خطوط رسومية. هي في الواقع نظام أخذ عينات هندسي يحدد: أين نقرأ النموذج؟ وما البيانات التي نقرأها؟ وإلى أي مسافة يمين ويسار المحور؟
تُعد القطاعات العرضية (Cross Sections) الركيزة الأساسية في مشاريع هندسة الطرق والبنية التحتية داخل بيئة Autodesk Civil 3D؛ إذ إنها تمثل الإسقاط الرأسي الدقيق الذي يربط بين تضاريس الأرض الطبيعية القائمة، والمسار التصميمي المقترح. لا تقتصر أهمية هذه القطاعات على مجرد الرسم التوضيحي، بل تمتد لتكون المرجع الحسابي الأول لاستخراج كميات الحفر والردم (Earthwork Quantities)، ومطابقة المناسيب، والتأكد من استيفاء الميول الجانبية ومعايير الصرف السطحي وتفادي أي تعارضات بنيوية مع المرافق القائمة قبل النزول إلى موقع التنفيذ.
تعرف على كيفية إنشاء قطاعات عرضية في Civil 3D وحساب الكميات باحترافية وتصدير اللوحات التنفيذية
الخلاصة العملية قبل أن تبدأ
لإنشاء Sample Lines موثوقة: اختر Alignment الصحيح، أنشئ Sample Line Group واضحة الغرض، فعّل مصادر المقاطع الصحيحة مثل EG وCorridor، وزّع الخطوط بتباعد مناسب مع إضافة محطات عند نقاط التغير الهندسي، ثم اضبط Left/Right Swath Width بحيث تشمل كامل الطريق وميول الحفر والردم ونقاط Daylight. بعد ذلك فقط انتقل إلى إنشاء Section Views وحساب الكميات.

ما هي Sample Lines في Civil 3D؟

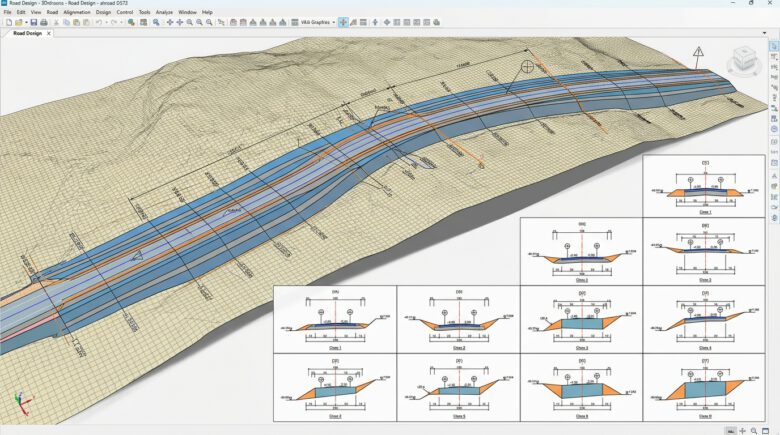

Sample Line هو خط مرتبط بمحطة محددة على Alignment ويقطع النموذج عرضياً للحصول على بيانات القطاع عند هذه المحطة. يكون الخط عادةً عمودياً على المحور، إلا أنه يمكن تعديل اتجاهه أو عرضه في الحالات الخاصة.
قد تنجح في إنشاء Corridor في Civil 3D خلال دقائق، ثم تبدأ المشكلات: الحارة تنعكس إلى الداخل، الـDaylight لا يصل إلى الأرض الطبيعية، أجزاء من الطريق تختفي، سطح FG يصنع مثلثات غريبة، المقاطع لا تتطابق مع التصميم، أو تظهر كميات حفر وردم أكبر بكثير مما تتوقع.
تعرف على طريقة إنشاء Corridor في Civil 3D خطوة بخطوة: دليل عملي شامل
-- إعلان --
عند إنشاء Sample Line لا يقوم Civil 3D بإنشاء لوحة القطاع نفسها، وإنما يستخدم الخط لجمع بيانات العناصر التي تم اختيارها ضمن Section Sources. وقد تشمل هذه المصادر:
- Existing Ground – EG: سطح الأرض الطبيعية.
- Finished Ground – FG: سطح التصميم النهائي.
- Corridor: نموذج الطريق نفسه بما يتضمن نقاط وروابط وأشكال الـAssembly.
- Corridor Surfaces: مثل Top وDatum.
- Pipe Networks: الأنابيب والمناهل والعناصر التي تتقاطع مع القطاع.
- أسطح أو نماذج إضافية مستخدمة في التصميم.
وتؤكد وثائق Autodesk أن أخذ الـCorridor نفسه كمصدر يسمح بتمثيل Points وLinks وShapes الخاصة بالنموذج، بينما ينتج أخذ Surface أو Corridor Surface تمثيلاً سطحياً واحداً. وهذا فرق مهم جداً عندما يكون المطلوب إظهار طبقات الرصف أو حساب مواد مرتبطة بأشكال Corridor.
إنشاء Surface من Corridor في Autodesk Civil 3D قد يستغرق أقل من دقيقة، لكن المشكلة الحقيقية ليست في معرفة مكان زر Create Corridor Surface. المشكلة هي: هل السطح الذي أنشأته يمثل التصميم فعلاً؟ وهل يصلح للاعتماد عليه في المناسيب والحفر والردم والتصريف والتسليم؟
اكتشف كيفية استخراج Surface من Corridor في Civil 3D باحتراف
-- إعلان --
Sample Line وSection وSection View: ما الفرق بينها؟
| العنصر | وظيفته | مثال |
|---|---|---|
| Sample Line | يحدد مكان واتجاه وعرض أخذ القطاع | قطاع عند Station 0+500 |
| Section | البيانات المقطوعة من مصدر معين | قطاع EG أو Corridor |
| Section View | الإطار الرسومي الذي يعرض Sections | المقطع العرضي الموجود على اللوحة |
| Sample Line Group | يجمع خطوط العينة ومصادرها وإعداداتها | مقاطع الطريق الرئيسي كل 20 م |
| Material List | تعريف المواد المستخدمة لحساب الكميات | Cut / Fill / Pavement Layers |
يمكن إذاً أن يحتوي Section View واحد على عدة Sections: خط للأرض الطبيعية، وآخر لسطح التصميم، ومكونات Corridor وشبكة أنابيب، وجميعها مأخوذة عند Sample Line واحدة.
المتطلبات قبل إنشاء Sample Lines
قبل تشغيل الأمر، نفّذ فحصاً سريعاً للنموذج. هذه الخطوة توفر كثيراً من الوقت لاحقاً، لأن Sample Lines لا تصلح أخطاء النموذج؛ بل تكشفها.
1. مراجعة Alignment
- تأكد من اختيار محور الطريق الصحيح.
- راجع Start Station وEnd Station.
- تحقق من اتجاه زيادة المحطات.
- راجع Station Equations إن وجدت.
- تأكد من عدم استخدام Alignment جانبي أو مؤقت بدلاً من محور الطريق الرئيسي.
2. مراجعة Existing Ground Surface
يجب ألا يغطي سطح EG محور الطريق فقط. تأكد من امتداده لمسافة كافية يميناً ويساراً بحيث تشمل ميول الطريق ونقاط Daylight وجميع المناطق المطلوبة في حساب الكميات.
راجع كذلك الـBoundaries والBreaklines والمناطق التي تحتوي ثقوباً أو بيانات مساحية ضعيفة. وجود Contours قرب المحور لا يعني بالضرورة أن السطح صالح على كامل عرض القطاع.
3. مراجعة Corridor
- نفّذ Rebuild Corridor بعد آخر تعديل.
- تحقق من Baseline المستخدم.
- راجع Regions وبداياتها ونهاياتها.
- تحقق من Assemblies المستخدمة في كل Region.
- راجع Frequencies خصوصاً عند المنحنيات والتغيرات الهندسية.
- تأكد من إنشاء Corridor Surfaces المطلوبة مثل Top وDatum.
4. فحص النموذج ثلاثي الأبعاد
استخدم Object Viewer أو عرضاً ثلاثي الأبعاد للتأكد من أن Corridor وEG متطابقان مكانياً. إذا كان أحدهما مزاحاً أو يقع على نظام إحداثيات مختلف، فستظهر المشكلة لاحقاً داخل المقاطع وربما يصعب اكتشاف سببها.
طريقة إنشاء Sample Lines في Civil 3D خطوة بخطوة
المسار المعتاد هو:
Home → Profile & Section Views → Sample Lines → Create Sample Lines
ويمكن كذلك استخدام الأمر CreateSampleLines من سطر الأوامر. Autodesk توثّق إنشاء Sample Lines باعتبارها عناصر مرتبطة بمحور Alignment ومجمعة داخل Sample Line Groups.
الخطوة 1: اختيار Alignment الصحيح
حدد Alignment المطلوب من الرسم أو من القائمة. في المشاريع التي تحتوي طرقاً متقاطعة ومحاور خدمات ومحاور Offset، لا تعتمد على موضع الخط في الشاشة وحده؛ تحقق من اسم المحور.
مثلاً إذا كان لديك:
- AL-01-MAIN-ROAD
- AL-01-RIGHT-EDGE
- AL-01-DRAINAGE
فاختيار المحور الثاني أو الثالث بالخطأ قد ينتج مقاطع تبدو منطقية بصرياً لكنها مرتبطة بنظام محطات مختلف تماماً.
إذا كانت هناك Station Equations، سجّلها وراجعها قبل اعتماد أرقام القطاعات، لأن قيمة المحطة المعروضة ليست دائماً مساوية للمسافة الهندسية المباشرة من بداية Alignment.
الخطوة 2: إنشاء Sample Line Group بطريقة منظمة
عند إنشاء أول Sample Line على Alignment سيطلب Civil 3D إنشاء مجموعة. لا تستخدم اسماً عاماً مثل Sample Line Group 1 في مشروع فعلي.
استخدم اسماً يكشف وظيفة المجموعة، مثل:
- AL01-SECTIONS-25M
- AL01-EARTHWORK-QTY-10M
- AL01-IFC-CROSS-SECTIONS
- AL01-UTILITY-CROSSINGS
هذا الفصل مهم. فقد تكون مقاطع اللوحات كل 25 م بينما تحتاج دراسة الكميات في منطقة جبلية إلى مقاطع كل 5 أو 10 م. استخدام مجموعة مستقلة يمنع تعديل مقاطع اللوحات المعتمدة أثناء إجراء التحليلات الداخلية.
الخطوة 3: اختيار Section Sources الصحيحة

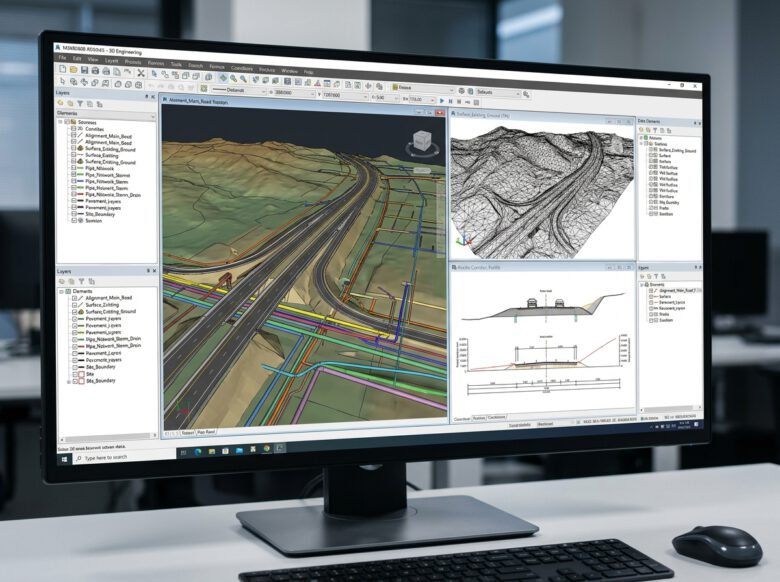

هذه واحدة من أهم مراحل إنشاء Sample Lines. لا يكفي أن يظهر Surface أو Corridor في القائمة؛ يجب التأكد من تفعيل أخذ العينة منه.
| المصدر | متى تستخدمه؟ |
|---|---|
| EG Surface | لإظهار الأرض الطبيعية ومقارنة التصميم بها |
| Corridor | لإظهار Links وShapes ومكونات Assembly |
| Top Surface | لمقارنة سطح الطريق النهائي بالأسطح الأخرى |
| Datum Surface | مفيد في العديد من تحليلات Earthworks |
| FG Surface | عندما يمتد التصميم خارج حدود Corridor |
| Pipe Network | لإظهار الأنابيب والمنشآت المتقاطعة |

Corridor أم Corridor Surface؟
هذه نقطة تسبب التباساً لكثير من المستخدمين. Corridor Surface مثل Top يمثل سطحاً هندسياً واحداً، بينما Corridor نفسه يحتوي معلومات أكثر عن Assembly بما يشمل Links وShapes.
لذلك إذا كنت تريد رؤية طبقات Pavement أو أشكال Subbase وBase داخل القطاع، لا تفترض أن إضافة Top Surface وحده كافية.
الخطوة 4: اختيار Sample Line Style وLabel Style
اختر Style متوافقاً مع قالب المشروع. يجب أن تكون Sample Lines واضحة في Plan View دون أن تطغى على الرسم.
أما Label Style فمن الأفضل أن يُظهر على الأقل:
- Station.
- رقم القطاع عند الحاجة.
- اسم Alignment في المشاريع متعددة المحاور.
إذا كانت الخطوط أو التسميات غير ظاهرة، راجع Layer المستخدمة داخل Style وحالة Freeze/Off والألوان ومقياس Annotation بدلاً من تعديل عشرات Sample Lines بشكل منفصل.
الخطوة 5: اختيار طريقة توزيع Sample Lines
لا توجد طريقة واحدة مثالية لكل المشروع. Civil 3D يوفر عدة وسائل لإنشاء الخطوط، ومنها إنشاء خطوط عند محطات منفردة أو مدى من المحطات أو نقاط مختارة أو محطات Corridor. وتظهر هذه الخيارات ضمن Sample Line Tools.
| الطريقة | الاستخدام الأفضل |
|---|---|
| By Station Range | إنشاء مقاطع منتظمة على طريق طويل |
| By Stations | إضافة محطات حرجة محددة |
| From Corridor Stations | إنشاء مقاطع عند Stations الموجودة في Corridor |
| Pick Points | اختيار مواقع معينة بصرياً من المخطط |
| From Polyline | حالات خاصة عندما يكون اتجاه القطاع محدداً بخط موجود |
أفضل استراتيجية في أغلب مشاريع الطرق هي الاستراتيجية الهجينة: أنشئ شبكة منتظمة أولاً، ثم أضف Sample Lines عند جميع نقاط التغير الهندسي المهمة.
أين يجب إضافة Sample Lines إضافية؟
التباعد المنتظم وحده لا يكفي. أضف خطوطاً إضافية عند المواقع التي يمكن أن يتغير عندها شكل القطاع أو مساحة الحفر والردم بسرعة، ومنها:
- بداية ونهاية Corridor Regions.
- أماكن تغير Assembly.
- تغير عدد الحارات أو عرض الطريق.
- بداية ونهاية Taper.
- التقاطعات والطرق الجانبية.
- مداخل ومخارج الطرق.
- الجدران الاستنادية.
- العبّارات Culverts.
- مناطق Drainage الحرجة.
- المنحنيات ذات التغير الكبير في Superelevation.
- مناطق الانتقال بين Cut وFill.
- التضاريس شديدة الانحدار.
- بداية ونهاية الجسور والمنشآت.
- المواقع التي تتغير عندها ميول Daylight.
ما هو التباعد المناسب بين Sample Lines؟
لا توجد مسافة واحدة يمكن اعتمادها لجميع المشاريع. التباعد يجب أن يتبع درجة تغير الهندسة والتضاريس والغرض من المقاطع، وليس طول الطريق وحده.
| حالة المشروع | بداية عملية يمكن دراستها | ملاحظة |
|---|---|---|
| طريق مستقيم وتضاريس منتظمة | 20–25 م | قد يكون مناسباً للوحات الاعتيادية |
| تضاريس متغيرة | 10–20 م | أضف نقاطاً عند التغيرات الواضحة |
| Cut/Fill مرتفع | 5–10 م بالمناطق الحرجة | تحقق من Daylight |
| تقاطع أو Transition | محطات مخصصة | لا تعتمد على التباعد المنتظم |
| تحليل كميات عالي الحساسية | أكثر كثافة حسب التغير الهندسي | اختبر حساسية النتائج |
هذه الأرقام ليست متطلباً كودياً عاماً؛ هي نقاط بداية هندسية يجب تعديلها وفق متطلبات المشروع ودقة المسح وطبيعة التضاريس وشروط العقد.
لماذا يؤثر تباعد Sample Lines على كميات الحفر والردم؟
لفهم ذلك عملياً، افترض أن مساحة الحفر عند Station 0+500 تساوي 18 م²، وعند Station 0+525 تساوي 26 م². باستخدام طريقة Average End Area بصورة مبسطة:
Volume = L × (A1 + A2) / 2
فتصبح الكمية التقريبية بين المحطتين:
25 × (18 + 26) / 2 = 550 م³
لكن افترض أن التضاريس ترتفع بشدة في منتصف المسافة وأن مساحة القطاع عند 0+512.50 هي 38 م². عند إضافة Sample Line هناك وإعادة الحساب على جزأين تصبح النتيجة:
12.5 × (18 + 38) / 2 + 12.5 × (38 + 26) / 2 = 750 م³ تقريباً.
الفرق هنا 200 م³ خلال 25 متراً فقط. المثال متعمد لإظهار المبدأ: عندما تتغير مساحة القطاع بصورة غير خطية، يمكن أن يكون التباعد الكبير بين Sample Lines سبباً في اختلاف كبير في كمية الأعمال.
ولهذا تدعم أدوات Material Analysis في Civil 3D طرقاً متعددة لحساب الأحجام، منها Average End Area وPrismoidal وComposite، ويجب اختيار الطريقة التي تتوافق مع منهجية المشروع وطبيعة النموذج.

الخطوة 6: إنشاء خطوط منتظمة باستخدام By Station Range
لإنشاء المقاطع على كامل المسار اختر By Station Range ثم حدد:
- Start Station.
- End Station.
- Increment أو التباعد.
- Left Swath Width.
- Right Swath Width.
- أي إعدادات إضافية مرتبطة بالمحطات الهندسية إذا كانت مطلوبة.
بعد الإنشاء لا تنتقل مباشرة إلى Section Views. اعرض المحور كاملاً وتأكد من عدم وجود مناطق هندسية مهمة تقع بين خطوط العينات دون Sample Line.

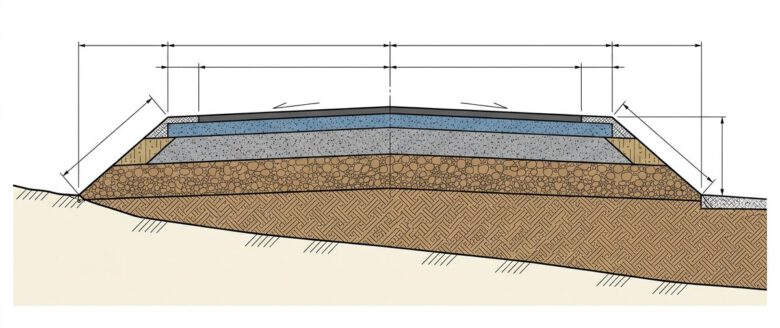

الخطوة 7: ضبط Left Swath Width وRight Swath Width
Swath Width هو العرض الذي سيقرأ Civil 3D البيانات ضمنه على كل جانب من Alignment.
هذه القيمة لا ينبغي أن تساوي عرض الطريق فقط. يجب أن تشمل:
- الحارات.
- الأكتاف.
- البردورات.
- الخنادق.
- ميول Cut وFill.
- نقطة Daylight.
- أي مساحة إضافية مطلوبة لإظهار Existing Ground.
مثلاً قد يكون عرض منصة الطريق 24 م فقط، أي 12 م تقريباً لكل جانب، لكن في منطقة Fill مرتفع قد يمتد الميل إلى أكثر من 35 أو 40 م من Centerline قبل الوصول إلى الأرض الطبيعية. استخدام Swath Width قدره 15 م سيقطع القطاع قبل Daylight.
هل 40 متراً لكل جانب قيمة مناسبة؟
يمكن استخدامها كبداية لبعض الطرق، لكنها ليست قاعدة. في المناطق الجبلية أو الردميات العالية قد تحتاج 60 أو 80 م أو أكثر، بينما يمكن استخدام عرض أقل في مناطق حضرية مقيدة.
القاعدة الأفضل:
اجعل Sample Line تتجاوز أبعد عنصر مطلوب ونقطة Daylight بهامش مراجعة مناسب.
كما تسمح أدوات Civil 3D باستخدام Alignments لتحديد Swath Width متغير في بعض سيناريوهات العمل، بدلاً من إجبار جميع القطاعات على عرض ثابت.
مثال عملي كامل: إنشاء Sample Lines لطريق بطول 1.5 كم
لنفترض أن لدينا مشروع طريق بالمعلومات التالية:
- Alignment: AL-01
- الطول: 1,500 م
- Existing Surface: EG
- Corridor: ROAD-CORRIDOR
- Corridor Surfaces: TOP وDATUM
- التباعد الأساسي المطلوب: 25 م
أولاً: إنشاء المجموعة
شغّل Create Sample Lines واختر AL-01، ثم أنشئ مجموعة باسم:
AL01-CROSS-SECTIONS-25M
ثانياً: تحديد المصادر
- EG
- ROAD-CORRIDOR
- TOP عند الحاجة
- DATUM للكميات المطلوبة
ثالثاً: إنشاء المحطات
اختر By Station Range من 0+000 إلى 1+500 كل 25 م.
رياضيًا هناك 60 فترة بطول 25 م، ولذلك سينتج تقريباً 61 موضع مقطع إذا شملت العملية محطتي البداية والنهاية.
رابعاً: إضافة Critical Stations
لنفترض وجود:
- تقاطع عند 0+347.50.
- بداية Retaining Wall عند 0+820.
- تغير Assembly عند 1+075.
- Culvert عند 1+263.40.
هذه المواقع لا تقع بالضرورة على شبكة 25 م، لذلك يجب إضافة Sample Lines لها بصورة منفصلة.
خامساً: ضبط العرض
ابدأ مثلاً بـ40 م يميناً ويساراً، ثم افحص أكثر مناطق Cut وFill تطرفاً. إذا لم تصل Sample Line إلى نقطة Daylight، قم بزيادة عرضها.

كيفية إنشاء Section Views بعد Sample Lines
بعد التأكد من Sample Lines انتقل إلى:
Home → Profile & Section Views → Section Views → Create Multiple Views
أو استخدم الأمر CreateMultipleSectionView.
- اختر Alignment.
- اختر Sample Line Group.
- حدد Station Range.
- اختر Section View Style.
- اضبط Offset Range.
- اضبط Elevation Range.
- حدد العناصر الظاهرة من Section Display Options.
- اختر Data Bands.
- حدد طريقة ترتيب المقاطع.
- اختر نقطة الإدراج.
يتيح معالج Create Multiple Section Views التحكم في نطاق الـOffset والارتفاع والعرض وData Bands وخيارات إظهار Sections. وتوضح Autodesk أيضاً وجود وضعي Draft وProduction لترتيب المقاطع، حيث يرتبط Production بسير عمل إعداد Section Sheets النهائية.
كيفية حساب Cut and Fill بعد إنشاء المقاطع
بعد تجهيز Sample Line Group ومصادر القطاعات، يمكن الانتقال إلى Compute Materials.
الفكرة الأساسية هي تعريف Quantity Takeoff Criteria ثم ربط العناصر الموجودة في النموذج بالمصادر المطلوبة في معيار الحساب.
في تحليل Earthworks نموذجي قد يكون لديك:
- Base Surface: EG.
- Compare Surface: Corridor Datum أو التصميم المطلوب وفق تعريف المشروع.
تخزن نتائج حساب المواد وقائمة Material List مع Sample Line Group، ويمكن استخدامها لاحقاً في جداول وتقارير الكميات.
تنبيه هندسي مهم جداً
لا تجعل اسم السطح هو الذي يحدد معناه التعاقدي. وجود Surface باسم Datum لا يعني تلقائياً أنه يمثل خط الدفع المعتمد لقياس الحفر.
اسأل دائماً:
- من أي منسوب يبدأ قياس Excavation؟
- هل Stripping محسوب بصورة منفصلة؟
- هل Unsuitable Material مادة مستقلة؟
- هل Embankment محسوب حتى Subgrade أم Formation؟
- هل طبقات Pavement محسوبة كCorridor Shapes أم Surface Volumes؟
- هل هناك Shrinkage أو Bulking Factors يجب تطبيقها خارج النموذج؟
هذه الأسئلة قد تكون أهم من الضغط على زر Compute Materials نفسه.
فحص QA/QC قبل اعتماد كميات Civil 3D
قبل استخراج Volume Report نهائي، نفّذ مراجعة هندسية منظمة بدلاً من الاعتماد على التقرير مباشرة.
- افحص أعلى Cut: هل Sample Line تشمل كامل الميل؟
- افحص أعلى Fill: هل تظهر Daylight بوضوح؟
- افحص التقاطعات: هل توجد محطات قبل التقاطع وداخله وبعده؟
- افحص تغييرات Assembly: هل توجد Sample Lines عند حدود الانتقال؟
- افحص بداية ونهاية Corridor Regions.
- افحص الأسطح: هل توجد Holes أو Triangles غير منطقية؟
- افحص المقاطع ذات القفزات الكبيرة في Cut/Fill Area.
- قارن إجمالي الكميات مع تقدير مستقل تقريبي.
- راجع وحدة الرسم ووحدة التقرير.
- وثّق نسخة النموذج التي استُخرجت منها الكميات.
إذا وجدت مثلاً أن مساحة Fill تتغير من 30 م² إلى 150 م² بين مقطعين متتاليين، فلا تتعامل مع الرقم باعتباره صحيحاً لمجرد أن Civil 3D حسبه. افحص الموقع في Plan وProfile والنموذج ثلاثي الأبعاد وأضف Sample Lines وسيطة إذا لزم الأمر.
أخطاء Sample Lines الشائعة وكيفية حلها
| المشكلة | السبب المحتمل | الحل |
|---|---|---|
| EG لا يظهر | Surface غير مفعّل أو لا يغطي الموقع | راجع Section Sources وSurface Boundary |
| Corridor لا يظهر | غير مفعّل أو خارج Region أو لم يُعمل له Rebuild | راجع Corridor وRegion ثم Rebuild |
| طبقات الرصف لا تظهر | تم أخذ Top Surface فقط | استخدم Corridor كمصدر وراجع Code Set Style |
| Cut/Fill مقطوع | Swath Width قصيرة | زد العرض حتى يتجاوز Daylight |
| Section فارغ | لا توجد بيانات ضمن موقع Sample Line | راجع EG وCorridor والموقع والإحداثيات |
| Station غير متوقعة | Alignment أو Station Equation | راجع خصائص Alignment |
| مقطع يبدو معكوساً | اتجاه Alignment مختلف عن المتوقع | راجع اتجاه المحور وتعريف Left/Right |
| الكميات تتغير بشدة | تباعد Sample Lines كبير | أضف محطات في مناطق التغير |
| مكونات Corridor مخفية | Section Style أو Code Set Style | راجع Display والأكواد |
| المقطع موجود لكن غير ظاهر | Elevation/Offset Range غير مناسب | راجع Section View Properties |
مشكلة شائعة: تكبير Section View لا يعالج Sample Line قصيرة
من الأخطاء المتكررة أن يجد المستخدم أن جزءاً من Existing Ground غير ظاهر فيقوم بزيادة Offset Range في Section View.
لكن هناك فرق جوهري:
- Sample Line Width: تحدد البيانات التي تم أخذها فعلياً.
- Section View Offset Range: يحدد النافذة التي تُعرض داخلها هذه البيانات.
إذا كانت Sample Line تنتهي عند Offset +30 ولا توجد بيانات بعده، فإن جعل Section View تصل إلى +80 لن ينشئ بيانات جديدة. يجب أولاً تمديد Sample Line أو Swath Width ثم إعادة مراجعة القطاع.
متى تستخدم Sample Lines غير عمودية على Alignment؟
المقطع العمودي على Centerline هو الخيار الطبيعي للطرق، لكن توجد حالات يحتاج فيها المهندس إلى قطاع مائل أو خاص، مثل:
- Skewed Culvert.
- Crossing Utility بزاوية.
- تقاطع طرق معقد.
- منشأ يعبر الطريق بزاوية.
- قناة أو Drainage Structure غير عمودية على المحور.
لكن يجب الحذر عند استخدام هذه القطاعات في حساب الكميات، لأن هندسة المقطع والمسافة بين المقاطع يجب أن تكون متوافقة مع منهجية الحساب المستخدمة.
Sample Lines في المناطق الجبلية
في التضاريس الجبلية يصبح الاعتماد على تباعد ثابت أكثر خطورة. يمكن أن يتغير ارتفاع Cut بعشرات الأمتار خلال مسافة قصيرة، كما قد تتحرك نقطة Daylight مسافة كبيرة أفقياً.
في هذه الحالة استخدم كثافة أكبر للمقاطع عند:
- قمم التضاريس.
- الأودية.
- انتقال Cut إلى Fill.
- الجدران الاستنادية.
- Benching.
- Rock Excavation Zones.
- تغير ميل Side Slope.
وقد تحتاج كذلك إلى Swath Width غير متماثلة؛ فمثلاً قد يحتاج الجانب الأيسر 30 م فقط بينما يحتاج الجانب الأيمن 90 م للوصول إلى Daylight.
Sample Lines عند التقاطعات
التقاطعات من أكثر المناطق التي لا يكفي فيها التباعد المنتظم. أضف قطاعات قبل منطقة التقاطع وداخلها وبعدها، وعند نقاط تغير Crown وCrossfall وLane Width وCurb Returns حسب الحاجة.
وفي المشاريع المعقدة قد يكون من الأفضل وجود Sample Line Groups منفصلة للمحور الرئيسي والطرق الجانبية، بدلاً من محاولة تفسير جميع العناصر من مجموعة واحدة.
Sample Lines وشبكات تصريف المياه
يمكن استخدام Pipe Networks كمصدر للمقاطع لإظهار الأنابيب والمناهل والعناصر المتقاطعة، وهو مفيد جداً عند مراجعة التنسيق بين الطريق وشبكات التصريف.
أضف Sample Lines عند مواقع المنشآت المهمة مثل:
- Catch Basins.
- Manholes.
- Culverts.
- Cross Drainage Pipes.
- Utility Crossings الحرجة.
لكن تذكّر أن مجرد وجود شبكة الأنابيب في الرسم لا يعني أنها أصبحت مصدراً للمقطع؛ راجع Section Sources للمجموعة.
أفضل نظام تسمية لمشاريع كبيرة
في مشروع يحتوي عشرات المحاور، يمكن استخدام نمط تسمية مثل:
[Alignment]-[Purpose]-[Spacing]-[Revision]
أمثلة:
- MR01-QTY-10M-R02
- MR01-IFC-25M-R01
- SR03-DRAINAGE-SPECIAL-R00
- MR01-RETAINING-WALL-R01
بهذه الطريقة يعرف أي مهندس يفتح الملف ما إذا كانت المجموعة مخصصة للكميات أو اللوحات أو التنسيق دون الحاجة إلى فتح خصائصها.
أفضل الممارسات الاحترافية عند العمل على Sample Lines
- لا تعتمد على المسافة المنتظمة وحدها؛ أضف Critical Stations.
- افحص أعلى Cut وأعلى Fill قبل حساب الأحجام.
- لا تجعل Swath Width مساوية لعرض Platform فقط.
- راجع Daylight في جميع المناطق الحرجة.
- استخدم مجموعات منفصلة للأغراض المختلفة.
- أعد بناء Corridor والأسطح بعد أي تعديل مؤثر.
- استخدم DWT يحتوي Styles معتمدة للمشروع.
- تجنب التعديلات الفردية على عشرات القطاعات إذا كان السبب Style عاماً.
- راجع Corridor Regions وحدود Assemblies.
- وثّق Quantity Takeoff Criteria المستخدمة.
- قارن نتائج الكميات مع تقدير مستقل.
- احتفظ بنسخة من النموذج المستخدم في كل إصدار كميات.
- لا تحذف Sample Lines مرتبطة بSection Views أو Material Lists دون مراجعة العناصر التابعة.

قائمة فحص سريعة قبل إصدار المقاطع والكميات
| الفحص | الحالة المطلوبة |
|---|---|
| Alignment | المحور والمحطات والاتجاه صحيحة |
| Station Equations | مراجعة وموثقة |
| EG | يغطي كامل Swath Width |
| Corridor | Rebuilt ومحدث |
| Regions | حدودها صحيحة |
| Section Sources | المصادر المطلوبة مفعلة |
| Sample Spacing | مناسب لطبيعة التضاريس |
| Critical Stations | مضافة |
| Left/Right Width | تتجاوز Daylight |
| Section Styles | صحيحة وواضحة |
| Material Criteria | مطابقة لتعريف العقد |
| Cut/Fill | تمت مراجعة المناطق القصوى |
| Volume Report | تمت مقارنته بفحص مستقل |
أسئلة شائعة عن Sample Lines في Civil 3D
هل يجب إنشاء Sample Lines قبل Section Views؟
نعم. Section Views تعتمد على Sections المأخوذة عند Sample Lines، ولذلك يجب أولاً تحديد المحطات ومصادر المقاطع.
هل يمكن إضافة Surface جديد بعد إنشاء Sample Lines؟
نعم، يمكن تعديل مصادر القطاعات في Sample Line Group وإضافة مصادر أخرى، لكن يجب بعدها مراجعة Styles وSection Views وMaterial Lists المرتبطة وعدم افتراض أن كل إعداد تابع أصبح صحيحاً تلقائياً.
هل كل Sample Lines يجب أن تكون بنفس العرض؟
لا. قد تتطلب مناطق معينة عرضاً أكبر بسبب Cut أو Fill أو منشآت جانبية، ويمكن تعديل العرض وفق متطلبات النموذج.
هل يمكن حساب الكميات بدون إنشاء Section Views؟
المفهوم الأهم هو وجود Sections وSample Line Group وتعريف المواد بصورة صحيحة؛ Section Views هي وسيلة العرض والمراجعة. مع ذلك فإن مراجعة المقاطع بصرياً قبل اعتماد الكميات ممارسة هندسية شديدة الأهمية.
ما الفرق بين Surface Volume وSectional Volume؟
Surface Volume يعتمد عادةً على مقارنة سطحين ثلاثيي الأبعاد، بينما Sectional Volume يعتمد على مساحات مقاطع مأخوذة على محطات ثم حساب الحجم بينها وفق الطريقة المختارة. لذلك قد تختلف النتائج إذا كان تباعد المقاطع غير كافٍ أو كانت حدود أخذ العينات مختلفة.
لماذا تختلف كميات Civil 3D بعد إضافة Sample Lines؟
لأنك أضفت معلومات إضافية عن تغير مساحة القطاع بين المحطات السابقة. إذا كانت التضاريس أو هندسة الطريق متغيرة بصورة غير خطية، فإن إضافة مقطع وسيط يمكن أن تجعل تمثيل الحجم أكثر دقة.
الخلاصة: الطريقة الصحيحة لإنشاء Sample Lines ليست مجرد تنفيذ أمر
تبدأ كيفية إنشاء Sample Lines في Civil 3D باختيار Alignment الصحيح وإنشاء Sample Line Group منظمة، ثم تحديد Section Sources المناسبة، وإنشاء شبكة من المقاطع المنتظمة وإضافة محطات عند التغيرات الهندسية المهمة، وأخيراً ضبط Left وRight Swath Width حتى تشمل كامل نطاق التصميم ونقاط Daylight.
بعد ذلك تأتي مرحلة Section Views ثم Material Analysis وحساب الكميات. لكن دقة النتائج لا تعتمد على Civil 3D وحده؛ بل تعتمد على القرارات الهندسية التي اتخذها المستخدم عند تحديد أين يأخذ البرنامج المقاطع، وما المصادر التي يقرأها، وما المسافة بين المقاطع، وما عرض كل قطاع.
المهندس المحترف لا يسأل فقط: «كيف أنشئ Sample Lines؟»، بل يسأل أيضاً: هل هذه Sample Lines تمثل النموذج الحقيقي بدرجة كافية لاتخاذ قرار هندسي أو اعتماد كمية؟ وهذه هي النقطة التي تحول المقاطع العرضية من رسومات تلقائية إلى أداة تصميم وتحليل وكميات موثوقة.مصطلحات مرتبطة بالمقالة
