حساب كمية الحديد في البلاطة خطوة بخطوة + أمثلة عملية [2026]

يُعد حساب كمية الحديد في البلاطة الخرسانية من أهم خطوات حصر الكميات الإنشائية، لأنه يؤثر مباشرة في أوامر شراء حديد التسليح، وجدول التوريد، وتكلفة المشروع، ونسبة الهالك، وحتى استمرارية أعمال التسليح والصب في الموقع. لكن الحصر الدقيق لا يعني ضرب مساحة السقف في معدل تقريبي للحديد؛ بل يبدأ من قراءة المخططات الإنشائية وتفاصيل التسليح، ثم تحويل كل مجموعة أسياخ إلى عدد × طول × وزن المتر الطولي.
والفرق بين حصر جيد وحصر احترافي يظهر غالباً في التفاصيل الصغيرة: هل تم احتساب الحديد العلوي؟ ماذا عن الأسياخ الإضافية حول الفتحات؟ هل طول السيخ يشمل التثبيت داخل الكمرة؟ هل توجد وصلات تراكب؟ وهل الكمية المطلوبة هي الوزن الصافي Net Weight أم كمية الحديد المطلوب شراؤها فعلياً؟ في هذا الدليل سنبني الحساب خطوة بخطوة، ثم نطبقه على مثال حقيقي لبلاطة مصمتة، ونوضح طريقة التعامل مع البلاطات ذات الاتجاه الواحد والاتجاهين، والبلاطات الهوردي والفلات سلاب، وجدول تفريد الحديد BBS والهالك والتقطيع.
يمثل حديد التسليح (Reinforcing Steel Rebar) أحد أهم البنود المؤثرة في تكلفة وتنفيذ المنشآت الخرسانية المسلحة، ولذلك فإن معرفة كيفية حساب وزن حديد التسليح ليست مجرد عملية حسابية للمكتب الفني، بل جزء أساسي من حصر الكميات (Quantity Take-Off)، وإعداد العطاءات، ومراجعة جداول التفريد، وإصدار أوامر الشراء، ومراقبة التوريد والهالك، ومطابقة الكميات المنفذة مع المستخلصات المالية.
-- إعلان --والطريقة الأكثر كفاءة اليوم لا تعتمد على إجراء عشرات العمليات الحسابية يدويًا في كل مرة؛ إذ يمكنك استخدام حاسبة وزن حديد التسليح الهندسية لإدخال قطر السيخ وطوله وعدده والحصول فورًا على وزن المتر، والوزن الإجمالي بالكيلوجرام والطن، وعدد الأسياخ التجارية، ثم إضافة البنود إلى جدول حصر وتفريد BBS وحساب التكلفة والهدر بصورة أسرع وأقل عرضة للأخطاء.
تعرف على كيفية حساب وزن حديد التسليح – دليل عمل BBS مع حاسبة وزن الحديد
الإجابة السريعة: كيف أحسب وزن حديد البلاطة؟
لكل مجموعة متشابهة من الأسياخ، احسب أولاً عدد الأسياخ، ثم طول السيخ الواحد طبقاً للتفصيلة الإنشائية، ثم استخدم العلاقة:
وزن المجموعة = عدد الأسياخ × طول السيخ الواحد × وزن المتر الطولي
ويمكن تقريب وزن المتر الطولي للسيخ باستخدام:
وزن المتر الطولي تقريباً (كغ/م) = قطر السيخ² ÷ 162
لكن لا تتوقف هنا؛ فالحصر النهائي يجب أن يشمل الشبكات السفلية والعلوية، والحديد الإضافي، والفتحات، والكوابيل، والوصلات والتثبيت وأي حديد تفصيلي ظاهر في المخططات.

ما المقصود بكمية الحديد في البلاطة الخرسانية؟
مصطلح كمية الحديد في البلاطة قد يشير في الواقع إلى أكثر من رقم، وهذه نقطة مهمة جداً عند مراجعة الحصر أو مقارنة كمية مهندس المكتب الفني بكمية المشتريات.
- الوزن النظري أو الصافي: كمية التسليح المحسوبة مباشرة من المخططات والتفاصيل دون إضافة هالك شراء.
- وزن التصنيع أو التفريد: الكمية الناتجة من جدول BBS بعد تحديد أطوال القطع والثنيات والخطافات والوصلات طبقاً للتفاصيل.
- كمية الشراء: الكمية التي يحتاج المشروع إلى توريدها بعد الأخذ في الاعتبار أطوال الأسياخ التجارية وخطة التقطيع والهالك والمخزون المتاح.
لذلك قد يكون الوزن الصافي لبلاطة ما 5.00 طن، بينما يحتاج المصنع إلى تصنيع كمية أكبر قليلاً بسبب تفاصيل الوصلات، ثم تحتاج إدارة المشتريات إلى شراء كمية تختلف مرة أخرى بسبب توزيع الأطوال والهالك. الخطأ هو مقارنة هذه الأرقام الثلاثة باعتبارها رقماً واحداً.
ما الذي يدخل ضمن حصر حديد البلاطة؟
- التسليح السفلي Bottom Reinforcement في الاتجاهين.
- التسليح العلوي Top Reinforcement فوق المساند وفي المناطق المحددة بالمخططات.
- الحديد الإضافي Additional Bars في مناطق العزوم أو الأحمال المركزة.
- تسليح الكوابيل والبلكونات والحواف الحرة.
- التسليح حول الفتحات والمناور والسلالم وفتحات الخدمات.
- تسليح مناطق الأعمدة في الفلات سلاب إن كان موضحاً بالتفاصيل.
- أطوال التثبيت والخطافات والوصلات طبقاً للمخططات والكود المعتمد.
- الكراسي والأسياخ المساعدة الدائمة إذا كانت ضمن نطاق الكمية التعاقدية.
من أكثر نقاط الـ Quantity Takeoff عرضة للأخطاء إذا لم يفهم المهندس الشكل الإنشائي للسلم قبل البدء بالحساب. فالدرج الخرساني ليس بلاطة مائلة فقط، بل منظومة ثلاثية الأبعاد تتكون من بلاطة مائلة، ودرجات، وبسطات، ومناطق انتقال، وقد تشمل أيضاً كمرات حاملة وجوانب خرسانية وعناصر تسليح وتشطيبات مختلفة.
-- إعلان --وتزداد أهمية الدقة عند طلب الخرسانة الجاهزة، وإعداد المستخلصات، وحساب تكلفة المشروع، ومقارنة الكميات النظرية بما تم توريده فعلياً إلى الموقع. خطأ صغير في طول القلبة أو سمك الـ Waist Slab أو حدود البسطة قد يتحول عند تكراره عبر عدة أدوار إلى فرق كبير في الخرسانة والحديد والشدة والتشطيبات.
تعرف على كيفية حساب كميات الدرج والسلالم الخرسانية: دليل هندسي شامل بالأمثلة
أول قاعدة احترافية: لا تخلط بين تصميم التسليح وحصر التسليح
حصر الحديد لا يعني إعادة تصميم البلاطة. المهندس المصمم يحدد قطر الأسياخ ومسافاتها وأماكن استمرارها وقطعها وطول التثبيت طبقاً للنظام الإنشائي والأحمال والكود. أما مهندس الحصر أو المكتب الفني فيترجم هذه المعلومات إلى أعداد وأطوال وأوزان قابلة للتصنيع والتوريد والتنفيذ.
- التصميم الإنشائي: يحدد مساحة التسليح المطلوبة As، وأقطار الأسياخ، والمسافات، ومقاومة العزوم والقص والتشقق والترخيم وغيرها.
- التفاصيل الإنشائية: تحدد الشكل التنفيذي للأسياخ وامتداداتها ومواقع الوصلات والثنيات والقطع.
- الحصر Quantity Take-Off: يحول هذه التفاصيل إلى أطوال وأعداد وأوزان.
- التفريد BBS: يحول كل Bar Mark إلى شكل تصنيع وأبعاد وكمية ووزن.
- التوريد Procurement: يحول الكمية إلى عدد فعلي من الأسياخ أو الحزم المطلوب شراؤها.
قاعدة ميدانية: إذا ظهر أثناء الحصر أن تفصيلة ما غير قابلة للتنفيذ أو أن طول التثبيت غير واضح أو أن هناك تعارضاً بين المخطط العام والتفاصيل، فلا تفترض رقماً من عندك. سجّل الملاحظة وارجع إلى المصمم أو الاستشاري من خلال الإجراء الرسمي للمشروع.
ما الكود الذي يجب استخدامه عند حساب حديد البلاطة؟
مرجع الحصر الأول ليس أحدث كود وجدته على الإنترنت، بل الكود والإصدار المحددان في مستندات المشروع. يمكن أن تعتمد المشاريع مثلاً على ACI، أو كود البناء السعودي SBC، أو Eurocode أو BS أو غيرها.
وهذه النقطة مهمة خصوصاً في أطوال التثبيت والوصلات والغطاء الخرساني والحد الأدنى للتسليح؛ فلا يجوز نقل قيمة من مشروع يعتمد كوداً أو إصداراً مختلفاً ثم تطبيقها تلقائياً على مشروع آخر.
المعلومات التي تحتاجها قبل بدء حصر البلاطة
قبل فتح Excel أو البدء في استخدام أي حاسبة، جهّز مجموعة مستندات وبيانات واضحة. خمس دقائق تُصرف هنا قد تمنع ساعات من إعادة الحصر لاحقاً.
- أحدث مخططات إنشائية معتمدة للتنفيذ مع رقم المراجعة Revision.
- مخطط البلاطة Slab Reinforcement Plan واتجاهات التسليح ورموز كل منطقة.
- التفاصيل والقطاعات Typical Details & Sections.
- أبعاد البلاطة والبحور والكمرات والأعمدة والفتحات.
- أقطار الأسياخ ومسافاتها لكل طبقة واتجاه.
- الغطاء الخرساني المبيّن في المواصفات أو التفاصيل.
- تفاصيل التثبيت والوصلات والخطافات.
- رتبة الحديد والمواصفة المطلوبة بالمشروع.
- طول السيخ التجاري الذي سيتم التوريد به، مثل 12 م عندما يكون ذلك هو طول التوريد المتاح للمشروع.
- نطاق القياس التعاقدي: هل تُحسب الكراسي والوصلات والهالك ضمن سعر البند أم بصورة منفصلة؟

معادلة وزن المتر الطولي لحديد التسليح
إذا كان قطر السيخ d بالمليمتر، فإن مساحة مقطعه الدائري تساوي πd²/4. وباستخدام كثافة تقريبية للفولاذ تبلغ 7850 كغ/م³ يمكن حساب الكتلة النظرية للمتر الطولي. ومن هنا تأتي المعادلة المختصرة الشهيرة المستخدمة في المواقع:
وزن المتر الطولي (كغ/م) ≈ d² ÷ 162
مثلاً لسيخ قطر 12 مم:
12² ÷ 162 = 0.889 كغ/م تقريباً
هذه العلاقة ممتازة للحصر والتدقيق السريع، بينما في أوامر التوريد والعقود يجب الرجوع أيضاً إلى المواصفة المعتمدة وبيانات المصنع والقيم الاسمية المستخدمة بالمشروع.
جدول أوزان حديد التسليح الأكثر استخداماً
| القطر | مساحة المقطع التقريبية مم² | الوزن التقريبي كغ/م | وزن سيخ 12 م تقريباً |
|---|---|---|---|
| 8 مم | 50.3 | 0.395 | 4.74 كغ |
| 10 مم | 78.5 | 0.617 | 7.40 كغ |
| 12 مم | 113.1 | 0.889 | 10.67 كغ |
| 14 مم | 153.9 | 1.21 | 14.52 كغ |
| 16 مم | 201.1 | 1.58 | 18.96 كغ |
| 18 مم | 254.5 | 2.00 | 24.00 كغ |
| 20 مم | 314.2 | 2.47 | 29.64 كغ |
| 25 مم | 490.9 | 3.86 | 46.32 كغ |
| 32 مم | 804.2 | 6.32 | 75.84 كغ |
اختصر وقت الحساب: إذا كنت تحتاج فقط إلى تحويل قطر وطول وعدد الأسياخ إلى وزن، يمكنك استخدام حاسبة وزن حديد التسليح، ثم العودة إلى هذا الدليل لتحديد العدد والطول الصحيحين من المخططات.
كيفية حساب عدد الأسياخ بطريقة صحيحة
عندما يكون التسليح موضحاً مثلاً بالشكل T12 @ 150 mm فهذا يعني أسياخ قطر 12 مم موزعة بمسافة لا تتجاوز 150 مم مركزاً إلى مركز.
إذا كانت لديك مسافة توزيع فعالة W والمسافة بين الأسياخ S، فالحساب الآمن لعدد الأسياخ يكون:
عدد الفراغات = التقريب للأعلى (W ÷ S)
عدد الأسياخ = عدد الفراغات + 1
سبب التقريب إلى الأعلى هو أن تقريب عدد الفراغات إلى الأسفل قد يؤدي إلى زيادة المسافة الفعلية بين الأسياخ عن المسافة القصوى المبينة بالمخطط.
مثال سريع
إذا كانت المسافة المطلوب توزيع التسليح عليها 5.95 م، والمسافة القصوى بين الأسياخ 150 مم = 0.15 م:
5.95 ÷ 0.15 = 39.67 فراغ
نحتاج 40 فراغاً، وبالتالي:
عدد الأسياخ = 40 + 1 = 41 سيخاً
المسافة الفعلية بعد توزيع 41 سيخاً تصبح تقريباً:
5.95 ÷ 40 = 0.14875 م = 148.75 مم
وبالتالي لم نتجاوز 150 مم.
كيف تحسب طول السيخ الواحد؟
هذه هي المرحلة التي تحدث فيها نسبة كبيرة من أخطاء الحصر. لا يكفي أن تقول إن طول البلاطة 5 م وبالتالي طول السيخ 5 م. يجب قراءة مسار السيخ نفسه.
قد يتكون طول القطع من:
- الجزء المستقيم داخل البلاطة.
- الامتداد داخل الكمرة أو الجدار أو العمود.
- طول التثبيت المطلوب.
- أجزاء رأسية أو مائلة من السيخ.
- خطافات أو ثنيات طبقاً لشكل السيخ.
- طول الوصلة Lap إذا كان السيخ مكوناً من أكثر من قطعة.
أما في حالة الأسياخ المثنية، فيجب حساب Cutting Length وفق أبعاد شكل السيخ وطريقة قياس الثنيات والـBend Allowance المستخدمة في معيار التفريد بالمشروع. لذلك لا يُنصح باستخدام خصم ثابت للثنية دون الرجوع إلى معيار أو برنامج التفريد المعتمد.
المعادلة الشاملة لحصر أي مجموعة حديد
بعد معرفة العدد وطول القطعة ووزن المتر، تصبح المعادلة بسيطة:
إجمالي الطول = عدد الأسياخ × طول السيخ الواحد
إجمالي الوزن = إجمالي الطول × وزن المتر الطولي
كرر العملية لكل Bar Mark أو لكل مجموعة متشابهة، ثم اجمع النتائج حسب القطر. هذه الطريقة أكثر أماناً من محاولة حساب البلاطة كلها بمعادلة واحدة.
خطوات حصر حديد البلاطة من المخطط إلى الوزن النهائي
- حدد حدود البلاطة وأبعادها الإنشائية الفعلية.
- حدد كل منطقة تسليح؛ فقد تحتوي البلاطة الواحدة على أكثر من قطر أو Spacing.
- افصل الطبقة السفلية عن العلوية.
- افصل كل اتجاه ولا تخلط بين اتجاه السيخ واتجاه توزيعه.
- احسب عدد الأسياخ من عرض التوزيع والمسافة المحددة.
- اقرأ طول السيخ من التفاصيل وليس من أبعاد الباكية فقط.
- احسب إجمالي الأطوال لكل مجموعة.
- حوّل الأطوال إلى وزن باستخدام الوزن الاسمي للقطر.
- أضف الحديد الإضافي والفتحات والحواف.
- راجع الوصلات والتثبيت.
- نظم النتائج في BBS.
- نفذ Cutting Optimization قبل تحديد كمية الشراء.

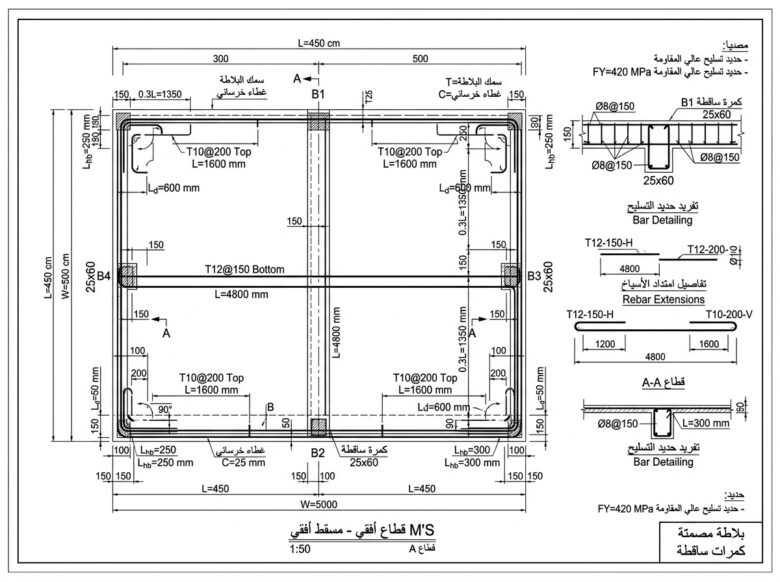

مثال عملي كامل: حصر حديد بلاطة مصمتة 6 × 5 م
سنفترض أن البيانات التالية مأخوذة من مخطط إنشائي معتمد، والغرض هنا هو شرح طريقة الحصر وليس تصميم التسليح:
- أبعاد الباكية الصافية: 6.00 × 5.00 م.
- سمك البلاطة: 150 مم.
- الغطاء المستخدم في المثال: 25 مم.
- التسليح السفلي في الاتجاه القصير: T12 @ 150 mm.
- التسليح السفلي في الاتجاه الطويل: T10 @ 200 mm.
- تفصيلة المشروع تعطي امتداداً مقداره 150 مم لكل طرف داخل المساند في هذا المثال.
1. حديد T12 الممتد بطول 5 م
هذه الأسياخ موازية للبعد 5.00 م، ولذلك يتم توزيعها عبر البعد 6.00 م.
- عرض التوزيع المستخدم: 6.00 – 0.025 – 0.025 = 5.95 م.
- عدد الفراغات: 5.95 ÷ 0.15 = 39.67 ← نستخدم 40.
- عدد الأسياخ: 40 + 1 = 41 سيخاً.
- طول السيخ وفق فرضية المثال: 5.00 + 0.15 + 0.15 = 5.30 م.
- إجمالي الطول: 41 × 5.30 = 217.30 م.
- وزن T12: ≈ 0.889 كغ/م.
- الوزن: 217.30 × 0.889 ≈ 193.2 كغ.
2. حديد T10 الممتد بطول 6 م
هذه الأسياخ موازية للبعد 6.00 م ويتم توزيعها عبر البعد 5.00 م.
- عرض التوزيع: 5.00 – 0.025 – 0.025 = 4.95 م.
- عدد الفراغات: 4.95 ÷ 0.20 = 24.75 ← نستخدم 25.
- عدد الأسياخ: 25 + 1 = 26 سيخاً.
- طول السيخ: 6.00 + 0.15 + 0.15 = 6.30 م.
- إجمالي الطول: 26 × 6.30 = 163.80 م.
- وزن T10: ≈ 0.617 كغ/م.
- الوزن: 163.80 × 0.617 ≈ 101.1 كغ.
3. ملخص الشبكة السفلية
| الوصف | القطر | العدد | طول القطعة | إجمالي الطول | الوزن |
|---|---|---|---|---|---|
| اتجاه 5 م | 12 مم | 41 | 5.30 م | 217.30 م | 193.2 كغ |
| اتجاه 6 م | 10 مم | 26 | 6.30 م | 163.80 م | 101.1 كغ |
| الإجمالي | 381.10 م | 294.3 كغ تقريباً | |||
مهم جداً: 294.3 كغ ليست كمية حديد البلاطة النهائية؛ إنها فقط كمية الشبكة السفلية المفترضة في المثال. ما زال علينا إضافة أي حديد علوي وإضافي وفتحات وحواف ووصلات وكراسي موجودة في المخططات.
فحص منطقي سريع للنتيجة
مساحة البلاطة = 6 × 5 = 30 م²، وبالتالي وزن الشبكة السفلية في المثال:
294.3 ÷ 30 = 9.81 كغ/م² تقريباً
هذه النسبة مفيدة كـSanity Check فقط. لا يصح استخدامها للحكم على الوزن الكلي للبلاطة لأن المثال لا يشمل بقية التسليح.

مثال متقدم: كيف تؤثر وصلة واحدة على وزن الحديد؟
افترض أن أحد تفاصيل المشروع يطلب 24 خط تسليح من قطر 16 مم، والطول المطلوب لكل خط بين نقطتي التثبيت 14.50 م. ولأن طول التوريد المتاح لا يسمح بتنفيذ الخط بقطعة واحدة، حددت تفصيلة المشروع وصلة تراكب مقدارها 0.90 م لكل خط.
طول الحديد الفعلي لكل خط يصبح:
14.50 + 0.90 = 15.40 م
إجمالي الطول:
24 × 15.40 = 369.60 م
وباستخدام وزن تقريبي لسيخ T16 = 1.58 كغ/م:
369.60 × 1.58 ≈ 584 كغ
ولو نسي مهندس الحصر الوصلة وحسب 14.50 م فقط، ستكون الكمية نحو 550 كغ، أي أن وصلة واحدة لكل خط أحدثت فرقاً يقارب 34 كغ أو أكثر من 6% في هذه المجموعة وحدها.
لهذا السبب يمكن أن تكون الحسابات الرياضية صحيحة 100% بينما تكون نتيجة الحصر نفسها خاطئة؛ لأن الخطأ جاء من قراءة التفصيلة وليس من عملية الضرب.
كيفية حصر الحديد العلوي والإضافي
أحد أكثر الأخطاء انتشاراً هو حساب شبكة البلاطة الرئيسية ثم تطبيق نسبة هالك وإعلان الكمية النهائية. في البلاطات المستمرة قد يمثل الحديد العلوي والإضافي نسبة مؤثرة جداً من إجمالي الوزن.
تعامل مع كل منطقة إضافية كأنها عنصر حصر مستقل:
- حدد حدود المنطقة من المخطط أو القطاع.
- حدد اتجاه الأسياخ.
- حدد القطر والمسافة.
- احسب العدد.
- اقرأ طول كل سيخ بما فيه امتداده وتثبيته.
- اضرب العدد × الطول × وزن المتر.
لا تفترض أن الحديد العلوي يمتد L/4 أو L/3 لمجرد أن هذه القيم تظهر في بعض التفاصيل أو طرق التصميم؛ طول القطع والتنفيذ النهائي يؤخذ من المخطط والتفاصيل المعتمدة للمشروع.
كيفية حصر الحديد حول فتحات البلاطة
فتحات المصاعد والسلالم والدكتات والـMEP Openings تحتاج اهتماماً خاصاً، لأن الشبكة الأصلية قد تتوقف أو تنقطع حول الفتحة، وقد تظهر أسياخ Trimmer أو Edge Bars أو أسياخ قطرية أو تفاصيل إضافية أخرى.
الطريقة الصحيحة ليست افتراض 2T16 حول كل فتحة أو إضافة أسياخ بزاوية 45° تلقائياً، بل حصر التفصيلة المعتمدة لكل نوع وحجم من الفتحات. وتزداد أهمية ذلك في الفتحات الكبيرة والقريبة من الأعمدة والمساند.
البلاطة باتجاه واحد One-Way Slab
في البلاطة التي تعمل إنشائياً باتجاه واحد يكون التسليح الرئيسي عادة في اتجاه البحر الفعال، مع وجود تسليح متعامد للانكماش والتوزيع وفق التصميم والكود.
تُستخدم نسبة البحر الطويل إلى القصير كأحد المؤشرات المهمة عند تصنيف البلاطات المدعومة على الجوانب، لكن السلوك النهائي يعتمد أيضاً على نظام الإسناد والاستمرارية والتفاصيل؛ لذلك ينبغي الاعتماد على تصنيف المصمم الإنشائي وليس على النسبة الهندسية وحدها أثناء الحصر.
البلاطة باتجاهين Two-Way Slab
في البلاطات ثنائية الاتجاه تنتقل الأحمال في الاتجاهين، ولذلك يوجد تسليح إنشائي فعال في كلا الاتجاهين. قد تختلف الأقطار أو المسافات أو مناطق التكثيف بين الاتجاهين، ولهذا يجب حصرهما بصورة مستقلة.
ولا يصح اعتبار Column Strips وMiddle Strips قاعدة يجب تطبيقها على كل Two-Way Slab. يظهر هذا التقسيم بصورة خاصة في أنظمة البلاطات اللاكمرية وطرق تحليل وتصميم محددة، بينما قد تحتوي البلاطة ثنائية الاتجاه المرتكزة على كمرات على توزيع تسليح مختلف تماماً.
حصر حديد الفلات سلاب Flat Slab
حصر الفلات سلاب يحتاج تركيزاً أعلى من البلاطة البسيطة لأنك غالباً تتعامل مع أكثر من شبكة ومنطقة تسليح:
- تسليح سفلي في الاتجاهين.
- تسليح علوي في الاتجاهين.
- تكثيف حول الأعمدة طبقاً للمخططات.
- تسليح إضافي في Column Strips وMiddle Strips إذا كان النظام والتفاصيل تستخدم هذا التقسيم.
- حديد مرتبط بتفاصيل القص الثاقب إذا كان التصميم يستخدم تسليحاً خاصاً لذلك.
- تسليح الفتحات والحواف والكوابيل.
- كراسي الشبكة العلوية إذا كانت ضمن نطاق الحصر.
لذلك فإن أفضل استراتيجية هي تقسيم البلاطة إلى Zones ثم عمل Bar Marks مستقلة بدلاً من محاولة حساب مساحة الدور بالكامل كمجموعة واحدة.
حساب كمية الحديد في البلاطة الهوردي Ribbed Slab
البلاطة الهوردي لا تُحصر بنفس أسلوب الشبكة المصمتة. يجب تقسيمها إلى مكونات إنشائية واضحة:
- الأعصاب Ribs: الحديد السفلي والعلوي والكانات لكل نوع عصب.
- عدد الأعصاب: يستخرج من مخطط توزيع البلوك أو الأعصاب وليس من مساحة السقف وحدها.
- طبقة التغطية Topping: شبكة التسليح الموضحة بالمخططات.
- الجسور المدفونة Hidden Beams: تُحصر كجسور مستقلة.
- الجسور الساقطة: لا تخلط حديدها مع كمية البلاطة إذا كان الـBOQ يفصلها.
- الأعصاب العرضية أو التقويات: تُحصر من التفاصيل الفعلية.
- المناطق المصمتة Solid Zones: مثل المناطق حول الأعمدة أو الفتحات إن وجدت.
ومن الأخطاء المتكررة حساب عدد الأعصاب ثم ضربه في سيخين سفليين فقط وإهمال حديد المساند والكانات والتقويات والمناطق المصمتة.
ماذا عن البلاطات Waffle Slabs؟
في الوافل سلاب يوجد نظام أعصاب في اتجاهين، ولذلك يحتاج الحصر إلى استخراج عدد الأعصاب في كل اتجاه، وتسليح كل Rib Type، ثم إضافة الـTop Mesh أو التسليح العلوي والمناطق المصمتة والجسور والحواف وفق المخطط.
الطريقة الأكثر أماناً هي عمل جدول يحصر كل Rib Type بعدد مرات تكراره، بدلاً من حصر كل عصب يدوياً.
أطوال التثبيت Development Length والتراكب Lap Splice
هذه من أكثر النقاط التي يجب التعامل معها بحذر. قواعد مثل 40d أو 50d أو 60d قد تكون مفيدة أحياناً كتقديرات مبدئية أو قواعد مشروع محدد، لكنها ليست بديلاً عاماً عن متطلبات الكود والتفاصيل المعتمدة.
طول التثبيت أو الوصلة يمكن أن يتأثر بعدة عوامل، منها:
- قطر السيخ.
- مقاومة الخرسانة.
- إجهاد خضوع الحديد.
- وضع السيخ أثناء الصب.
- الغطاء والمسافات بين الأسياخ.
- وجود تسليح عرضي أو حبس Confinement.
- نوع الطلاء أو حالة السيخ عند انطباق متطلبات خاصة.
- كون السيخ في شد أو ضغط.
- كمية الحديد المطلوبة مقارنة بالحديد الموفر في بعض حالات الوصل.
- اشتراطات الزلازل أو المناطق الحرجة.
ولهذا يتبع مهندس الحصر التسلسل التالي: تفاصيل المشروع أولاً → مواصفات المشروع → الكود المعتمد → استفسار فني عند وجود تعارض أو نقص.
وينطبق الأمر نفسه على مواقع الوصلات ونسبة الأسياخ التي يمكن وصلها في قطاع واحد؛ فلا تستخدم قاعدة ثابتة مثل “يمنع وصل أكثر من 50% دائماً” ما لم تكن هي المتطلب الفعلي للمشروع أو الحالة التصميمية المعنية.
هل الكراسي Steel Chairs تدخل في كمية الحديد؟
إنشائياً، الكراسي وظيفتها تثبيت الشبكة العلوية والمحافظة على موضع التسليح والعمق الفعال أثناء الحركة والصب. أما تجارياً، فطريقة حسابها تعتمد على مستندات العقد ونظام التسعير.
قد تكون الكراسي:
- مصنعة من حديد التسليح بالموقع.
- Bar Chairs مسبقة التصنيع.
- دعامات معدنية أو أنظمة Spacers معتمدة.
لذلك افصل دائماً بين الحاجة التنفيذية للكراسي وبين استحقاق قياس وزنها كبند تعاقدي.
من الحصر إلى جدول تفريد الحديد BBS
Bar Bending Schedule هو الأداة التي تربط المخطط بورشة الحدادة والتوريد. ويجب أن يسمح لأي شخص يراجعه بفهم السيخ دون الرجوع المستمر إلى الحسابات الأصلية.
| Bar Mark | الموقع والوصف | القطر | الشكل | العدد | الأبعاد | Cutting Length | Total Length | Weight |
|---|---|---|---|---|---|---|---|---|
| S1-B01 | Bottom Bars – Dir. 1 | 12 | Straight | 41 | حسب التفصيلة | 5.30 م | 217.30 م | 193.2 كغ |
| S1-B02 | Bottom Bars – Dir. 2 | 10 | Straight | 26 | حسب التفصيلة | 6.30 م | 163.80 م | 101.1 كغ |
في المشاريع الكبيرة من الأفضل إضافة بيانات مثل Level، Zone، Drawing Number، Revision، Member ID وعدد مرات التكرار، حتى يمكن تتبع مصدر كل كمية.
سر تقليل هالك الحديد: لا تبدأ بالنسبة المئوية، ابدأ بخطة التقطيع
من أكثر الممارسات دقة أن تفصل بين الهالك الحقيقي ونسبة الهالك التقديرية. فالهالك الحقيقي ينتج من مقارنة الأطوال المطلوبة بأفضل توزيع لها على أطوال التوريد.
مثال بسيط يكشف الفرق
افترض أنك تحتاج، من نفس القطر، إلى قطع بطول 5.30 م وأخرى بطول 6.30 م، بينما طول السيخ التجاري 12.00 م.
إذا قطعت سيخاً واحداً إلى:
5.30 + 6.30 = 11.60 م
يبقى فقط:
12.00 – 11.60 = 0.40 م
أي أن الهالك في هذا السيخ نحو 3.3%. أما إذا تم تصنيع الأطوال دون تجميع ذكي للقطع فقد ترتفع البواقي بشكل كبير.
لكن انتبه: لا يمكن دمج قطع من قطرين مختلفين في نفس سيخ التوريد. ولذلك فإن Cutting Optimization يجب أن يتم لكل قطر وGrade ونوع مادة على حدة.

كم نسبة الهالك المناسبة لحديد البلاطة؟
لا توجد نسبة هالك واحدة تصلح لكل المشاريع. الهالك يتأثر بأطوال القطع، وتعقيد الأشكال، وتكرار العناصر، وطول التوريد، وإدارة البواقي، ومدى استخدام Cutting Optimization.
لأغراض الميزانية الأولية يمكن أن تستخدم الشركات نسبة داخلية مبنية على خبرتها السابقة، لكن عند توفر BBS كامل من الأفضل تحويل المسألة إلى تحسين تقطيع فعلي بدلاً من إضافة 5% أو 7% بصورة عمياء.
مثلاً إذا كان الوزن الصافي بعد التفريد 10 طن، وأظهر تحليل التقطيع والمخزون أن الكمية المطلوبة للتوريد تعادل 10.45 طن، فإن الهالك/الفارق التخطيطي الفعلي هو:
(10.45 – 10.00) ÷ 10.00 × 100 = 4.5%
هذا أدق بكثير من البدء بافتراض 5% ثم محاولة إجبار خطة التقطيع على هذا الرقم.
معدلات تقريبية للحديد kg/m²: متى تفيد ومتى تصبح خطرة؟
استخدام كغ حديد لكل متر مربع من البلاطة مفيد في الدراسات المبكرة، ومقارنة بدائل التصميم، وفحص معقولية الكميات. لكنه ليس طريقة لإعداد طلب التوريد.
قد تظهر في خبرات المشاريع نطاقات تقريبية مثل:
| النظام | نطاق استرشادي شائع فقط | ملاحظة |
|---|---|---|
| Solid Slab | نحو 10–20 كغ/م² في بعض المباني التقليدية | قد يزيد أو يقل بصورة كبيرة |
| Ribbed / Hollow Block | قد يكون أعلى عند احتساب الأعصاب والجسور | يتأثر بشدة بالبحور والنظام |
| Flat Slab | قد يرتفع بسبب الشبكات العلوية والسفلية ومناطق الأعمدة | لا تستخدم رقماً ثابتاً للتوريد |
تعمدنا هنا عدم تحويل هذه النطاقات إلى “قانون”. يمكن لبلاطتين لهما المساحة والسماكة نفسها أن تختلف كمية الحديد فيهما اختلافاً كبيراً بسبب البحر والأحمال ونظام الإسناد والفتحات ومتطلبات الزلازل والمواد.
طريقة تدقيق كمية الحديد باستخدام kg/m³
يمكن أيضاً استخدام كغ حديد/م³ خرسانة كاختبار معقولية. فإذا كان لديك مثلاً بلاطة مساحتها 1,000 م² وسمكها 0.20 م، فإن حجم الخرسانة النظري:
1,000 × 0.20 = 200 م³
وإذا أعطى الحصر 28 طن حديد:
28,000 ÷ 200 = 140 كغ/م³
لا يعني ظهور 140 كغ/م³ أن الكمية صحيحة أو خاطئة بذاتها. قارنها بمشاريع وعناصر مشابهة، ثم استخدمها كمؤشر يدفعك لمراجعة الحصر إذا كان الرقم غير متوقع.
كيف تراجع حصر الحديد كما يفعل مهندس مكتب فني محترف؟
بعد انتهاء الحصر لا تبدأ التوريد مباشرة. نفّذ مراجعة مستقلة على عدة مستويات:
- مراجعة المساحة: هل تم حصر جميع الباكيات والمناطق؟
- مراجعة الطبقات: Bottom وTop وكل اتجاه.
- مراجعة التفاصيل: هل تمت قراءة جميع Detail References؟
- مراجعة الفتحات: هل خصمت الشبكة المقطوعة وأضفت التعزيز المطلوب؟
- مراجعة المساند: هل أضيف حديد السالب أو المناطق المكثفة؟
- مراجعة الأطوال: هل التثبيت والوصلات موجودة فعلاً؟
- مراجعة الأقطار: اجمع وزن كل قطر بصورة مستقلة.
- مراجعة المؤشرات: kg/m² وkg/m³.
- مراجعة Revision: تأكد أن الحصر مبني على أحدث مخطط معتمد.
- مراجعة المخزون: اطرح الحديد القابل للاستخدام الموجود بالموقع قبل طلب كمية جديدة.
جدول تدقيق عملي قبل إصدار طلب شراء الحديد
| البند | ما الذي يجب التحقق منه؟ |
|---|---|
| Drawing Revision | الحصر مطابق لآخر مخطط AFC/Approved applicable للمشروع. |
| Bar Diameter | كل قطر مفصول في جدول الكميات. |
| Spacing | لا توجد مناطق ذات Spacing مختلف تم إغفالها. |
| Top Bars | كل مناطق المساند والتكثيف محسوبة. |
| Openings | الخصم والإضافات حول الفتحات مطابقان للتفاصيل. |
| Lap & Anchorage | طبقاً للتفاصيل والكود المعتمد وليس قاعدة تقريبية. |
| Chairs | تم تحديد موقفها التعاقدي والتنفيذي. |
| Cutting | تمت مراجعة خطة التقطيع لكل قطر. |
| Stock | تمت مراجعة الكميات المتبقية بالمخزن والموقع. |
| Waste | الهالك مبني قدر الإمكان على خطة تصنيع فعلية. |
أخطاء شائعة قد تغيّر كمية حديد البلاطة بشكل كبير
- الحصر من المخطط المعماري: استخدم الأبعاد والتفاصيل الإنشائية المعتمدة.
- الخلط بين اتجاه السيخ واتجاه التوزيع: السيخ الممتد في اتجاه X يُعد غالباً عبر البعد المتعامد Y.
- التقريب الخاطئ لعدد الأسياخ: لا تسمح بأن يصبح الـSpacing الفعلي أكبر من المطلوب.
- إهمال الشبكة العلوية: خصوصاً في البلاطات المستمرة والفلات سلاب.
- إهمال الوصلات والتثبيت: قد يؤدي إلى فرق عدة أطنان في المشروع الكبير.
- استخدام 50d كقاعدة ثابتة: طول الوصلة متغير حسب الكود والحالة.
- تطبيق L/4 بصورة تلقائية على الحديد العلوي: الحصر يتبع التفصيلة التنفيذية.
- نسيان الفتحات: لا يكفي خصم مساحتها؛ راجع التسليح الإضافي حولها.
- احتساب الهالك قبل تحسين التقطيع: يؤدي إلى تضخيم أو تقليل الكمية دون أساس.
- عدم فصل الكميات حسب القطر: يجعل أوامر الشراء وإدارة المخزون أكثر عرضة للخطأ.
- استخدام نسخة قديمة من المخطط: وهو من أخطر أسباب فروق الكميات وإعادة العمل.
- الاعتماد الكامل على BIM دون مراجعة: البرنامج يحسب ما تم نمذجته، ولا يكتشف بالضرورة ما نسي المستخدم نمذجته.
أفضل الأدوات والبرامج لحصر حديد التسليح
اختيار البرنامج يعتمد على حجم المشروع ومرحلة العمل. ويمكن تقسيم الأدوات إلى ثلاث مستويات:
1. Excel أو Google Sheets
ممتاز للحصر اليدوي المنظم، خصوصاً إذا تم إنشاء قاعدة بيانات لأوزان الأقطار ومعادلات تلقائية لعدد الأسياخ وطولها ووزنها. ميزته الأساسية أن خطوات الحساب ظاهرة ويمكن مراجعتها بسهولة.
2. BIM وبرامج النمذجة الإنشائية
يمكن لبرامج مثل Autodesk Revit عند نمذجة التسليح بصورة صحيحة استخراج Rebar Schedules والأعداد والأطوال وBar Marks ومعلومات أشكال الثني، وهو مفيد جداً في المشاريع التي تعتمد BIM والتفصيل ثلاثي الأبعاد.
لكن دقة الجدول لا يمكن أن تكون أفضل من دقة النموذج نفسه. إذا كان حديد منطقة ما غير ممثل أو تم تعريف شكل السيخ بطريقة خاطئة، سينقل الجدول الخطأ نفسه بثقة كاملة.
3. برامج Bar Bending وCutting Optimization
قيمتها الحقيقية تظهر عندما يكون لديك آلاف الـBar Marks وتريد تحويلها إلى أوامر تصنيع وتقطيع من أطوال تجارية بأقل Scrap ممكن. هنا قد يوفر التخطيط الجيد للهالك مبالغ كبيرة تتجاوز بكثير تكلفة البرنامج.
طريقة احترافية لإدارة حديد المشروع بالكامل
في المشاريع الكبيرة لا يكفي أن يكون لديك ملف “Rebar Quantity.xlsx”. الأفضل إنشاء دورة معلومات واضحة:
Approved Drawing → Take-Off → BBS → Cutting Plan → Purchase Order → Delivery → Fabrication → Installation → Actual Consumption → Reconciliation
وفي نهاية كل دور أو منطقة، نفّذ Material Reconciliation:
- كمية المخطط النظرية.
- كمية BBS.
- الكمية الموردة.
- الكمية المصروفة للحدادين.
- المتبقي الصالح.
- Scrap الفعلي.
- الفرق غير المبرر.
هذه العملية تحول حصر الحديد من مجرد نشاط للمكتب الفني إلى نظام تحكم حقيقي في تكلفة المشروع.
أسئلة شائعة عن حساب كمية الحديد في البلاطة
كيف أحسب وزن سيخ الحديد؟
احسب وزن المتر الطولي تقريباً من d² ÷ 162، ثم اضرب الناتج في طول السيخ بالمتر. فمثلاً T12 يزن نحو 0.889 كغ لكل متر.
كيف أحسب عدد الأسياخ عند مسافة 15 سم؟
اقسم عرض التوزيع الفعلي على 0.15 م، قرّب عدد الفراغات إلى الأعلى، ثم أضف سيخاً واحداً. بعد ذلك تأكد من أن المسافة الفعلية لا تتجاوز 150 مم.
هل أضيف 5% هالك دائماً؟
لا. يمكن استخدام نسبة تقديرية أثناء الميزانية، لكن عند إعداد طلب الشراء النهائي من الأفضل استخراج الهالك من Cutting Optimization ومراجعة البواقي المتاحة بالموقع.
هل كمية الحديد = مساحة البلاطة × kg/m²؟
هذه الطريقة مناسبة للتقديرات الأولية أو فحص معقولية الحصر، وليست بديلاً عن الحصر من المخططات التنفيذية.
هل طول التراكب يساوي 50 مرة قطر السيخ؟
ليس كقاعدة عامة. طول الوصلة يعتمد على عدة متغيرات وعلى الكود والتفاصيل المعتمدة للمشروع؛ لذلك لا تستخدم 50d أو أي مضاعف ثابت دون مرجع المشروع.
هل أحسب حديد الكمرات ضمن حديد البلاطة؟
إنشائياً يمكن أن تكون العناصر متكاملة، لكن طريقة القياس تعتمد على الـBOQ ونظام الحصر التعاقدي. في كثير من المشاريع تُفصل البلاطات والكمرات، ولذلك يجب تجنب Double Counting.
ما الفرق بين BBS وحصر الحديد؟
الحصر يحدد الكميات، أما BBS فيحوّل كل مجموعة إلى Bar Mark وشكل وأبعاد وCutting Length وعدد ووزن بحيث يمكن تصنيعها وتتبعها.
الخلاصة: الطريقة التي تمنع أخطاء حصر حديد البلاطات
الحساب الرياضي لوزن الحديد بسيط؛ الجزء الصعب فعلياً هو فهم ماذا يجب أن تحسب. لذلك لا تبدأ من معادلة d²/162، بل ابدأ من أحدث مخطط معتمد واقرأ الشبكات والتفاصيل والقطاعات والفتحات ومناطق الحديد الإضافي أولاً.
- استخدم أحدث Revision معتمد.
- افصل كل طبقة واتجاه ومنطقة تسليح.
- احسب عدد الأسياخ من عرض التوزيع الحقيقي.
- استخرج Cutting Length من مسار السيخ والتفاصيل.
- لا تفترض Lap أو Development Length من قاعدة محفوظة.
- حوّل الأطوال إلى أوزان لكل قطر على حدة.
- أدرج الحديد الإضافي والفتحات والكراسي عند انطباقها.
- أنشئ BBS قابل للمراجعة والتتبع.
- استخدم Cutting Optimization قبل الشراء.
- راجع kg/m² وkg/m³ كاختبار منطقي وليس كبديل للحصر.
- نفذ Reconciliation بعد التنفيذ لمعرفة الهالك الفعلي وتحسين المشروع التالي.
وعندما تحتاج إلى التحقق السريع من وزن أي قطر أو مجموعة أسياخ، استخدم حاسبة وزن حديد التسليح؛ أما العدد والطول الصحيحان، فمصدرهما دائماً المخططات والتفاصيل المعتمدة.
