حساب كميات المباني

حساب كمية الخرسانة للسقف بدقة: دليل هندسي شامل بالأمثلة

يبدأ حساب كمية الخرسانة للسقف بالمتر المكعب غالبًا بقانون بسيط: مساحة السقف × سماكة البلاطة. لكن الحصر الدقيق في مشروع حقيقي لا يتوقف عند هذه المعادلة، خصوصًا إذا كان السقف يحتوي على كمرات ساقطة أو مقلوبة، فتحات سلالم ومصاعد، بلاطة هوردي، Drop Panels، مناطق مصمتة، بلاطات مائلة أو صاج Steel Deck.

الخطأ الأكثر تكلفة ليس في عملية الضرب، بل في تكرار حساب الجزء المشترك بين البلاطة والكمرة، أو نسيان خصم الفتحات، أو استخدام سماكات خاطئة، أو خلط كمية الحصر الهندسي مع الكمية المطلوب طلبها من محطة الخرسانة الجاهزة.

الإجابة السريعة: إذا كان لديك سقف مصمت منتظم بمساحة صافية 100 م² وسماكة 15 سم، فحجمه النظري 100 × 0.15 = 15.00 م³ قبل أي كمرات إضافية أو زيادة سماكة أو اختلافات في حدود الصب. في الأسقف المعقدة تُحسب كل منطقة بحجمها الحقيقي، ثم تُضاف الزيادات وتُخصم الفراغات والتداخلات مرة واحدة فقط.

-- إعلان --

للمراجعة الحسابية السريعة، جرّب حاسبة كمية الخرسانة للأسقف من كيفَ؛ فهي تتيح إضافة العناصر وأبعادها وحساب الحجم والشاحنات التقديرية. لكن النتائج تحتاج إلى حصر صحيح للفتحات والكمرات والتداخلات من المخططات قبل إدخال الأبعاد.

محتويات الموضوع

1. ما قانون حساب كمية الخرسانة للسقف بالمتر المكعب؟

الحجم النظري للبلاطة المصمتة (م³) = المساحة الصافية (م²) × السمك (م). فإذا كانت البلاطة مستطيلة وبلا فتحات، تكون المساحة = الطول × العرض. أما في البلاطات غير المنتظمة، فيجب حساب المساحة الصافية من شكلها الهندسي الحقيقي.

المعطىطريقة التحويل أو الحسابمثال
السماكة بالسنتمترالسماكة بالمتر = سم ÷ 10015 سم = 0.15 م
السماكة بالملمالسماكة بالمتر = مم ÷ 1000180 مم = 0.18 م
مساحة مستطيلالطول × العرض12 × 10 = 120 م²
حجم بلاطة مستطيلةالطول × العرض × السماكة12 × 10 × 0.15 = 18.00 م³
المساحة الصافيةالمسطح الفعلي − الفراغات غير المصبوبة120 − 8 = 112 م²
وحّد جميع أطوال الحساب بالمتر قبل استخراج الحجم بالمتر المكعب.

يمكن كتابة صيغة مباشرة عند استخدام المساحة بالمتر المربع والسماكة بالسنتيمتر: الخرسانة (م³) = المساحة (م²) × السماكة (سم) ÷ 100. مثال: 160 × 18 ÷ 100 = 28.80 م³. هذه الطريقة تختصر التحويل لكنها لا تغير قاعدة خصم الفتحات ومراعاة الكمرات.

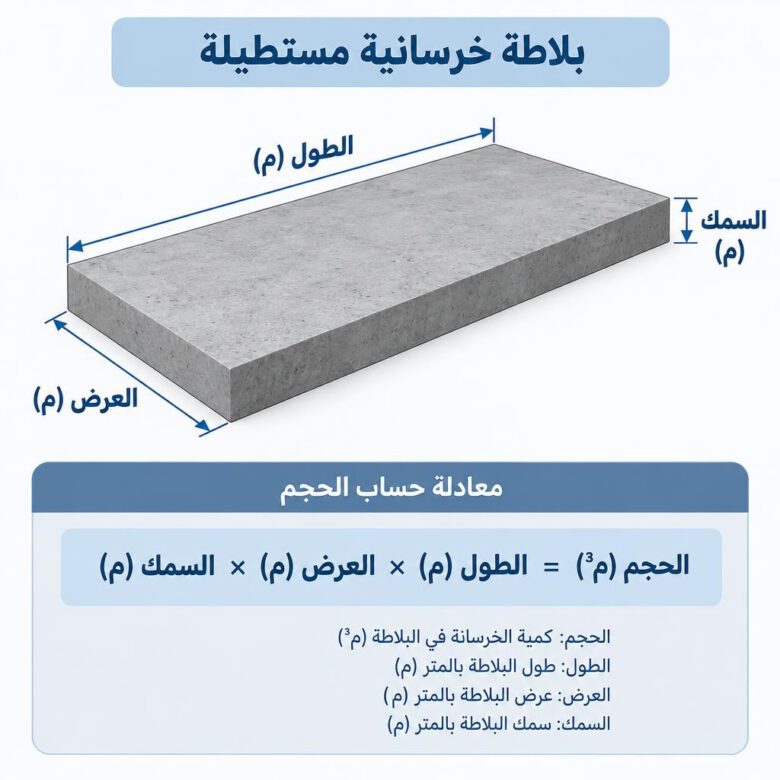

مخطط يوضح قانون حساب حجم بلاطة خرسانية بالمتر المكعب - كيفية حساب كمية الخرسانة للسقف.
تحويل الأبعاد إلى المتر هو الأساس قبل حساب حجم الخرسانة – كيفية حساب كمية الخرسانة للسقف.

2. أمثلة سريعة: كم متر مكعب يحتاج سقف 100 أو 150 أو 200 متر؟

الجدول التالي يحسب حجم البلاطة المصمتة وحدها بأمثلة مختلفة للمساحة والسماكة، دون كمرات ساقطة أو Drop Panels أو فتحات أو كميات تشغيلية إضافية.

مساحة السقفسماكة 12 سمسماكة 15 سمسماكة 20 سم
100 م²12.00 م³15.00 م³20.00 م³
150 م²18.00 م³22.50 م³30.00 م³
200 م²24.00 م³30.00 م³40.00 م³
250 م²30.00 م³37.50 م³50.00 م³
قيم إرشادية للحجم الهندسي المصمت، لا تعبر بالضرورة عن كامل خرسانة صبة السقف.

إذا وجدت أنك حسبت 150 م² × 15 سم = 22.50 م³ بينما المخطط يبين عدة كمرات ساقطة أسفل البلاطة، فلا تجعل 22.50 م³ الكمية النهائية قبل استكمال تلك العناصر. وفي المقابل لا تضف جميع الكمرات بارتفاعها الكامل فوق هذا الرقم، لأن جزءًا منها محسوب بالفعل داخل سماكة السقف.

3. ما الفرق بين الحجم النظري وكمية الخرسانة المطلوبة من المحطة؟

المصطلحالمقصودالغرض من الرقم
Theoretical Volumeحجم الخرسانة المحسوب من أحدث الرسومات المعتمدةالحصر الهندسي وكشف الكميات
Expected Site Volumeحجم متوقع من حدود الشدة ومناسيبها الفعليةالتحضير لطلب الصب
Order Quantityحجم يُنسق توريده على دفعات مع محطة الخرسانةإدارة الطلب والشاحنات والمضخة
Delivered Quantityالكمية التي تثبتها تذاكر تسليم الخرسانةتوثيق إجمالي التوريد
Placed / Returnedالكمية التي دخلت في العنصر، والكمية غير المستخدمة أو المرتجعةالمطابقة بعد الصب

قد تنشأ الفروق بسبب سماكة شدة تختلف عن الرسومات، أو جوانب خرسانية لم تحصر، أو كمية بقيت داخل خط الضخ، أو تسرب، أو تعديل موقعي، أو كميات مرتجعة. ولذلك لا يسمى الفرق بين المورّد والنظري «هدرًا» تلقائيًا؛ بل يجب إعداد مطابقة خرسانة Concrete Reconciliation مبنية على الوقائع والتذاكر.

-- إعلان --

4. حصر سقف غير منتظم: الفتحات والارتدادات والمناور

لا تعتمد على المستطيل الخارجي لبلاطة على شكل L أو U، ولا تتعامل مع فراغ السلم أو المصعد كما لو كان جزءًا مصبوبًا. ابدأ من مساحة المسقط المعتمدة، وقسّم الشكل غير المنتظم إلى مستطيلات أو مضلعات واضحة لا تتداخل، ثم خصم الفراغات التي لن تُصب خرسانة فعلًا.

مثال عملي: مساحة سقف مع فتحة سلم ومصعد وخدمات

افترض سقفًا أبعاده الخارجية 18 × 14 م، مع ارتداد 4 × 3 م وفتحة سلم 3.2 × 5 م وفتحة خدمات 2 × 1.5 م. نفترض أن هذه الفراغات مستقلة تمامًا ولا تتداخل فيما بينها، وأننا نحسب الحجم المادي الفعلي للبلاطة وليس القياس التعاقدي لمستخلص.

البندالمساحة
المستطيل الخارجي18 × 14 = 252 م²
طرح الارتداد−(4 × 3) = −12 م²
طرح فتحة السلم−(3.2 × 5) = −16 م²
طرح فتحة الخدمات−(2 × 1.5) = −3 م²
المساحة الصافية221.00 م²
حجم بلاطة سماكتها 18 سم221 × 0.18 = 39.780 م³

مهم: قد تتبع القياسات التعاقدية قواعد خاصة بشأن الفتحات الصغيرة أو فئات عناصر الخرسانة، تختلف عن الحساب المادي للكمية التي ستصب. يجب اتباع BOQ Preamble وقواعد القياس المعتمدة بالعقد عند إعداد المستخلصات، لا نقل خصومات طلب الخرسانة كما هي إلى بنود العقد.

أما الفتحات الصغيرة ذات الـSleeves والأنابيب والقطع المدفونة، فراجع شكل الفراغ وحدود الصب وقواعد القياس. لا تخصم تلقائيًا مساحة كل ماسورة صغيرة عند التقدير التشغيلي إذا لم يؤثر ذلك تأثيرًا ذا معنى في الكمية، لكن لا تعتبر ذلك قاعدة تعاقدية عامة.

-- إعلان --

5. حساب الكمرات الساقطة والمقلوبة دون ازدواجية في الحجم

عندما تُصب الكمرات مع البلاطة المصمتة، قد يشغل جزء من قطاع الكمرة نفس المنطقة المحسوبة ضمن مساحة البلاطة × سماكتها. لذا توجد طريقتان متكافئتان للحصر إذا عولجت جميع الحدود والتقاطعات بشكل صحيح: البلاطة كاملة + الجزء الإضافي من الكمرات، أو الكمرات كاملة + البلاطة خارج حدود الكمرات. الأفضل اختيار منهج واحد وتوثيقه في جدول الحصر.

معادلة الجزء الساقط Drop Beam

إذا كان عمق الكمرة الكلي مقاسًا من أعلى البلاطة إلى أسفل الكمرة، فإن العمق الإضافي أسفل البلاطة يساوي: h_extra = h_total − t_slab، ويكون V_extra = L × b × h_extra. لا تطبق هذه الصيغة إلا بعد التأكد من تعريف عمق الكمرة في المخطط ومن أن كامل مساحة البلاطة قد حُسبت مسبقًا.

مثال: طول كمرة 8 م، وعرضها 0.25 م، وعمقها الكلي 0.50 م، داخل بلاطة سماكتها 0.15 م. العمق الساقط = 0.35 م، والحجم الإضافي = 8 × 0.25 × 0.35 = 0.700 م³، وليس 1.000 م³ التي تمثل الحجم الكامل للكمرة.

حساب الكمرة المقلوبة Upstand / Inverted Beam

إذا كان جزء من الكمرة يصعد فوق أعلى البلاطة، فيضاف فقط الجزء الأعلى غير المحسوب داخل البلاطة. وإذا كان للكمرة جزء ساقط وجزء صاعد، احسب كل زيادة مستقلة وفق المقطع الحقيقي، ثم عالج تقاطعها مع الكمرات والأعمدة الأخرى. لا تفترض أن كل كمرات السقف ساقطة.

توضيح حساب الزيادة الحجمية للكمرات الساقطة في سقف مصمت - كيفية حساب كمية الخرسانة للسقف.
يحسب من الكمرة الساقطة الجزء الزائد أسفل سمك البلاطة فقط – كيفية حساب كمية الخرسانة للسقف.

للتفصيل في الجسور المتدرجة ومتغيرة العمق والقطاعات المقلوبة، راجع دليل حساب خرسانة الجسور والكمرات بالأمثلة على كيفَ.

6. تقاطعات الكمرات: كيف تمنع احتساب الخرسانة مرتين؟

عند جمع كمرتين متعامدتين بكامل طولهما، يتم حساب الجزء المشترك في منطقة التقاطع مرتين. في نموذج مستطيل بسيط، إذا كان للكمرة الأولى عرض b₁ وعمق إضافي أسفل البلاطة d₁، وللثانية عرض b₂ وعمق إضافي d₂، وكان كلا الجزأين يبدأ من أسفل البلاطة، فإن حجم التداخل المشترك يساوي b₁ × b₂ × min(d₁, d₂).

أما إذا كانت الكمرات على مناسيب مختلفة، أو ذات قطاعات غير منتظمة، أو تدخل في Drop Panel أو كتلة عمود، فيجب حساب اتحاد المجسمات الفعلي أو تقسيم مناطق التداخل إلى أجسام غير متكررة، ولا يكفي طرح حاصل ضرب عام بصورة آلية.

7. مثال كامل لحساب خرسانة سقف مصمت مع كمرات متقاطعة

لتوضيح فكرة التداخل دون افتراضات مرتبطة بالفتحات، نفترض بلاطة مصمتة 12 × 10 م بسماكة 15 سم ولا تحتوي على فتحات. توجد كمـرتان ممتدتان بطول 12 م، عرض كل منهما 0.25 م وعمقها الساقط أسفل البلاطة 0.35 م، وثلاث كمرات متعامدة بطول 10 م، عرض كل منها 0.30 م وعمقها الساقط 0.40 م. نفترض أن الكمرات الخمس تتقاطع في ست نقاط فعلية، وأنها تقع ضمن المسطح المصبوب بالكامل.

عنصر الحصرالمعادلةالحجم (م³)
البلاطة المصمتة12 × 10 × 0.1518.0000
كمرتان بطول 12 م2 × 12 × 0.25 × 0.35+2.1000
3 كمرات بطول 10 م3 × 10 × 0.30 × 0.40+3.6000
6 تقاطعات مشتركة6 × 0.25 × 0.30 × min(0.35, 0.40)−0.1575
صافي الحجم النظري18 + 2.1 + 3.6 − 0.157523.5425
مثال هندسي توضيحي بافتراض ستة تقاطعات حقيقية وعدم وجود أعمدة أو فتحات أو مناطق زيادة سماكة.

إذن يمكن تقريب الحجم النظري للسقف إلى 23.54 م³ لأغراض العرض. لا تُستخدم هذه النتيجة ككمية طلب إلا بعد مراجعة الشدة والمناسيب وحدود الصب والاحتياط التشغيلي المتفق عليه. في مشروع حقيقي تحقق أيضًا من تقاطعات الكمرات مع الأعمدة وحواف السقف.

8. طريقة حساب سقف هوردي Hollow Block / Ribbed Slab

في السقف الهوردي تشغل البلوكات المفرغة أو وحدات الملء جزءًا من حجم السقف الخارجي، لذلك فإن مساحة السقف × العمق الكلي للهوردي ستعطي عادة رقمًا مبالغًا فيه إذا عومل السقف ككتلة خرسانية مصمتة. الحصر الصحيح يبدأ بتقسيم النظام إلى طبقة الضغط، والأعصاب، والمناطق المصمتة، والكمرات، والحواف.

الجزءطريقة حساب خرسانتهتنبيه منع التكرار
Toppingالمساحة التي تشملها طبقة الضغط × سماكتهالا تضف سماكة الـTopping ضمن عمق العصب مرة ثانية
Ribsالعدد × العرض × طول العصب الصافي × عمقه أسفل Toppingخصم الأجزاء الواقعة داخل Solid Strips
Solid Zones / Stripsمساحة كل منطقة × زيادة السمك أسفل Toppingلا تجمع معها أحجام الأعصاب الواقعة داخلها
Beams and Edge Zonesالزيادة الخرسانية غير المحسوبة سابقًاراجع التداخل مع الأعصاب والمناطق المصمتة
Openingsخصم حجم أجزاء الخرسانة غير المصبوبة فعليًاراجع الكمرات والإطارات المحيطة

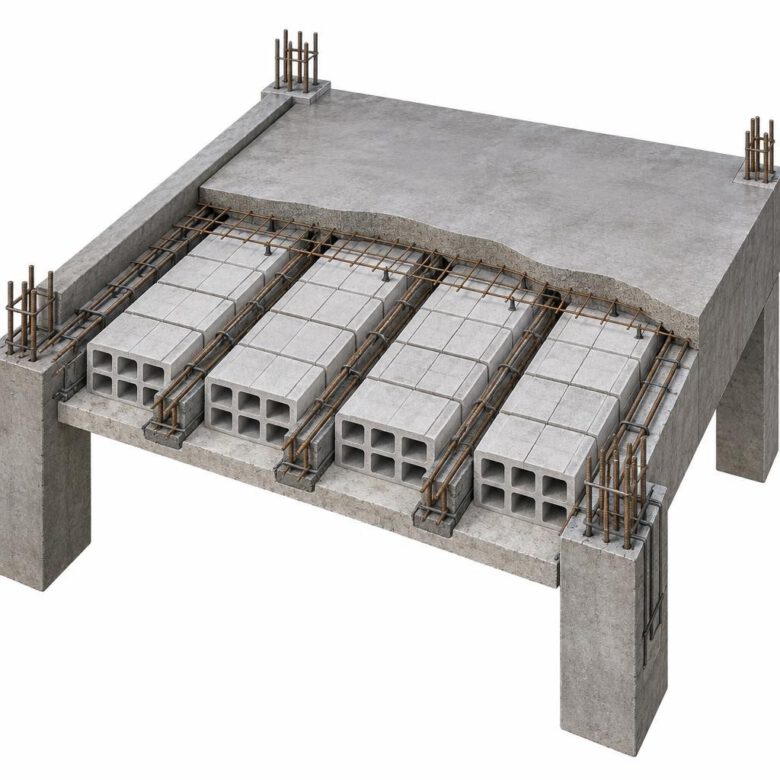

مقطع يوضح مكونات سقف هوردي من طبقة علوية وأعصاب وبلوكات مفرغة - كيفية حساب كمية الخرسانة للسقف.
يُحصر سقف الهوردي من مكوناته الخرسانية الفعلية لا ككتلة مصمتة – كيفية حساب كمية الخرسانة للسقف.

مثال هوردي: أعصاب وشريطان مصمتان

بلاطة هوردي أبعادها 14.4 × 10.8 م، وسماكة طبقة الضغط 0.05 م. يوجد 18 عصبًا بعرض 0.12 م وعمق 0.25 م أسفل الطبقة العلوية. يقع شريطان مصمتان عند طرفي مسار الأعصاب، عرض كل شريط 1.20 م ويمتد بعرض البلاطة 10.8 م؛ وبناء عليه يكون الطول الصافي لكل عصب 14.4 − 2.4 = 12.0 م.

المكوّنطريقة الحسابالخرسانة (م³)
طبقة الضغط Topping14.4 × 10.8 × 0.057.776
18 عصبًا خارج الشرائط18 × 12.0 × 0.12 × 0.256.480
الشريطان المصمتان: زيادة العمق2 × 1.20 × 10.8 × 0.256.480
المجموع النظري7.776 + 6.480 + 6.48020.736

هذا المثال يفترض أن الأعصاب لا تتداخل فيما بينها وأن عمق الـ0.25 م مقاس أسفل طبقة الضغط. كما أنه لا يشمل الكمرات الإضافية والفتحات. وفي مخطط المشروع الحقيقي يجب مراجعة عدد الأعصاب وأطوالها الصافية والتفاصيل عند الأعمدة وحواف البلاطة؛ فالأبعاد الاسمية للبلوك ليست بالضرورة أبعاد الفراغ الخرساني الفعلي.

طريقة تحقق ثانية للهـوردي: الكتلة الخارجية مطروحًا منها الفراغات

يمكن فحص النتيجة بمبدأ الحجم الكلي الخارجي − الحجم الحقيقي للفراغات، شرط أن تكون الفراغات وأبعاد الصب ممثلة بدقة. ويكون ذلك مفيدًا عند وجود نموذج ثلاثي الأبعاد، لكنه يحتاج إلى التحقق من سماكة طبقة الضغط والمناطق المصمتة وعدم استبعاد المكونات الخرسانية حول البلوكات.

9. هل يصلح معامل متر مكعب خرسانة لكل متر مربع هوردي؟

قد يستخدم بعض المقاولين معاملًا تقريبيًا من مشاريع سابقة للتخطيط الأولي، لكن لا يوجد معامل هوردي واحد صالح لجميع المشاريع. فحجم الخرسانة يتغير بتغير عرض العصب وتباعده وعمقه وسماكة الـTopping ومساحة Solid Zones والفتحات والكمرات. وقد يتغير الاستهلاك بصورة ملحوظة مع بقاء المسطح الكلي ثابتًا.

الأسلوب المقبول هو استخدام المعدل التاريخي بوصفه مؤشر مقارنة أو Reasonableness Check، لا أن يحل محل Detailed Quantity Takeoff من الرسومات الإنشائية.

10. حساب خرسانة Flat Slab وDrop Panels وزيادات السماكة

في البلاطات المسطحة Flat Slabs تكون سماكة البلاطة الأساسية متصلة، وقد تتضمن Drop Panels أو زيادات سماكة حول الأعمدة أو رؤوس أعمدة. ابدأ بحساب كامل مساحة البلاطة بسماكتها الأساسية، ثم أضف حجم الفرق فقط في المنطقة السميكة.

V_drop extra = A_drop × (t_drop − t_base). فإذا كانت سماكة البلاطة الأساسية 0.22 م ومساحة Drop Panel تساوي 3 × 3 م وسماكته الإجمالية 0.32 م، فالزيادة = 9 × (0.32 − 0.22) = 0.90 م³.

إن وجدت منطقتان سميكتان متداخلتان أو Heads ذات ميول أو Haunches، فلا تجمع حجميهما الكاملين دون معالجة الجزء المشترك. وقد تكون بعض المناطق حول الأعمدة مكوّنة من أشكال متدرجة أو مائلة تتطلب حساب مجسمات منفصلة.

11. سقف بسماكتين مختلفتين: لماذا لا تستخدم متوسطًا غير موزون؟

عندما يحتوي السقف على مناطق بسماكات مختلفة، قم بحصر مساحة كل منطقة بصورة منفصلة. مثال: مساحة 120 م² بسماكة 15 سم، ومساحة أخرى 30 م² بسماكة 20 سم. الحجم = 120 × 0.15 + 30 × 0.20 = 24.00 م³ قبل الكمرات والفتحات.

يمكن الحساب بطريقة ثانية: ابدأ بـ150 م² × 0.15 = 22.50 م³، ثم أضف 30 × (0.20 − 0.15) = 1.50 م³. النتيجة نفسها 24.00 م³. وتمنح الطريقة الثانية فائدة عندما تكون جميع المناطق محصورة أصلًا بسماكة مرجعية واحدة.

12. البلاطات المائلة والكوابيل والسلالم المتصلة

البلاطة المائلة Sloped Slab

في البلاطة المائلة يجب معرفة كيف عُرّفت السماكة بالمخطط: إذا كانت عمودية على سطح البلاطة، يحسب الحجم = مساحة السطح المائل × السماكة العمودية. وإذا كان نموذج الحساب يستعمل مساحة مسقطة أفقية، فلا تخلطها تلقائيًا مع السماكة العمودية. يمكن في البلاطة ذات السمك العمودي الثابت حساب المساحة المائلة من المسقط بعد مراعاة زاوية الميل، أو حساب الحجم مباشرةً من المقطع الحقيقي.

الكوابيل Cantilevers

حدد امتداد الكابولي خارج الجزء الذي تم حصره من البلاطة الأصلية. فإذا كان عرض الكابولي 1.2 م وطوله 4 م وسماكته الثابتة 0.15 م ولم يكن ضمن المساحة المحسوبة، فحجمه = 1.2 × 4 × 0.15 = 0.72 م³. أما إذا كان مدرجًا في مساحة البلاطة الصافية فلا تضفه مرة ثانية.

السلالم والبسطات المتصلة بالسقف

عند صب قلبة الدرج أو البسطة مع السقف، حدد حدود كل عنصر بحيث لا تتداخل مع حجم البلاطة. تختلف طريقة حساب Waist Slab والدرجات المثلثية والبسطات عن البلاطات الأفقية البسيطة؛ ويمكن مراجعة دليل حساب خرسانة الدرج والسلالم الخرسانية لمثال أكثر تفصيلًا.

13. طريقة حساب خرسانة سقف Steel Deck / Composite Slab

في البلاطات المصبوبة فوق الصاج المعرج Steel Deck، لا تكفي مساحة السقف × رقم سماكة يُقرأ من الرسم دون مراجعة معنى الرقم. فقد يمثل السمك طبقة الخرسانة فوق قمة تموج الصاج فقط أو العمق الكلي إلى أدنى نقطة في التجويف. خرسانة التجاويف جزء من الكمية ولا يجوز إهمالها.

يمكن حساب حجم المتر المربع بأحد منهجين: (1) مساحة القطاع الخرساني الحقيقي لكل متر عرض × طول المنطقة، أو (2) كمية الخرسانة المرجعية لكل متر مربع m³/m² من جداول الصاج المعتمد والمتوافقة مع سماكة الصبة، ثم ضربها في المساحة. لا تضف حجم التجاويف مرة ثانية إذا كان معدل الشركة المصنّعة يشمله.

راجع خصوصًا نهايات الصاج والـPour Stops والحواف والمناطق المصمتة حول الأعمدة والفتحات. عند وجود عدة قطاعات Deck Profiles يجب فصلها في جدول الحصر.

14. حساب فتحة مصعد محاطة بكمرات أو حواف سميكة

إذا كانت فتحة المصعد 3 × 3 م داخل بلاطة سماكتها 0.20 م، فإن الحجم الذي لا يُصب في جسم البلاطة يساوي 3 × 3 × 0.20 = 1.80 م³. ولكن قد توجد كمرات محيطة أو زيادة سماكة عند الفتحة أو جسور ربط أو تفاصيل خاصة بالصاج والـMEP؛ يجب إدخال حجمها الإضافي حسب المقطع، وليس افتراض أن خصم 1.80 م³ يمثل الأثر الكامل للفتحة.

يجب أيضًا مراجعة أحدث رسومات التنسيق المعتمدة، لأن تعديل فتحة المصعد أو السلم أو الشفت بعد اعتماد الحصر يؤدي إلى تغير مباشر في صافي الخرسانة وربما في الأطوال الصافية للكمرات.

15. حساب كمية الخرسانة الجاهزة وعدد الشاحنات للصبة

بعد الانتهاء من الحجم الهندسي وتحديث حدود الشدة الفعلية، يتم تحديد كمية الطلب Order Quantity بالتنسيق مع محطة الخرسانة والمهندس المسؤول. لا توجد نسبة هدر أو احتياط عالمية ثابتة تصلح لكل صبة؛ إذ تتأثر الظروف بطول خط المضخة، وحدود الصب، وتفاوتات الشدة، وطريقة التعبئة والتوريد، وحجم الشاحنات.

مثال تخطيطي فقط: إذا كان الحجم المتوقع في الموقع 23.5425 م³، وقرر فريق التنفيذ بعد المراجعة استخدام احتياط تشغيل 3%، فإن الكمية المخططة = 23.5425 × 1.03 = 24.248775 م³ ≈ 24.25 م³. نسبة 3% هنا افتراض تعليمي لا توصية معيارية ولا بديل عن خطة الصب.

إذا كانت سعة الشاحنة الاسمية 8 م³، فلا يكفي التقريب الرياضي وحده؛ فخطة التوريد قد تكون ثلاث شاحنات كاملة مع كمية تكميلية، أو ترتيب توريدات مختلفة بحسب سعة السيارات، وقيود الموقع، والحد الأدنى للطلب والتسوية مع المحطة. استخدم التذاكر وكميات المرتجع لتوثيق ما حدث فعليًا.

لإجراء حساب سريع بعد إدخال الأحجام الصافية التي راجعتها، استخدم حاسبة الخرسانة والشاحنات الجاهزة من كيفَ، وعدّل نسبة الاحتياط وسعة الشاحنة حسب ظروف مشروعك الفعلية.

16. كيف تعد جدول حصر خرسانة السقف في Excel؟

الأفضل إنشاء كشف قابل للتدقيق بدل جمع معادلات متفرقة في خلايا بلا وصف. لكل صف، سجّل Floor/Level، Drawing No.، Revision، Pour ID، Element ID، عدد العناصر، الأبعاد، قاعدة الحساب، حجم الإضافة أو الخصم. واحتفظ بخانة واضحة توضح مصدر الرقم وحدود قياسه.

Takeoff IDالعنصرالعمليةالحجم (م³)
S-01البلاطة المصمتة12 × 10 × 0.15+18.0000
B-01كمرتان طوليتان: الزيادة فقط2 × 12 × 0.25 × 0.35+2.1000
B-023 كمرات عرضية: الزيادة فقط3 × 10 × 0.30 × 0.40+3.6000
OV-01تداخلات الكمرات الستة6 × 0.25 × 0.30 × 0.35−0.1575
TOTALحجم هندسي نظريجمع الإضافات والخصومات23.5425
نموذج توضيحي متوافق مع المثال الوارد أعلاه، مع ضرورة إضافة أرقام اللوحات والإصدارات ومرحلة الصب في المشروع الحقيقي.

لملف Excel يمكن أن تكون الصيغة الأساسية في عمود الحجم: =COUNT*LENGTH*WIDTH*DEPTH، لكن يجب استخدام أرقام وأعمدة مختلفة للخصومات والزيادات، وإضافة عمود يفصل Theoretical Volume عن Allowance. لا تجعل احتياط الطلب جزءًا من بند الحصر العقدي.

  • قفل خلايا المعادلات والاحتفاظ بقيم الإدخال في أعمدة مستقلة.
  • التحقق من الوحدات باستخدام Data Validation أو تسميات واضحة.
  • إظهار رقم اللوحة وإصدارها لكل مجموعة كميات.
  • تجميع الكميات حسب الطابق أو Pour ID أو نوع العنصر.
  • إعادة المعاينة الميدانية بعد أي تغيير شدة أو RFI قبل الصب.

17. كيف تدقق كميات خرسانة السقف باستخدام Revit أو BIM؟

تتيح نماذج Revit أو برامج BIM استخراج Volume Schedules للبلاطات والكمرات والمناطق المصمتة، لكنها ليست ضمانًا تلقائيًا لصحة الحصر. قد يتأثر الحجم بخصائص الـJoin Geometry، وتصنيف العناصر، وترتيب القطع، والفتحات، والـParts، والـDesign Options، والمرحلة الزمنية للعناصر.

إذا اختلف حجم Revit عن الحصر اليدوي، فابدأ بتحديد الفرق بحسب العنصر بدل مقارنة الإجمالي فقط. اعزل Slabs وBeams وOpenings ثم افحص مناطق التقاطع بنموذج Section أو 3D Cut. وتأكد من أن جدول الكميات يجمع الإصدار والمنسوب والخيار التصميمي المطلوب ولا يضم عناصر ملغاة أو مكررة.

يفيد استخراج IFC أو Navisworks Quantification كمراجعة داعمة عندما تكون بيانات النموذج ومجسماته ممثلة بدقة. ومع ذلك يجب التأكد من حدود القياس وقواعد تصنيف العناصر، ومطابقة النتائج مع المخططات التعاقدية.

18. أكثر 10 أخطاء شيوعًا في حساب كمية خرسانة السقف

  1. حساب كامل المسطح الخارجي دون خصم الارتدادات والفراغات غير المصبوبة.
  2. إدخال السماكة بالسنتيمتر مباشرة ضمن معادلة تتوقع الأمتار.
  3. جمع حجم البلاطة الكامل وحجم الكمرة الكامل، وبالتالي مضاعفة الحجم المشترك.
  4. نسيان مناطق تقاطع الكمرات أو افتراض عدد تقاطعات لا يوجد في الرسومات.
  5. إهمال خرسانة Solid Zones وDrop Panels والحواف في الأسقف الهوردي.
  6. استخدام سمك الهوردي الكلي كما لو كان بلاطة مصمتة.
  7. استخدام سماكة عامة رغم وجود بلاطات بسماكات مختلفة.
  8. الاعتماد على أبعاد المسقط بدلاً من مساحة السطح المائل عند اقتضاء القطاع ذلك.
  9. أخذ إجمالي Revit دون فحص فتحات وتداخلات وPhases أو إصدارات العناصر.
  10. اعتبار احتياط المحطة مساويًا للهدر الفعلي وإضافته إلى كمية المستخلص.

19. مراجعة ما قبل الصب: كيف تكشف الفرق قبل إصدار طلب الخرسانة؟

قبل صب السقف، يعتمد مهندس الموقع وحصر الكميات على أحدث الرسومات والتغييرات والمناسيب الفعلية. من المفيد إجراء مراجعة قصيرة بين المكتب الفني والمساحة والتنفيذ والجودة لضبط الفجوة بين ما في جدول الحصر وما هو قائم فعليًا.

  1. التحقق من رقم اللوحة الإنشائية وتاريخ آخر Revision والـPour Plan المعتمد.
  2. مراجعة كامل حدود البلاطة والكوابيل والفتحات والارتدادات وشفتات الـMEP.
  3. مراجعة أبعاد الشدة وسماكات البلاطات ومناسيب Top of Concrete وSoffit.
  4. مطابقة أطوال وأعماق الكمرات وحجم مناطق تقاطعها مع البلاطة والأعمدة.
  5. تحديد Solid Strips وDrop Panels وHaunches ومناطق Steel Deck والتغييرات المحيطة بالفتحات.
  6. مطابقة فواصل الصب المعتمدة وحدود ما سيصب اليوم فقط.
  7. مراجعة متطلبات التحضير وقيود خط المضخة والتوريد والاحتياط التشغيلي.
  8. إعداد سجل يُطابق الحجم النظري مع التذاكر والمرتجعات والتغيرات الفعلية بعد الصبة.

لشرح تسلسل التحضير وصب الخرسانة والدمك والمعالجة، يمكنك الرجوع إلى Concrete Works Method Statement – 10 Steps على موقع Method Statement Central، كما تتوفر حزمة مستندات أعمال الخرسانة: Method Statement وRisk Assessment وITP وChecklists للمراجعة العملية. هذه مراجع تنفيذ وجودة مكملة للحصر وليست قواعد لقياس الكميات.

20. ماذا يحدث عند وجود Construction Joint يقسّم صبة السقف؟

عندما يكون السقف مقسّمًا إلى صبتين أو أكثر، لا تفترض أن كمية كل صبة تساوي نصف الإجمالي. قد يمتد جزء من الكمرة بالكامل داخل صبة واحدة، أو يتوقف عند موقع فاصل محدد، أو تبقى منطقة Drop Panel أو أحد الكوابيل ضمن صبة أخرى. يجب رسم Pour Boundary فوق المخطط، ثم حصر كل عنصر داخل الحدود الصحيحة دون ازدواجية.

في نهاية كل مرحلة، احتفظ ببيان Placed / Remaining يتضمن حجم الخرسانة الذي تم صبه فعليًا، والعناصر المؤجلة، وأي تعديلات على الفواصل، بحيث يبقى مجموع الصبات قابلًا للمطابقة مع الحجم الكلي النهائي.

21. هل يجب خصم حجم حديد التسليح والتمديدات من حجم الخرسانة؟

في أعمال حصر الخرسانة المعتادة للمباني، لا يتم غالبًا خصم حجم قضبان التسليح الفردية والأنابيب الصغيرة من حجم العنصر يدويًا. ولكن هذه ممارسة مرتبطة بقواعد القياس والعقد وحجم العنصر المدفون، وليست قاعدة عامة يجوز فرضها على جميع المشاريع. ينبغي خصم الفراغات والفتحات الحقيقية وفق هدف الحصر وقواعده، والتعامل مع القطع المدفونة الكبيرة بطريقة واضحة.

ويجب الفصل بين حصر الخرسانة بالمتر المكعب وحصر حديد التسليح بالوزن، وكذلك فصل مساحة الشدة بالمتر المربع عن حجم الخرسانة. فلا يعني حساب 30 م³ خرسانة أن مساحة الشدة 30 م² أو أن وزن الحديد معلوم دون Bar Bending Schedule.

22. أدلة عملية مكملة لحصر خرسانة المبنى

تزداد دقة حصر السقف عندما تكون حدود الأجزاء المجاورة واضحة. ويمكن استخدام الأدلة التالية عند بناء كشف واحد للأساسات والأعمدة والكمرات والأسقف والسلالم:

23. الأسئلة الشائعة عن حساب كمية خرسانة الأسقف

كم متر مكعب خرسانة يحتاج سقف 100 متر مربع؟

لسقف مصمت بسماكة 15 سم ومن دون فتحات أو زيادات أخرى: 100 × 0.15 = 15 م³. يتغير الحجم بوجود الكمرات والفتحات وDrop Panels.

كيف أحسب كمية خرسانة سقف 150 متر بسماكة 20 سم؟

إذا كانت المساحة الصافية 150 م² وسماكة البلاطة المصمتة 0.20 م، فالحجم النظري = 30.00 م³ قبل الكمرات والإضافات.

كيف أحسب خرسانة السقف مع الكمرات الساقطة؟

احسب البلاطة كاملة ثم أضف الجزء النازل فقط أسفل سماكة البلاطة لكل كمرة، مع خصم التداخل بين الكمرات والأعمدة حيث يلزم.

ما طريقة حساب خرسانة الهوردي بالمتر المكعب؟

اجمع حجم طبقة الضغط والأعصاب الصافية والمناطق المصمتة والكمرات والحواف، ثم عالج التداخلات والفتحات؛ لا تحسب المساحة × العمق الكلي كأن السقف مصمت.

هل يمكن استخدام نسبة ثابتة لخرسانة الهوردي؟

يمكن استخدام معدل من مشاريع مشابهة كمؤشر أولي فقط، لكنه لا يحل محل حصر الأعصاب والشرائط والبلوكات والفتحات وفق مخطط السقف.

هل يجب خصم فتحة السلم أو المصعد؟

في حساب حجم الخرسانة المادي تُخصم المساحة التي لا تستقبل الخرسانة فعليًا، ثم تضاف أي كمرات أو حواف سميكة محيطة. وقد تختلف قواعد القياس التعاقدية.

كيف أحسب الخرسانة في البلاطة المائلة؟

إذا كان السمك عموديًا على سطح البلاطة المائل، استخدم مساحة السطح المائل مضروبة في ذلك السمك، أو احسب من القطاع الحقيقي؛ لا تخلط بين المساحة المسقطة والسماكة العمودية.

لماذا تختلف كمية خرسانة السقف في Revit عن Excel؟

غالبًا بسبب الفتحات أو التداخلات أو إعدادات Join Geometry أو تصنيف العناصر أو حدود القياس أو اختلاف إصدارات المخططات. قارن الحجم لكل عنصر ثم راجع القطاع ثلاثي الأبعاد.

هل نسبة هدر خرسانة السقف 5% ثابتة؟

لا؛ تحدد كمية الاحتياط بحسب ظروف الشدة والمضخة وحجم الصبة وإجراءات التوريد، وتفصل عن الحجم النظري وعن الفرق الفعلي بعد المطابقة.

هل أستخدم حاسبة الخرسانة بدل الحصر الهندسي؟

تساعد الحاسبة في المعادلات وتجميع العناصر وتقدير الشاحنات، لكنها تحتاج إلى إدخالات صحيحة للفتحات والكمرات والتداخلات من الرسومات والواقع الموقعي.

24. المراجع والمعايير المستخدمة في المراجعة الهندسية

تُبنى معادلات الحجم المذكورة على مبادئ هندسية وهندسة مجسمات أساسية، بينما تختلف قواعد القياس التعاقدي والتنفيذ والتفاوتات المسموحة حسب العقد والمواصفات المعتمدة. يمكن الرجوع إلى المراجع الآتية للتحقق من إطار القياس والتنفيذ، دون اعتبارها بديلًا عن وثائق المشروع:

التحضير لطلب وصب الخرسانة الجاهزة لسقف خرساني - كيفية حساب كمية الخرسانة للسقف.
التنسيق بين الحصر والتوريد والمضخة والمعالجة يمنع توقف الصبة – كيفية حساب كمية الخرسانة للسقف.

لا تنص هذه المراجع مجتمعة على نسبة احتياط واحدة لكل صبة أو على طريقة موحدة لخصم جميع الفتحات الصغيرة؛ قرار التعاقد والتنفيذ ينبغي أن يلتزم بالوثائق المعتمدة وترتيب أولوية المستندات المنصوص عليه في المشروع.

الخلاصة: حساب خرسانة السقف بدقة يبدأ من حدود العناصر وليس من آلة حاسبة

تظل قاعدة مساحة السقف × السماكة الخطوة الأولى والأسرع عند حساب سقف مصمت منتظم. لكن الحصر الاحترافي يعالج الفتحات والارتدادات، وأجزاء الكمرات الساقطة والمقلوبة، وتقاطعاتها، والمناطق المصمتة في الهوردي، والـDrop Panels، والكوابيل، والصاج المعرج، وفواصل الصب، من دون احتساب أي حجم مرتين.

وللحفاظ على دقة التوريد، افصل دائمًا بين حجم الخرسانة النظري والحجم المتوقع من الشدة وكمية الطلب والمورّد فعليًا. واستخدم كشف كميات يذكر اللوحة وإصدارها وحدود الصبة وطريقة القياس، ثم راجع الحساب مع الموقع قبل إصدار طلب المصنع.

يمكنك إجراء المراجعة الرقمية عبر حاسبة الخرسانة من كيفَ. ولإعداد مستندات التنفيذ والفحص بطريقة منظمة، توجد أداة Laith MSC Builder لإنشاء Method Statements وRisk Assessments وITPs وقوائم التفتيش للمشاريع، مع ضرورة مراجعة واعتماد المستندات بما يتوافق مع متطلبات كل مشروع.

-- إعلان --

ليث الغرايبة

ليث الغرايبة مهندس وصانع محتوى شغوف بتبسيط المعرفة. يمتلك خبرة واسعة في الهندسة المدنية ويدمجها مع اهتماماته في تطوير الويب، وتحسين محركات البحث (SEO)، وأدوات الذكاء الاصطناعي. مؤسس موقع "كيف" (Keifa.net) وموقع (Method-Statement.com).

اترك تعليقاً

لن يتم نشر عنوان بريدك الإلكتروني. الحقول الإلزامية مشار إليها بـ *

3 + 3 =

زر الذهاب إلى الأعلى
