كيفية إعداد خطة تنفيذ BIM وفق ISO 19650: دليل BEP الشامل

قد تمتلك المؤسسة أحدث برامج النمذجة وأقوى أجهزة الحاسوب وأكثر مهندسي BIM خبرة، ومع ذلك يفشل المشروع في تحقيق أهدافه الرقمية. والسبب في كثير من الحالات ليس ضعف التقنية، بل غياب خطة واضحة تحدد من ينتج المعلومات، ومتى ينتجها، وكيف تتم مراجعتها ومشاركتها واعتمادها وتسليمها.
هنا تظهر أهمية خطة تنفيذ نمذجة معلومات البناء (BIM Execution Plan – BEP)، التي تحوّل متطلبات المشروع من عبارات عامة إلى إجراءات ومسؤوليات ومخرجات قابلة للتنفيذ والقياس.
لا ينبغي التعامل مع الـBEP على أنها ملف نموذجي يُنسخ من مشروع سابق، ولا كقائمة بأسماء البرامج وإصداراتها فقط. بل يجب أن تكون وثيقة تشغيلية مرتبطة بالعقد، ومتطلبات المعلومات، وبرنامج المشروع، وفرق العمل، وبيئة البيانات المشتركة، وخطط التسليم، وإجراءات الجودة.
في هذا الدليل ستتعرف على كيفية إعداد خطة تنفيذ BIM احترافية خطوة بخطوة، بدايةً من تحليل متطلبات العميل، وحتى تسليم النماذج والبيانات والتحقق من قبولها.
في عالم التشييد والعمارة اليوم، أصبح تبنّي التقنيات الحديثة ضرورة أساسية أكثر من أي وقت مضى. ويُعد نمذجة معلومات البناء (BIM) من أبرز الابتكارات التي أحدثت تحولًا جوهريًا في أساليب إدارة المشاريع، من خلال رفع كفاءة العمل، وتعزيز التعاون بين الأطراف المعنية، وتحسين مستوى الشفافية وتبادل المعلومات. إليك هذا المرجع المفيد في إعداد خطة تنفيذ نمذجة معلومات البناء (BIM Execution Plan – BEP):
ما هي خطة تنفيذ BIM؟
خطة تنفيذ BIM هي وثيقة تحدد الاستراتيجية والأساليب والإجراءات التي سيستخدمها فريق المشروع لإدارة المعلومات الرقمية خلال مرحلة التصميم أو التنفيذ أو التشغيل.
وتجيب الخطة عن مجموعة من الأسئلة الأساسية:
- لماذا سيُستخدم BIM في المشروع؟
- ما المعلومات والنماذج المطلوب تسليمها؟
- من المسؤول عن إنتاج كل حاوية معلومات ومراجعتها واعتمادها؟
- متى يجب تسليم المعلومات؟
- ما البرامج والإصدارات وصيغ الملفات المعتمدة؟
- كيف ستتم إدارة الملفات داخل بيئة البيانات المشتركة؟
- كيف ستُنسق النماذج وتُدار التعارضات والملاحظات؟
- كيف سيتم التحقق من جودة النماذج والبيانات قبل التسليم؟
- كيف ستُحدّث الخطة عند تغير النطاق أو الفريق أو المتطلبات؟
ويمكن اعتبار الـBEP المرجع التشغيلي الرئيسي لفريق التسليم، لكنها لا تصبح بحد ذاتها وثيقة تعاقدية ملزمة إلا إذا تمت الإشارة إليها أو إدراجها ضمن وثائق التعيين أو العقد.
ما الفرق بين الـBEP قبل التعيين وبعده؟
يُستخدم على نطاق واسع مصطلحا Pre-Contract BEP وPost-Contract BEP، إلا أن سياق ISO 19650 يركز بصورة أدق على الخطة المقدمة ضمن استجابة العطاء، ثم الخطة التي يتم تأكيدها وتحديثها بعد تعيين فريق التسليم.
| المرحلة | الغرض من الخطة | المحتوى المتوقع |
|---|---|---|
| مرحلة العطاء | إثبات قدرة الفريق المقترح على الاستجابة لمتطلبات التعيين | المنهجية المقترحة، الهيكل التنظيمي، الموارد، القدرات، استراتيجية التسليم، المخاطر والافتراضات الأولية |
| بعد التعيين | تأكيد كيفية تنفيذ متطلبات إدارة المعلومات فعلياً | الأدوار النهائية، إجراءات CDE، MIDP وTIDP، البرامج، التسمية، التنسيق، الجودة، التبادل والتسليم |
يجب ألا تكون الخطة بعد التعيين مجرد نسخة أطول من خطة العطاء، بل ينبغي تحديثها بناءً على الفريق الفعلي، والنطاق المتعاقد عليه، ومتطلبات الأطراف المعينة، وبرنامج التسليم المعتمد.
من المسؤول عن إعداد خطة تنفيذ BIM؟
عادةً يقود الطرف المعين الرئيسي أو فريقه المختص بإدارة المعلومات عملية إعداد الخطة وتجميع مدخلات فرق المهام. وقد يحمل المسؤول مسمى مدير المعلومات أو مدير BIM أو مدير التسليم الرقمي، بحسب هيكل المشروع.
لكن إعداد الـBEP لا يجب أن يكون عملاً فردياً. إذ ينبغي أن يشارك فيه:
- إدارة المشروع.
- مديرو التخصصات الهندسية.
- فريق إدارة المعلومات وBIM.
- مسؤولو التخطيط والتكلفة.
- فرق المساحة ونظم المعلومات الجغرافية عند الحاجة.
- فريق الإنشاء والموقع.
- فريق التشغيل والصيانة وإدارة الأصول.
- مسؤولو تقنية المعلومات والأمن السيبراني.
- المقاولون والاستشاريون والموردون المعنيون بالتسليمات الرقمية.
فكلما انفصلت الخطة عن الفرق التي ستطبقها، أصبحت وثيقة نظرية يصعب تنفيذها في الواقع.
1. ابدأ بتحليل متطلبات التعيين والمعلومات
أكبر خطأ عند إعداد خطة تنفيذ BIM هو البدء من نموذج BEP جاهز قبل قراءة متطلبات المشروع. فالخطة يجب أن تكون استجابة مباشرة لما يطلبه العميل أو الطرف المعيّن، لا وصفاً عاماً لقدرات المؤسسة.
راجع على الأقل الوثائق التالية عند توفرها:
- متطلبات تبادل المعلومات أو متطلبات المعلومات الخاصة بالتعيين.
- متطلبات المعلومات التنظيمية OIR.
- متطلبات معلومات الأصول AIR.
- متطلبات معلومات المشروع PIR.
- بروتوكول المعلومات ومتطلبات التعيين.
- نطاق الأعمال والمواصفات الفنية.
- جدول التسليمات والمراحل التعاقدية.
- مصفوفة مستوى الحاجة إلى المعلومات.
- متطلبات التسمية والتصنيف والإحداثيات.
- متطلبات الأمن والسرية والملكية الفكرية.
- متطلبات التشغيل والصيانة والتسليم النهائي.
لا تقتصر تسمية عناصر BIM حسب متطلبات NEOM على تنظيم أسماء الكائنات داخل برامج مثل Autodesk Revit وCivil 3D. فالاسم المنظم هو جزء من منظومة إدارة المعلومات، ويساعد على البحث عن العناصر، ومراجعتها، وتصنيفها، وربطها بالرسومات والجداول، وتبادلها مع أنظمة BIM وGIS وإدارة الأصول. تعرف على كيفية تسمية عناصر BIM وفق معيار NEOM
ومن الأفضل إعداد مصفوفة امتثال تسجل كل متطلب، ومكان الاستجابة له في الـBEP، والطرف المسؤول عنه، وأي استثناء أو افتراض أو طلب توضيح مرتبط به.
| رقم المتطلب | وصف المتطلب | قسم الاستجابة | المسؤول | الحالة |
|---|---|---|---|---|
| IR-01 | تسليم نموذج اتحادي شهري | استراتيجية التسليم | مدير BIM | مستجاب |
| IR-02 | تسليم بيانات الأصول بصيغة COBie | إدارة البيانات | مدير المعلومات | يحتاج تأكيد الحقول |
| IR-03 | استخدام نظام إحداثيات المشروع | الإحداثيات والموقع | مدير المساحة | مستجاب |

2. حدد أهداف BIM ومؤشرات نجاحها
يجب أن تحدد الخطة القيمة التي يتوقع المشروع تحقيقها من BIM. ولا يكفي إدراج عبارات عامة مثل «تحسين التنسيق» أو «تقليل الأخطاء»، بل يجب ربط كل هدف بمؤشر أداء وآلية قياس.
| الهدف | استخدام BIM | مؤشر القياس المقترح |
|---|---|---|
| تقليل التعارضات في الموقع | التنسيق وكشف التعارضات | عدد التعارضات الحرجة المفتوحة قبل الإصدار للبناء |
| رفع موثوقية الكميات | استخراج الكميات | نسبة البنود القابلة للاستخراج مباشرة من النماذج |
| تحسين التخطيط | المحاكاة رباعية الأبعاد | عدد الأنشطة المرتبطة بعناصر النموذج |
| تحسين بيانات التسليم | إدارة الأصول وCOBie | نسبة اكتمال حقول بيانات الأصول المطلوبة |
من أبرز استخدامات BIM التي قد تتناولها الخطة:
- إنتاج النماذج والتصميم الرقمي.

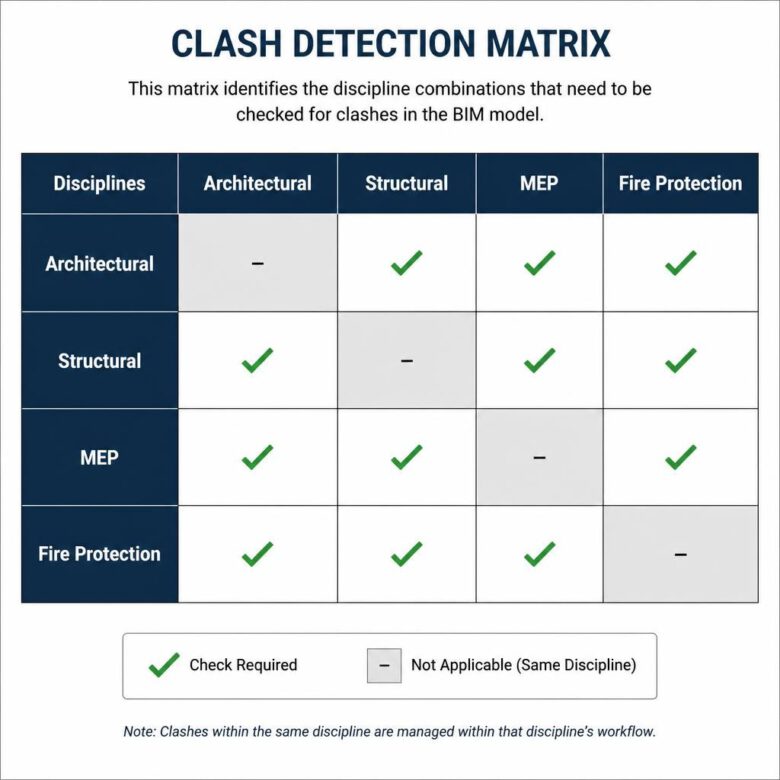

- التنسيق المكاني وكشف التعارضات.
- المراجعة والتصور ثلاثي الأبعاد.
- استخراج الكميات.
- التخطيط رباعي الأبعاد.
- إدارة التكلفة خماسية الأبعاد.
- تحليل قابلية الإنشاء.
- إدارة لوجستيات الموقع.
- إعداد الرسومات من النماذج.
- توثيق الأعمال المنفذة ونماذج As-Built.
- إدارة بيانات الأصول وCOBie.
- الربط مع GIS والمنصات الجغرافية.
- التحليل الهندسي والطاقة والاستدامة.
- إدارة معلومات الصحة والسلامة.
لا ينبغي إدراج أي استخدام BIM لا توجد له موارد أو إجراءات أو مخرجات واضحة. فالخطة ليست قائمة أمنيات.
3. عرّف نطاق BIM وحدود المسؤولية
يجب أن توضح الخطة ما يدخل ضمن نطاق BIM وما يُستثنى منه، لأن كثيراً من النزاعات تنتج عن افتراض أن كل ما يظهر في النموذج يقع تلقائياً ضمن مسؤولية منتجه.
حدد بوضوح:
- التخصصات والحزم المشمولة.
- مراحل المشروع التي ستطبق فيها منهجية BIM.
- المناطق أو الأصول التي يجب نمذجتها.
- العناصر المرجعية التي ستظهر للمعلومات فقط.
- المخرجات غير المشمولة، مثل 4D أو BOQ أو GIS، إن لم تكن ضمن العقد.
- مسؤولية النماذج المقدمة من أطراف أخرى.
- حدود الاعتماد على المسوحات والبيانات المرجعية.
- المعلومات المطلوب تسليمها من الموردين والمقاولين المتخصصين.
ويُفضّل إعداد مصفوفة تحدد مالك كل نموذج أو منطقة أو نظام أو فئة عناصر، لمنع التكرار أو سقوط بعض العناصر بين مسؤوليات الفرق المختلفة.
4. ضع هيكلاً تنظيمياً واضحاً لإدارة المعلومات
يجب أن تبيّن الـBEP علاقة الطرف المعيّن، والطرف المعيّن الرئيسي، وفرق التسليم، وفرق المهام، والجهات التي ستراجع أو تعتمد المعلومات.
ومن الأدوار الشائعة:
- الطرف المعيّن: يحدد متطلبات المعلومات ويقبل المخرجات.
- الطرف المعيّن الرئيسي: يقود فريق التسليم ويجمع خطط ومخرجات فرق المهام.
- مسؤول إدارة المعلومات: يدير الإجراءات والمعايير وحالات المعلومات وسير العمل.
- مدير BIM: يقود الاستراتيجية التقنية وتطبيق الخطة.
- منسق BIM: يدير النماذج الاتحادية، والتنسيق، والتعارضات، والمراجعات.
- قائد فريق المهام: يخطط تسليمات تخصصه ويتحقق منها قبل المشاركة.
- مؤلف النموذج: ينشئ المعلومات وفق القواعد والمعايير المعتمدة.
- المراجع أو المعتمد: يتحقق من الجودة والملاءمة قبل الانتقال إلى حالة المعلومات التالية.

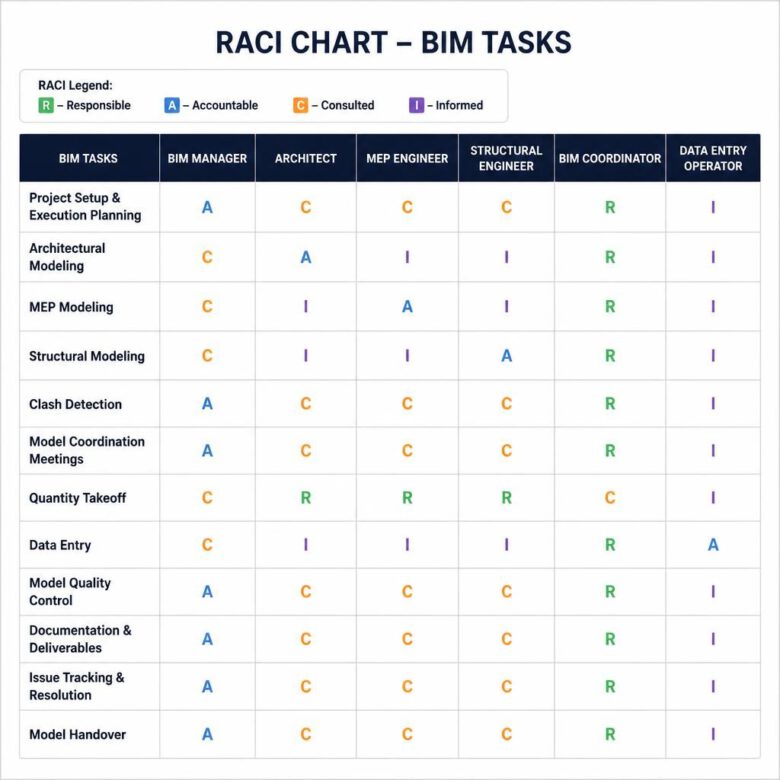

مصفوفة المسؤوليات ليست مجرد RACI عامة
يمكن استخدام RACI لتوضيح المسؤولية عن الأنشطة، لكن خطة تنفيذ BIM تحتاج كذلك إلى تحديد مسؤولية إنتاج حاويات المعلومات والعناصر أو الأنظمة أو المناطق.
ينبغي أن تبين المصفوفة، على سبيل المثال:
- من ينشئ النموذج؟
- من يراجع جودة المعلومات؟
- من ينسقها مع بقية التخصصات؟
- من يوافق على مشاركتها؟
- من يقبلها نيابة عن العميل؟
- من يحدّثها بعد تنفيذ الأعمال؟

5. قيّم قدرات الفريق والموارد المطلوبة
الخطة الناجحة يجب أن تكون قابلة للتنفيذ بواسطة الفريق الحقيقي للمشروع. لذلك ينبغي توثيق الموارد والخبرات والقدرات التقنية المتاحة، وتحديد أي فجوات يجب إغلاقها.
يشمل التقييم:
- عدد أفراد فريق BIM وتخصصاتهم.
- خبراتهم في مشاريع مشابهة.
- كفاءتهم في البرامج والمنصات المطلوبة.
- قدرتهم على إدارة IFC وCOBie والبيانات.
- أجهزة الحاسوب والخوادم والبنية الشبكية.
- التراخيص البرمجية المتاحة.
- خطة التدريب والدعم الفني.
- القدرة على التعامل مع حجم النماذج المتوقع.
- ترتيبات البدائل واستمرارية العمل.
ويجب تحديد خطة لمعالجة أوجه القصور، مثل التدريب، أو تعيين متخصصين، أو الاستعانة بمقاول تقني، أو تعديل توزيع المسؤوليات.
6. أنشئ استراتيجية واضحة لتقسيم النماذج
لا يمكن إدارة مشروع كبير بكفاءة إذا تم وضع جميع التخصصات والمناطق في ملف واحد. لذلك يجب أن تشرح الخطة طريقة تقسيم النماذج وحاويات المعلومات بما يحقق سهولة الإنتاج والمراجعة والتنسيق والتسليم.
يمكن أن يعتمد التقسيم على:
- التخصص الهندسي.
- المبنى أو الأصل.
- المنطقة أو الحزمة الجغرافية.
- الطابق أو القطاع.
- النظام أو الشبكة.
- مرحلة التنفيذ.
- حجم الملفات والأداء التقني.
- حدود المسؤولية التعاقدية.
ويجب أن تبيّن الخطة كيفية ربط النماذج المرجعية، ومنع نسخ العناصر يدوياً بين الملفات، وكيفية استخدام الروابط أو المراجع الخارجية أو Data Shortcuts أو Worksharing بحسب البرنامج.
7. حدد استراتيجية النموذج الاتحادي
النموذج الاتحادي (Federated Model) ليس ملفاً بديلاً عن نماذج التخصصات الأصلية، بل تجميع منضبط لحاويات معلومات متعددة لأغراض التنسيق والمراجعة والتحليل.
حدد في الخطة:
- البرنامج المستخدم لتجميع النموذج.
- النماذج التي تدخل في كل إصدار اتحادي.
- تكرار التحديث.
- المسؤول عن التجميع.
- قواعد الإحداثيات والوحدات.
- الصيغ الأصلية وصيغ التنسيق.
- الغرض من النموذج الاتحادي.
- مكان حفظه وحالة صلاحيته.
- طريقة توثيق النسخ المستخدمة.
كما يجب منع استخدام نموذج اتحادي قديم أو غير معتمد كأساس لإنتاج معلومات جديدة.
8. ضع استراتيجية دقيقة للإحداثيات والموقع الجغرافي
من أكثر أسباب فشل التنسيق شيوعاً عدم الاتفاق على الإحداثيات والوحدات والاتجاهات والمناسيب منذ بداية المشروع.
ولا يكفي كتابة أن جميع النماذج ستستخدم نقطة `(0,0,0)`. فقد يتطلب المشروع نظاماً مساحياً وطنياً، أو نظام إحداثيات جغرافياً، أو نقطة أساس محلية، أو تحويلات محددة بين BIM وGIS.
يجب أن توثق الخطة:
- نظام الإحداثيات المعتمد ورمزه عند توفره.
- الوحدات المستخدمة.
- نقطة الأساس والمساحة المشتركة.
- اتجاه الشمال الحقيقي وشمال المشروع.
- مرجع المناسيب الرأسي.
- نقاط التحكم المساحية.
- التحويل بين الإحداثيات المحلية والجغرافية.
- المسؤول عن إنشاء الإحداثيات والتحقق منها.
- إجراء اختبار تطابق النماذج قبل أول تسليم.
- طريقة التعامل مع الملفات بعيدة الإحداثيات.
ويُفضل إرفاق ملف مرجعي خفيف يحتوي على نقاط التحكم والمحاور والمناسيب الأساسية لاستخدامه في اختبارات التحقق.
9. حدد مستوى الحاجة إلى المعلومات
لا ينبغي نمذجة كل عنصر بأقصى قدر من التفاصيل في جميع المراحل. فزيادة التفاصيل دون غرض ترفع حجم الملفات والتكلفة وتزيد احتمالات الخطأ.
يحدد مستوى الحاجة إلى المعلومات (Level of Information Need) مقدار المعلومات المطلوبة لتحقيق غرض محدد، وقد يشمل:
- المعلومات الهندسية أو الشكلية.
- المعلومات الأبجدية الرقمية والخصائص.
- الوثائق المرتبطة بالعناصر أو الأصول.
يجب أن ترتبط المتطلبات بكل مرحلة وغرض وتسليم، مع تحديد العناصر المشمولة، ودرجة الدقة، والخصائص المطلوبة، وطريقة التحقق منها.
أما عند استخدام مصطلحات مثل LOD أو LOI أو eLOD في متطلبات العميل، فينبغي تعريفها داخل الخطة وعدم افتراض أن جميع الأطراف تفهمها بالطريقة نفسها.
10. ضع قواعد التسمية والتصنيف والترميز
تضمن قواعد التسمية إمكانية البحث عن المعلومات وفرزها وتتبع إصداراتها وفهم حالتها دون فتح كل ملف.
حدد قواعد تسمية:
- حاويات المعلومات والملفات.
- النماذج والرسومات والتقارير.
- العائلات والأنواع والبلوكات.
- الطبقات والمجموعات.
- المشاهد والجداول وأوراق الرسم.
- العناصر والأصول والفراغات والأنظمة.
- اختبارات التعارض والمجموعات.
- الإصدارات والمراجعات وحالات الصلاحية.
كما يجب تحديد نظام التصنيف المعتمد، مثل Uniclass أو OmniClass أو MasterFormat أو أي نظام محلي يطلبه العميل، وتوضيح مستوى التصنيف المطلوب ومكان حفظ الكود داخل خصائص العنصر.
11. أنشئ خطة تسليم المعلومات MIDP وTIDP
تُعد خطط تسليم المعلومات من أهم الأجزاء التشغيلية المرتبطة بالـBEP. فبدونها تبقى الخطة وصفاً عاماً لا يحدد متى ستُنتج المعلومات فعلياً.
خطة تسليم معلومات فريق المهام TIDP
يُعد كل فريق مهام خطة Task Information Delivery Plan تحدد حاويات المعلومات التي سينتجها، والمسؤول عنها، والمدة اللازمة، وتاريخ التسليم، والاعتماديات على الفرق الأخرى.
الخطة الرئيسية لتسليم المعلومات MIDP
تُجمع خطط TIDP في Master Information Delivery Plan موحد على مستوى فريق التسليم، ويُنسّق مع البرنامج الرئيسي للمشروع ونقاط اتخاذ القرار ومواعيد التبادل.
يجب أن يتضمن سجل التسليم على الأقل:
- معرف حاوية المعلومات.
- العنوان أو الوصف.
- فريق المنشأ والمسؤول.
- نوع الملف وصيغته.
- الحجم أو الجهد المتوقع.
- تاريخ بدء الإنتاج.
- تاريخ المراجعة الداخلية.
- تاريخ المشاركة أو التسليم.
- غرض التسليم وحالة الصلاحية.
- الاعتماديات على معلومات أخرى.
12. صمّم سير عمل بيئة البيانات المشتركة CDE
بيئة البيانات المشتركة (Common Data Environment – CDE) ليست مجرد مجلد إلكتروني أو مساحة تخزين سحابية، بل هي مزيج من التقنية والإجراءات والمسؤوليات التي تتحكم في إنشاء المعلومات ومراجعتها ومشاركتها ونشرها وأرشفتها.
يجب أن تحدد الخطة المنصة أو المنصات المستخدمة، مثل Aconex أو Autodesk Construction Cloud أو ProjectWise أو Trimble Connect، مع توضيح ما إذا كانت هناك منصة داخلية للتنسيق ومنصة رسمية للتسليم.

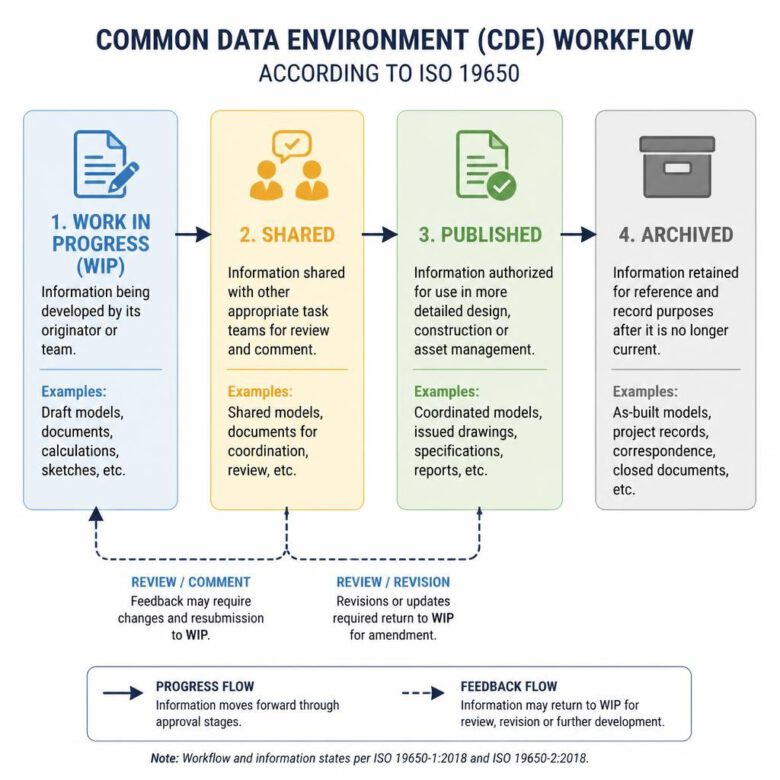

حالات المعلومات الأساسية
- قيد العمل WIP: معلومات يجري إعدادها داخل فريق المهام ولا يجوز لبقية الفرق الاعتماد عليها.
- مشتركة Shared: معلومات تمت مراجعتها وأصبحت مناسبة لغرض محدد، مثل التنسيق أو المرجعية.
- منشورة Published: معلومات معتمدة للاستخدام التعاقدي أو الإنشائي أو التشغيلي المحدد.
- مؤرشفة Archived: سجل ثابت للإصدارات السابقة والمعاملات والاعتمادات.
كما يجب أن توضح الخطة:
- هيكل المجلدات ومسارات الملفات.
- صلاحيات الوصول.
- أدوار الرفع والمراجعة والاعتماد.
- حالات الصلاحية والمراجعات.
- آلية الترحيل بين الحالات.
- طريقة إصدار الإشعارات والمراسلات.
- إدارة النسخ السابقة.
- النسخ الاحتياطي واستعادة البيانات.
- مدة الاحتفاظ بالسجلات.
- التعامل مع الملفات الضخمة.
- ضوابط مشاركة الروابط والتحميل الخارجي.

13. حدد البرامج والإصدارات والبنية التقنية
ينبغي ألا تكتفي الخطة بذكر أسماء البرامج، بل يجب أن توضح وظيفة كل برنامج والإصدار المعتمد والمسؤول عن استخدامه وصيغ الإدخال والإخراج المرتبطة به.
| الاستخدام | البرنامج | الإصدار | صيغة التسليم |
|---|---|---|---|
| النمذجة المعمارية والإنشائية | Revit | وفق إصدار المشروع | RVT / IFC / NWC |
| نمذجة البنية التحتية | Civil 3D | وفق إصدار المشروع | DWG / IFC / NWC |
| التنسيق وكشف التعارضات | Navisworks | وفق إصدار المشروع | NWF / NWD / XML |
| إدارة البيانات | Excel أو قاعدة بيانات | حسب المتطلبات | XLSX / CSV / COBie |
ويجب بيان:
- سياسة ترقية الإصدارات أثناء المشروع.
- الإضافات والملحقات المعتمدة.
- القوالب والملفات المرجعية.
- آلية اختبار التوافق قبل اعتماد أي تحديث.
- مواصفات أجهزة العمل.
- مواقع التخزين المؤقت والمحلي.
- إجراءات فقدان الاتصال أو تعطل المنصة.
في عالم نمذجة معلومات البناء (BIM) وإدارة أصول البنية التحتية، لم تعد الرسومات ثلاثية الأبعاد كافية. القوة الحقيقية تكمن في البيانات المرفقة بكل عنصر. تعرف على كيفية إضافة بيانات COBie في Civil 3D
14. حدد استراتيجية تبادل المعلومات وOpenBIM
لا يكفي أن يستطيع كل فريق فتح ملفه الأصلي؛ فالمشروع يحتاج إلى استراتيجية موثقة لتبادل المعلومات بين البرامج والأطراف المختلفة.
حدد لكل تبادل:
- الغرض من التبادل.
- المرسل والمستلم.
- صيغة الملف وإصدارها.
- الكيانات أو العناصر المطلوبة.
- الخصائص المطلوب الحفاظ عليها.
- نظام الإحداثيات والوحدات.
- طريقة التحقق بعد التصدير والاستيراد.
- البرنامج أو العارض المستخدم للمراجعة.
IFC
تُستخدم صيغة Industry Foundation Classes لتبادل بيانات النماذج عبر منصات مختلفة. ويجب تحديد إصدار IFC وModel View Definition أو الغرض من التبادل، بدلاً من الاكتفاء بعبارة «تسليم IFC».
وفي مشاريع البنية التحتية، قد تكون IFC 4.3 أكثر ملاءمة لدعم الطرق والسكك الحديدية والأصول الخطية، بشرط أن تدعمها البرامج وإجراءات العميل.
BCF
يمكن استخدام BIM Collaboration Format لتبادل الملاحظات والقضايا المرتبطة بمواقع وعناصر محددة داخل النماذج، بدلاً من الاعتماد على لقطات الشاشة ورسائل البريد المنفصلة.
IDS
يمكن استخدام Information Delivery Specification لتعريف متطلبات المعلومات في صورة قابلة للقراءة آلياً، مما يساعد على الفحص التلقائي لخصائص نماذج IFC والتحقق من اكتمالها.
15. ضع استراتيجية للتنسيق وكشف التعارضات
يجب أن تكون عملية التنسيق مبنية على أولويات وقواعد واضحة، لا على تشغيل اختبار شامل بين كل عنصر وكل عنصر ثم إنتاج آلاف النتائج غير المفيدة.
تتضمن استراتيجية التنسيق:
- تكرار تحديث النموذج الاتحادي.
- مصفوفة اختبارات التعارض.
- اختبارات التعارض الصلب والناعم.
- متطلبات الخلوص والصيانة والوصول.
- السماحات الخاصة بكل نظام.
- قواعد تجميع النتائج المتكررة.
- تصنيف الأولوية والخطورة.
- مسؤولية كل تخصص عن الحل.
- المدة المسموح بها للاستجابة.
- حالات القضية من الفتح حتى الإغلاق.
- إجراءات التحقق من الحل.
- دورية اجتماعات التنسيق.
- صيغة تقرير التعارض والتسليمات المرتبطة به.
ولا ينبغي وضع سماح موحد، مثل 20 ملم، لجميع الاختبارات؛ فالسماح المناسب يعتمد على نوع العنصر، ودقة النموذج، ومرحلة المشروع، ومتطلبات التركيب والصيانة.
أمثلة على تصنيف القضايا
- حرجة: تمنع التنفيذ أو تؤثر في السلامة أو المتطلبات النظامية.
- عالية: تتطلب تعديلاً تصميمياً أو تنسيقاً بين أكثر من طرف.
- متوسطة: يمكن حلها ضمن التخصص دون أثر كبير في البرنامج.
- منخفضة: ملاحظة شكلية أو تحسين لا يعيق التنفيذ.
- مقبولة: نتيجة متعمدة أو ضمن السماح المتفق عليه.
- غير صالحة: تعارض ناتج عن تكرار أو ملف قديم أو إعداد اختبار خاطئ.

16. نظّم الاجتماعات والمراسلات وإدارة القضايا
يجب ألا تنتهي عملية التنسيق بإرسال تقرير PDF. بل تحتاج إلى نظام واضح لتسجيل القضايا وتعيينها ومتابعتها والتحقق من إغلاقها.
حدد في الخطة:
- أداة إدارة القضايا.
- البيانات الإلزامية لكل قضية.
- صيغة معرف القضية.
- طريقة ربط القضية بعنصر أو موقع داخل النموذج.
- المسؤول وتاريخ الاستحقاق.
- قواعد تغيير الحالة.
- من يملك صلاحية إغلاق القضية.
- مؤشرات الأداء والتقارير الدورية.
- جدول اجتماعات BIM والتنسيق.
- الحضور الإلزامي لكل اجتماع.
- طريقة تسجيل القرارات وتعميمها.
17. ضع استراتيجية لإدارة الخصائص والبيانات
قيمة نموذج BIM لا تأتي من الشكل الهندسي وحده، بل من جودة البيانات المرتبطة بالعناصر. لذلك يجب أن تحدد الخطة بنية الخصائص وقواعد إدخالها ومصادرها وطريقة فحصها.
ينبغي توثيق:
- اسم كل خاصية وتعريفها.
- نوع البيانات والوحدة.
- العناصر التي تنطبق عليها.
- مرحلة تعبئتها.
- الطرف المسؤول عن إدخالها.
- مصدر القيمة.
- القيم المسموح بها.
- ما إذا كانت الخاصية إلزامية أو اختيارية.
- طريقة نقلها إلى IFC أو COBie.
- قواعد التعامل مع القيم غير المتاحة أو غير المنطبقة.
ويُفضل تجنب إنشاء خصائص متشابهة بأسماء مختلفة بين التخصصات، مثل Manufacturer وManufacturer Name وMFR، لأن ذلك يصعّب التجميع والتحقق.
18. خطط لتسليم COBie وبيانات الأصول
عندما يطلب المشروع بيانات COBie أو سجل أصول، يجب أن تبدأ خطة البيانات منذ المراحل المبكرة، لا قبل التسليم النهائي بأيام.
حدد:
- الأصول القابلة للصيانة التي يجب تسجيلها.
- حقول البيانات المطلوبة.
- مصدر كل قيمة.
- مسؤولية المصمم والمقاول والمورد.
- طريقة ربط البيانات بالعناصر والنماذج.
- آلية تحديث البيانات بعد التركيب والاختبار.
- المرفقات المطلوبة مثل الضمانات ودلائل التشغيل.
- طريقة التحقق من القيم المكررة أو الناقصة.
- صيغة التسليم النهائية.
- آلية المطابقة مع نظام إدارة الأصول لدى العميل.
ويجب التمييز بين بيانات النوع Type، وبيانات المكوّن المركب فعلياً Component، وبيانات النظام والموقع والفراغ والوثائق المرتبطة به.
في عالم نمذجة معلومات البناء (BIM) المتقدم، لم تعد الرسومات الهندسية ثلاثية الأبعاد كافية. أصبحت الحاجة ملحة لتسليم بيانات غنية وقابلة للاستخدام لفرق التشغيل والصيانة (O&M). هنا يأتي دور دليل بيانات COBie في Civil 3D، فهي الجسر الذي يربط بين مرحلة التصميم والتنفيذ ومرحلة التشغيل طويلة الأمد. إليك دليل بيانات COBie في Civil 3D لمشاريع البنية التحتية 2026
19. أدرج إجراءات ضمان الجودة ومراقبتها
ضمان الجودة QA يهتم بوضع العمليات التي تمنع الخطأ، بينما تهتم مراقبة الجودة QC بفحص المخرجات واكتشاف عدم المطابقة قبل مشاركتها أو تسليمها.
ينبغي أن تغطي الفحوص:
- صحة اسم الملف والمراجعة والحالة.
- صحة الإحداثيات والوحدات.
- سلامة الروابط والمراجع الخارجية.
- وجود العناصر المكررة أو المتداخلة.
- التحذيرات والأخطاء داخل النموذج.
- حجم الملفات والأداء.
- صحة التصنيف.
- اكتمال الخصائص المطلوبة.
- سلامة تصدير IFC وصيغ التبادل.
- مطابقة الرسومات للنماذج.
- إزالة العناصر المؤقتة وغير المستخدمة.
- التأكد من عدم وجود معلومات حساسة غير مصرح بها.
- مطابقة التسليم مع MIDP ومتطلبات التبادل.
مراحل الفحص المقترحة
- فحص مؤلف النموذج: قبل تقديم الملف للمراجعة.
- فحص فريق المهام: للتأكد من مطابقة التخصص والمتطلبات.
- فحص التنسيق: بعد دمج النموذج مع بقية التخصصات.
- فحص إدارة المعلومات: للتسمية والحالة والبيانات والتسليم.
- فحص ما قبل التقديم: باستخدام قائمة تحقق نهائية.
- فحص القبول: بواسطة الجهة المستلمة وفق معايير القبول المحددة.
20. حدد معايير المراجعة والقبول
يجب أن يعرف الفريق مسبقاً متى يُعد التسليم مقبولاً ومتى يُعاد للتعديل. لذلك ينبغي أن تحدد الخطة معايير القبول بدقة.
يمكن أن تشمل:
- الامتثال لصيغة الملف والإصدار.
- سلامة فتح الملف في العارض المعتمد.
- مطابقة نظام الإحداثيات.
- عدم وجود روابط مفقودة.
- تحقيق الحد المطلوب من اكتمال البيانات.
- إغلاق التعارضات الحرجة.
- إرفاق التقارير وقوائم الفحص.
- مطابقة الملف لسجل التسليم.
- توثيق أي استثناءات معتمدة.
كما ينبغي تحديد رموز الاستجابة، مثل مقبول، مقبول مع ملاحظات، إعادة تقديم، أو مرفوض، والإجراء المطلوب لكل حالة.
21. أضف استراتيجية للأمن وإدارة المعلومات الحساسة
قد تحتوي نماذج BIM على معلومات حساسة تتعلق بمواقع الأنظمة الأمنية، أو شبكات الاتصالات، أو غرف التحكم، أو الأصول الحيوية. لذلك يجب أن تتعامل الخطة مع الأمن منذ البداية، لا كإضافة لاحقة.
حدد:
- تصنيف المعلومات بحسب حساسيتها.
- صلاحيات الوصول وفق الدور والحاجة.
- المصادقة متعددة العوامل.
- ضوابط تنزيل الملفات ومشاركتها.
- استخدام الأجهزة الشخصية أو وسائط التخزين الخارجية.
- التشفير ونقل المعلومات.
- إجراءات مغادرة الموظفين أو تغيير أدوارهم.
- التعامل مع الحوادث أو فقدان البيانات.
- النسخ الاحتياطي وخطة التعافي.
- متطلبات حذف المعلومات أو الاحتفاظ بها.
22. أدرج إدارة المخاطر الخاصة بـBIM
يجب أن تتضمن الخطة سجلاً للمخاطر الرقمية والتقنية والتنظيمية، مع مالك واضح وإجراء تخفيف لكل خطر.
| الخطر | الأثر المحتمل | إجراء التخفيف |
|---|---|---|
| عدم تطابق الإحداثيات | إزاحة النماذج وفشل التنسيق | اختبار إحداثيات إلزامي وملف تحكم معتمد |
| استخدام إصدار برنامج غير معتمد | فقدان التوافق أو تلف الملفات | سجل إصدارات ومنع الترقية دون اختبار |
| ضعف استخدام CDE | الاعتماد على ملفات قديمة | تدريب المستخدمين وسير اعتماد وصلاحيات واضحة |
| نقص بيانات الأصول | رفض التسليم النهائي | تتبع اكتمال البيانات منذ مراحل مبكرة |
| ضخامة النماذج | بطء العمل وتعطل البرامج | تقسيم النماذج ومراقبة الأداء دورياً |
23. خطط لمعلومات الصحة والسلامة
يمكن استخدام BIM لإدارة معلومات المخاطر المرتبطة بالتصميم والتنفيذ والتشغيل، مثل مناطق الرفع، والمساحات المحصورة، ومخاطر الصيانة، والتسلسل الإنشائي، ومناطق الخدمات المدفونة.
يجب أن توضح الخطة عند انطباق ذلك:
- أنواع معلومات المخاطر المطلوب تسجيلها.
- مكان تخزينها داخل النموذج أو CDE.
- الرموز والتصنيفات المستخدمة.
- مسؤولية إدخالها ومراجعتها.
- طريقة نقلها إلى فرق الموقع والتشغيل.
- آلية تحديثها عند تغير التصميم أو ظروف التنفيذ.
24. حدد استراتيجية النماذج كما نُفذت As-Built
لا يتحول نموذج التصميم تلقائياً إلى نموذج As-Built بمجرد انتهاء الإنشاء. بل يجب تحديد آلية موثقة لجمع التغييرات والتحقق منها وتحديث النماذج والبيانات.
حدد في الخطة:
- مصدر معلومات ما تم تنفيذه.
- دور رسومات الورشة والمواد المعتمدة.
- المسوحات الميدانية أو المسح الليزري.
- إجراءات تسجيل الانحرافات.
- المسؤول عن تحديث النموذج.
- درجة الدقة المطلوبة.
- طريقة التحقق من الموقع.
- الربط مع بيانات الاختبار والتشغيل.
- حالة الاعتماد المطلوبة قبل التسليم.
25. حدد إجراءات إدارة التغيير وتحديث الـBEP
خطة تنفيذ BIM وثيقة حية، لكن ذلك لا يعني تعديلها بصورة عشوائية. يجب أن يكون لها إجراء رسمي لإدارة التغيير والتحكم في النسخ.
تُراجع الخطة عند حدوث أمور مثل:
- تغير نطاق المشروع.
- تعيين طرف أو مقاول جديد.
- تغير متطلبات العميل.
- تحديث البرنامج أو CDE.
- إضافة استخدام BIM جديد.
- تغير تواريخ التسليم.
- ظهور خطر أو مشكلة متكررة.
- تعديل استراتيجية التسمية أو الإحداثيات.
ويجب أن يحتوي سجل المراجعات على رقم الإصدار، وتاريخ التعديل، ووصف التغيير، واسم المُعد والمراجع والمعتمد، وتاريخ سريان النسخة الجديدة.
الملاحق الأساسية لخطة تنفيذ BIM
بدلاً من حشو متن الخطة بجداول طويلة، يمكن نقل التفاصيل التشغيلية إلى ملاحق خاضعة للمراجعة والتحكم.
- مصفوفة الامتثال لمتطلبات المعلومات.
- الهيكل التنظيمي وبيانات الاتصال.
- مصفوفة المسؤوليات.
- MIDP وTIDP.
- مصفوفة مستوى الحاجة إلى المعلومات.
- مصفوفة البرامج والإصدارات.
- استراتيجية تقسيم النماذج.
- مخطط الإحداثيات ونقاط التحكم.
- معيار تسمية الملفات.
- قاموس الخصائص والبيانات.
- مصفوفة اختبارات التعارض.
- قوائم فحص QA/QC.
- سجل المخاطر.
- خريطة سير العمل داخل CDE.
- نماذج تقارير التعارض والامتثال.
- خطة التدريب والكفاءة.
أخطاء شائعة عند إعداد خطة تنفيذ BIM
- نسخ خطة من مشروع سابق: يؤدي إلى وجود متطلبات وأسماء برامج وأطراف لا تخص المشروع الحالي.
- كتابة عبارات غير قابلة للقياس: مثل «سيتم تطبيق أعلى معايير الجودة» دون تحديد الفحوص والمسؤوليات.
- التركيز على البرامج فقط: BIM عملية لإدارة المعلومات، وليس قائمة أدوات.
- تجاهل فرق الموقع والتشغيل: يجعل الخطة منفصلة عن الاستخدام الحقيقي للمعلومات.
- عدم ربط MIDP بالبرنامج: يؤدي إلى تسليم النماذج بعد الحاجة إليها.
- عدم تحديد معايير القبول: يسبب اختلافاً بين الفريق والعميل حول معنى التسليم المكتمل.
- استخدام مصطلحات غير معرفة: مثل LOD 300 دون توضيح ما المطلوب فعلياً لكل عنصر.
- المبالغة في النمذجة: تزيد حجم الملفات والتكلفة دون قيمة واضحة.
- تجاهل الأمن: قد يعرّض معلومات حساسة للمشاركة غير المصرح بها.
- تحديث الخطة دون ضبط النسخ: يؤدي إلى عمل الفرق وفق إجراءات مختلفة.
قائمة تحقق سريعة قبل اعتماد الـBEP
- هل تمت الاستجابة لكل متطلبات التعيين والمعلومات؟
- هل النطاق والاستثناءات موضحة؟
- هل الأهداف واستخدامات BIM قابلة للقياس؟
- هل الأدوار والمسؤوليات معتمدة؟
- هل MIDP وTIDP مرتبطتان ببرنامج المشروع؟
- هل قواعد الإحداثيات والوحدات موثقة؟
- هل تقسيم النماذج واضح؟
- هل مستوى الحاجة إلى المعلومات محدد؟
- هل إجراءات CDE وحالات المعلومات واضحة؟
- هل البرامج والإصدارات وصيغ التبادل محددة؟
- هل اختبارات التعارض والسماحات موثقة؟
- هل خصائص العناصر وبيانات الأصول محددة؟
- هل فحوص QA/QC ومعايير القبول قابلة للتطبيق؟
- هل الأمن والمخاطر وإدارة التغيير مشمولة؟
- هل قرأ ممثلو التخصصات الخطة ووافقوا على مسؤولياتهم؟
أسئلة شائعة حول خطة تنفيذ BIM
هل توجد صيغة موحدة لخطة تنفيذ BIM؟
لا توجد خطة واحدة تناسب جميع المشاريع. يمكن استخدام قالب موحد كنقطة بداية، لكن يجب تخصيص المحتوى وفق متطلبات العميل، ونوع الأصل، ومرحلة المشروع، وهيكل الفريق، والتسليمات التعاقدية.
ما الفرق بين BEP وMIDP؟
تشرح الـBEP كيفية إدارة وتنفيذ BIM في المشروع، بينما تحدد MIDP حاويات المعلومات المطلوب تسليمها ومواعيدها ومسؤولياتها. لذلك تعد MIDP جزءاً تشغيلياً مكملاً للخطة وليست بديلاً عنها.
ما الفرق بين MIDP وTIDP؟
يعد كل فريق مهام TIDP خاصة بمخرجاته، ثم تُجمع خطط فرق المهام وتنسق في MIDP موحدة لفريق التسليم الرئيسي.
هل الـBEP مسؤولية مدير BIM وحده؟
يقود مدير BIM أو مسؤول إدارة المعلومات إعدادها عادةً، لكن يجب أن يقدم مديرو التخصصات والتخطيط والجودة والتشغيل والموقع مدخلاتهم ويوافقوا على الإجراءات والمسؤوليات التي تخصهم.
هل يجب تحديث خطة تنفيذ BIM؟
نعم. يجب مراجعتها عند تغير النطاق أو الفريق أو البرامج أو متطلبات المعلومات أو مواعيد التسليم، مع التحكم في النسخ وتوثيق الاعتماد وتاريخ سريان كل إصدار.
هل IFC بديل عن الملفات الأصلية؟
ليس بالضرورة. IFC صيغة مفتوحة لتبادل المعلومات، بينما قد تبقى الملفات الأصلية مطلوبة لأغراض التعديل أو التسليم التعاقدي. يجب أن تحدد وثائق المشروع الصيغ المطلوبة والغرض من كل صيغة.
ما أهم جزء في الـBEP؟
لا يوجد قسم واحد يكفي وحده، لكن أكثر الأجزاء تأثيراً هي متطلبات المعلومات، والمسؤوليات، وخطط التسليم، وCDE، واستراتيجية النمذجة والإحداثيات، وإجراءات الجودة والقبول.
الخلاصة
إن إعداد خطة تنفيذ BIM احترافية لا يعني إنتاج وثيقة طويلة مليئة بالمصطلحات، بل بناء نظام عمل واضح يربط أهداف المشروع بالأشخاص والمعلومات والبرامج والإجراءات ومواعيد التسليم.
تبدأ الخطة القوية بتحليل متطلبات التعيين، ثم تحديد الأهداف والنطاق والمسؤوليات، ووضع استراتيجية النمذجة والإحداثيات والتبادل والتنسيق، وربط ذلك كله ببيئة البيانات المشتركة وMIDP وTIDP وإجراءات الجودة والقبول.
وعندما تكون الـBEP مخصصة للمشروع، ومفهومة لجميع الفرق، وقابلة للقياس والتحديث، فإنها تصبح أداة حقيقية لتقليل إعادة العمل، وتحسين التنسيق، ورفع جودة المعلومات، ودعم اتخاذ القرار خلال دورة حياة الأصل.
