ما هي تقنية BIM؟ شرح BIM واستخداماتها وأبعادها في 2026

لم تعد نمذجة معلومات البناء (BIM) مجرد وسيلة لإنشاء نموذج هندسي ثلاثي الأبعاد، بل أصبحت منهجية متكاملة لإنشاء معلومات المشروع وتنظيمها وتبادلها واستخدامها خلال مراحل التخطيط والتصميم والتنفيذ والتشغيل والصيانة.
وبعبارة أبسط: تساعد تقنية BIM – Building Information Modeling المهندسين والمعماريين والمقاولين وأصحاب المشاريع على العمل حول نموذج رقمي منظم يحتوي على الهندسة والبيانات، بدل الاعتماد على رسومات وملفات منفصلة يصعب تنسيقها.
في هذا الدليل سنتعرف على ما هي تقنية BIM، وكيف تعمل، وما أبعاد BIM، وما الفرق بين BIM والنمذجة ثلاثية الأبعاد والتوأم الرقمي، وكيف تستخدم CDE وLOD وIFC، بالإضافة إلى أهم اتجاهات BIM في عام 2026.
قد تمتلك المؤسسة أحدث برامج النمذجة وأقوى أجهزة الحاسوب وأكثر مهندسي BIM خبرة، ومع ذلك يفشل المشروع في تحقيق أهدافه الرقمية. والسبب في كثير من الحالات ليس ضعف التقنية، بل غياب خطة واضحة تحدد من ينتج المعلومات، ومتى ينتجها، وكيف تتم مراجعتها ومشاركتها واعتمادها وتسليمها. تعرف على كيفية إعداد خطة تنفيذ BIM وفق ISO 19650: دليل BEP الشامل
ما هي تقنية BIM؟
BIM اختصار لعبارة Building Information Modeling أو نمذجة معلومات البناء. وهي عملية تعتمد على إنشاء وإدارة معلومات منظمة حول أصل مبني، مثل مبنى أو طريق أو جسر أو شبكة مرافق، باستخدام نماذج رقمية وبيانات مترابطة.
ويغطي مفهوم إدارة المعلومات وفق سلسلة ISO 19650 دورة حياة الأصل، بدءًا من التخطيط والتصميم والهندسة، مرورًا بالتنفيذ، وصولًا إلى التشغيل والصيانة والتجديد ونهاية عمر الأصل.
لذلك فإن BIM ليس برنامجًا بعينه. برنامج Revit مثلًا قد يكون إحدى أدوات تنفيذ BIM، لكن BIM نفسه يشمل الأشخاص والعمليات والمتطلبات والمعايير والبيانات والبرامج وطرق تبادل واعتماد المعلومات.
ما الفرق بين BIM والرسم الهندسي التقليدي؟
| المقارنة | CAD والرسم التقليدي | BIM |
|---|---|---|
| المحتوى | خطوط ورسومات هندسية | عناصر هندسية مرتبطة ببيانات |
| الأبعاد | غالبًا 2D أو 3D | 3D ويمكن ربط الزمن والتكلفة والتشغيل وغيرها |
| التنسيق | يعتمد بدرجة كبيرة على مراجعة الرسومات | يسمح بتنسيق نماذج التخصصات واكتشاف التعارضات |
| التعديلات | قد تحتاج إلى تحديث عدة رسومات منفصلة | يمكن أن تنعكس التعديلات على المشاهد والجداول المرتبطة بالنموذج |
| البيانات | محدودة نسبيًا | يمكن ربط العناصر بالمواصفات والكميات والأصول وغيرها |
| دورة الحياة | يركز أساسًا على التصميم والتوثيق | يمكن استخدام المعلومات من التخطيط حتى التشغيل والصيانة |
كيف تعمل تقنية BIM في المشروع؟
يختلف تطبيق BIM من مشروع إلى آخر، لكن سير العمل النموذجي يمكن تبسيطه في الخطوات التالية:
- تحديد متطلبات المعلومات: يحدد صاحب العمل والجهات المعنية المعلومات المطلوبة، والغرض من استخدامها، ومواعيد تسليمها.
- إعداد خطة تنفيذ BIM: يتم تحديد المسؤوليات، والبرامج، وطرق التنسيق، وهياكل الملفات، والتسمية، ومستويات المعلومات المطلوبة.
- إنشاء نماذج التخصصات: يقوم كل تخصص بإعداد النموذج الخاص به وفق متطلبات المشروع.
- تبادل المعلومات والتنسيق: يتم مشاركة النماذج والمستندات وفق عملية منظمة داخل بيئة البيانات المشتركة CDE.
- التحقق والتنسيق: تتم مراجعة البيانات واكتشاف التعارضات ومتابعة المشكلات قبل وصولها إلى الموقع قدر الإمكان.
- استخدام النموذج في التنفيذ: يمكن ربط النموذج بالبرنامج الزمني والكميات والتكاليف والتخطيط اللوجستي وأعمال الموقع.
- تسليم معلومات الأصل: في المشروعات التي تتطلب ذلك، يتم إعداد البيانات اللازمة للتشغيل وإدارة الأصول بعد انتهاء التنفيذ.
في قلب الثورة الصناعية الرابعة، يبرز الذكاء الاصطناعي الهندسي (Engineering AI) ليس كمجرد أداة تكميلية، بل كمحرك أساسي يعيد تشكيل أسس تصميم وتنفيذ وإدارة المشاريع الهندسية. بحلول عام 2026، لم يعد الحديث عن الذكاء الاصطناعي في الهندسة ضربًا من الخيال العلمي، بل أصبح واقعًا ملموسًا يفرض معايير جديدة للكفاءة والدقة والابتكار. تتجاوز هذه التقنيات مجرد أتمتة المهام المتكررة، لتقدم للمهندسين قدرات تحليلية وتنبؤية فائقة، مما يفتح آفاقًا لحل المشكلات المعقدة التي كانت مستعصية في السابق. اقرأ كيف طوّر الذكاء الاصطناعي الهندسي قواعد التصميم في 2026
-- إعلان --

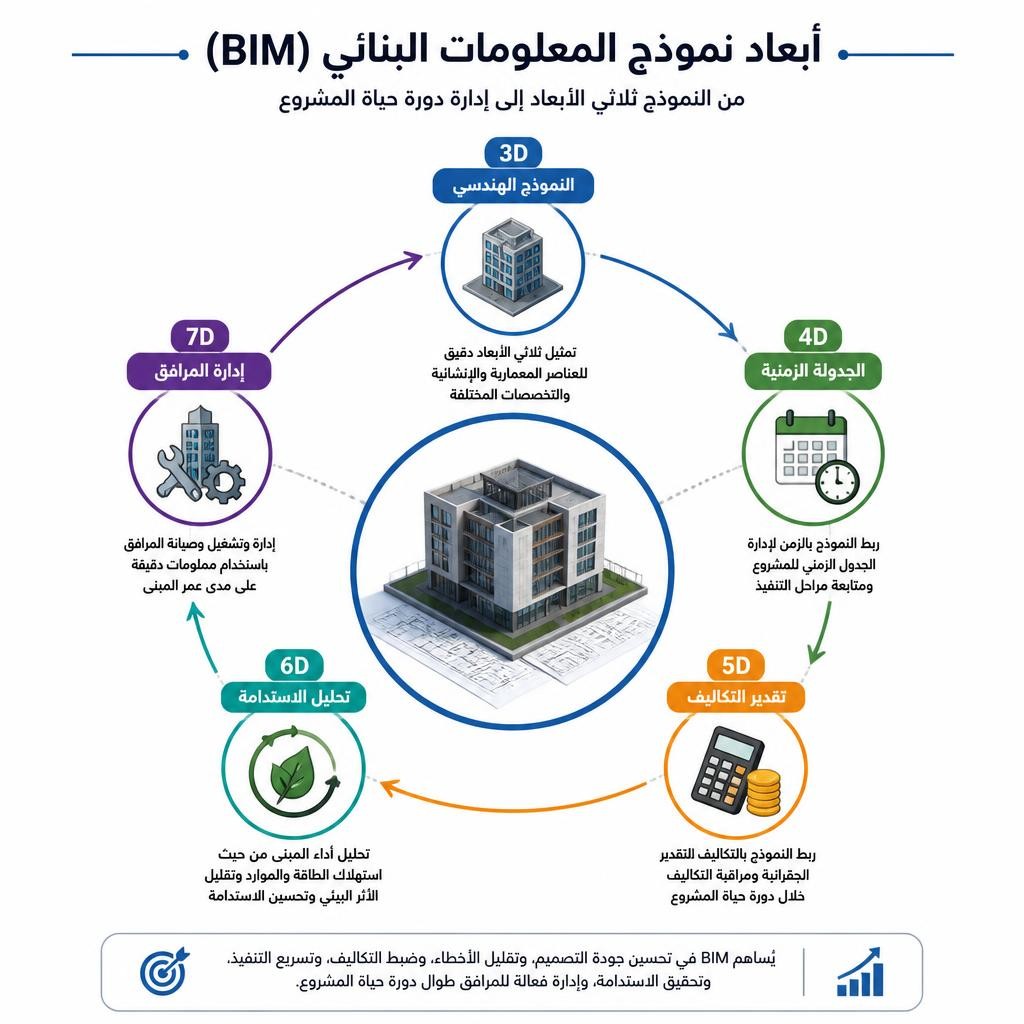

أبعاد BIM: ما معنى 3D و4D و5D و6D و7D؟
تستخدم صناعة البناء مصطلح أبعاد BIM لوصف إضافة أنواع مختلفة من المعلومات والاستخدامات إلى النموذج. وهناك اتفاق واسع نسبيًا على مفاهيم 3D و4D و5D، بينما تختلف تعريفات 6D و7D بين المؤسسات والمشروعات.
| البعد | المعنى الشائع | أمثلة على الاستخدام |
|---|---|---|
| 3D BIM | الهندسة والموقع والشكل | التصميم، التصور، التنسيق، استخراج الرسومات |
| 4D BIM | الزمن | ربط النموذج بالبرنامج الزمني ومحاكاة تسلسل التنفيذ |
| 5D BIM | التكلفة | الكميات والتقدير المالي وتحليل تأثير التغييرات |
| 6D BIM | يختلف حسب الجهة | قد يشير إلى الاستدامة أو دورة الحياة أو التشغيل |
| 7D BIM | يختلف حسب الجهة | غالبًا ما يرتبط بإدارة المرافق والأصول والصيانة |
ملاحظة مهمة: من الأفضل في المشروعات الاحترافية تحديد الاستخدام المطلوب بوضوح، مثل “4D Planning” أو “Asset Information”، بدل الاعتماد فقط على مصطلحات 6D و7D التي قد تحمل معاني مختلفة بين الأطراف.
ما هو مستوى التطوير LOD في BIM؟
LOD – Level of Development هو أسلوب لتوضيح درجة تطور العنصر ومدى إمكانية الاعتماد على تمثيله في النموذج لغرض معين. ولا يعني LOD ببساطة زيادة عدد التفاصيل المرئية، بل يتعلق أيضًا بموثوقية المعلومات الهندسية التي يمثلها العنصر.
| المستوى | الوصف المبسط |
|---|---|
| LOD 100 | تمثيل مفاهيمي أو تقريبي؛ وقد لا يكون العنصر ممثلًا بهندسة ثلاثية الأبعاد كاملة. |
| LOD 200 | عنصر عام بهندسة تقريبية من حيث الحجم والشكل والموقع والاتجاه. |
| LOD 300 | هندسة دقيقة نسبيًا تعبّر عن نية التصميم ويمكن قياس الحجم والشكل والموقع منها. |
| LOD 350 | يتضمن واجهات العنصر وعلاقاته بالعناصر المجاورة، ويستخدم لدعم التنسيق على مستوى التنفيذ. |
| LOD 400 | تفاصيل كافية لأغراض التصنيع أو التجميع أو التركيب وفق متطلبات العنصر. |
| LOD 500 | يمثل حالة موجودة أو منفذة As-Constructed تم تحديدها عن طريق الرصد أو التحقق الميداني أو وسائل مشابهة، مع توضيح مستوى الدقة. |
ومن الأخطاء الشائعة الاعتقاد بأن LOD 500 هو ببساطة نموذج أكثر تفصيلًا من LOD 400. وفق تعريفات BIMForum الحديثة، يرتبط LOD 500 بالحالة القائمة أو المنفذة والتحقق منها، وليس بزيادة مستوى التطوير التصميمي بعد LOD 400.
كما أن المشروع الواحد لا يكون بالضرورة “LOD 300 بالكامل”. فقد يحتوي النموذج نفسه في مرحلة معينة على عناصر عند LOD 200 وأخرى عند LOD 300 أو 350 أو 400 حسب مسؤوليات الأطراف والاستخدام المطلوب.

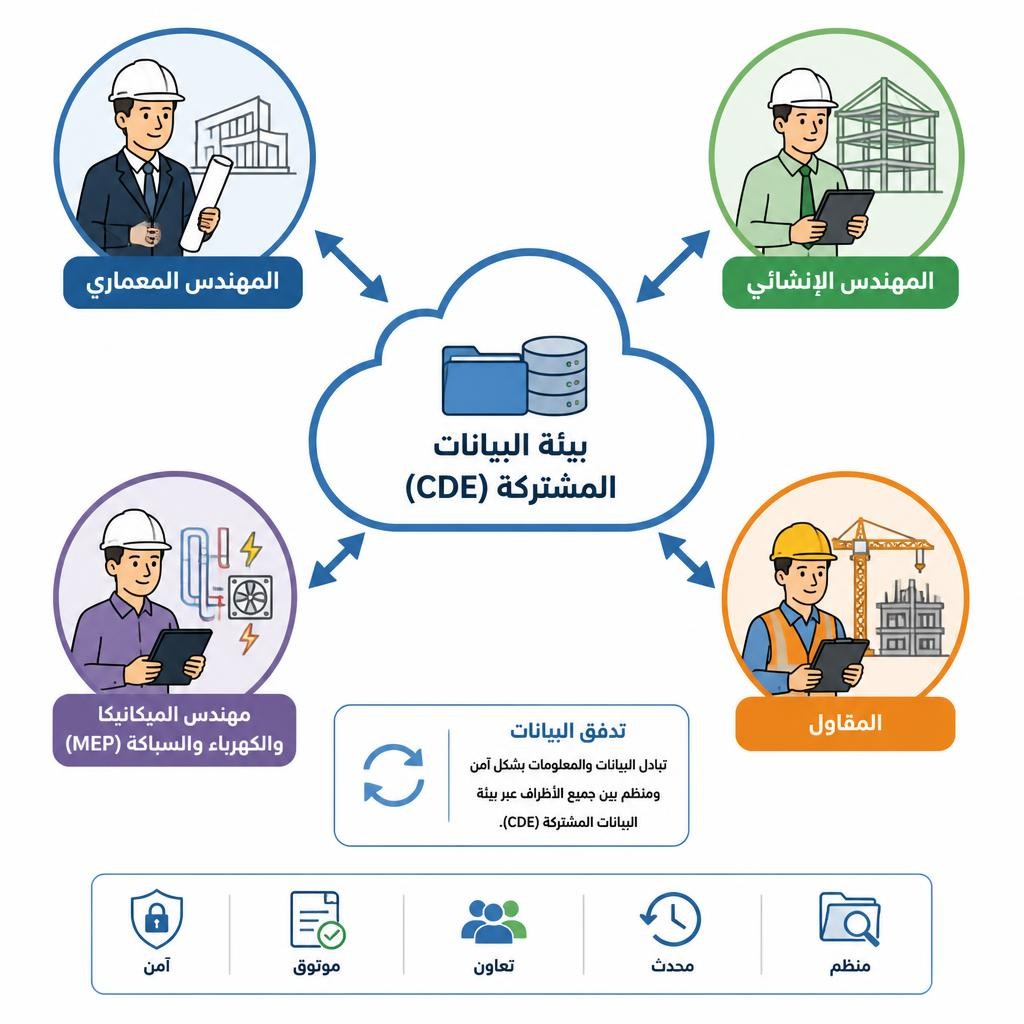

ما هي بيئة البيانات المشتركة CDE؟
تعد بيئة البيانات المشتركة (CDE – Common Data Environment) أحد أهم أجزاء إدارة معلومات BIM. وهي ليست مجرد مساحة تخزين سحابية أو مجلد تشاركي، بل تجمع بين العملية المنظمة والتقنية لإدارة المعلومات ومراجعتها واعتمادها وتوزيعها.
ويكون الهدف هو منع فرق المشروع من العمل على ملفات قديمة أو غير معتمدة، وضمان إمكانية معرفة حالة كل ملف وإصداره والغرض المسموح باستخدامه من أجله.
كيف تتحرك المعلومات داخل CDE؟
- Work in Progress – WIP: معلومات لا تزال قيد العمل داخل فريق أو جهة معينة.
- Shared: معلومات تمت مشاركتها مع فرق أخرى لأغراض التنسيق أو المراجعة.
- Published: معلومات تم اعتمادها أو التصريح باستخدامها للغرض المحدد وفق نظام المشروع.
- Archived: سجل محفوظ للإصدارات والمعاملات السابقة.
ومن أمثلة الحلول التقنية المستخدمة لهذا الغرض Forma Data Management – المعروف سابقًا باسم Autodesk Docs ضمن منظومة Autodesk، بالإضافة إلى حلول أخرى مثل Bentley ProjectWise. لكن نجاح CDE يعتمد أساسًا على وضوح الإجراءات والصلاحيات وحالات الملفات وسير الاعتماد، وليس على اسم البرنامج وحده.

ما دور IFC وBCF وopenBIM في مشاريع BIM؟
لا يشترط نجاح BIM أن يستخدم جميع المشاركين البرنامج نفسه. وهنا تظهر أهمية مفهوم openBIM والمعايير المفتوحة التي تسهّل تبادل المعلومات بين الأنظمة المختلفة.
IFC – Industry Foundation Classes
IFC معيار دولي مفتوح ومحايد تجاه الشركات المصنّعة للبرامج، ويستخدم لوصف بيانات الأصول المبنية وتبادلها بين التطبيقات. ولا يقتصر نطاق IFC الحديث على المباني فقط، بل يشمل أيضًا مجالات من البنية التحتية.
BCF – BIM Collaboration Format
يستخدم BCF لتبادل المشكلات والملاحظات المرتبطة بالنموذج بين تطبيقات BIM. وبدل إرسال نسخة كاملة من النموذج في كل مرة، يمكن تبادل بيانات المشكلة ووجهة النظر والعناصر المرتبطة بها ومتابعة حالتها.
IDS – Information Delivery Specification
تكتسب IDS أهمية متزايدة لأنها تسمح بالتعبير عن بعض متطلبات المعلومات بطريقة قابلة للقراءة والتحقق آليًا، وهو ما يدعم عمليات فحص جودة بيانات نماذج BIM.
كيف يستخدم BIM في مراحل المشروع المختلفة؟
| مرحلة المشروع | أمثلة على استخدام BIM |
|---|---|
| التخطيط والتصميم | دراسة البدائل، التنسيق بين التخصصات، التحليل، التصور، استخراج الرسومات والكميات. |
| ما قبل التنفيذ | كشف التعارضات، مراجعة قابلية التنفيذ، التخطيط اللوجستي، إعداد تسلسل الأعمال. |
| التنفيذ | 4D، متابعة المشكلات، النماذج التنسيقية، دعم التصنيع المسبق، التحقق من التنفيذ. |
| التسليم | تجميع معلومات الأصول والوثائق والبيانات المطلوبة للتشغيل. |
| التشغيل والصيانة | ربط معلومات الأصل بإدارة المرافق والصيانة وأنظمة التشغيل، إذا تم تجهيز البيانات لهذا الغرض. |
كيف يساعد BIM في كشف التعارضات قبل التنفيذ؟
يعتبر Clash Detection من أشهر استخدامات BIM، لكنه ليس الهدف الوحيد منه. في المشروعات متعددة التخصصات يمكن تجميع نماذج المعماري والإنشائي والميكانيكا والكهرباء والبنية التحتية داخل بيئة تنسيق واحدة.
تستخدم برامج مثل Autodesk Navisworks وSolibri وأدوات التنسيق السحابية لتحديد التعارضات المحتملة، مثل مرور ماسورة داخل كمرة أو تعارض مجرى هواء مع عنصر إنشائي.
لكن العملية الاحترافية لا تقتصر على تشغيل Clash Test والحصول على آلاف النتائج. يجب تصنيف التعارضات وتحديد الأولوية والمسؤول وإزالة النتائج المكررة أو غير المهمة ومتابعة المشكلة حتى إغلاقها.
أهم فوائد BIM للمشاريع الهندسية
- تحسين التنسيق: رؤية العلاقات بين التخصصات قبل التنفيذ.
- تقليل مخاطر إعادة العمل: اكتشاف عدد أكبر من المشكلات في البيئة الرقمية قبل وصولها إلى الموقع.
- تحسين جودة المعلومات: ربط البيانات الهندسية والوثائق بالعناصر والعمليات المنظمة.
- تحسين التخطيط: استخدام 4D لدراسة تسلسل التنفيذ ومناطق العمل.
- دعم الكميات والتكاليف: استخراج معلومات أكثر تنظيمًا عند إعداد النموذج بصورة صحيحة.
- تحسين التواصل: النموذج المرئي يسهل شرح التصميم والمشكلات لأطراف مختلفة.
- دعم التشغيل: يمكن تجهيز معلومات الأصول المطلوبة للصيانة وإدارة المرافق بدل البدء بجمعها بعد اكتمال المشروع.
BIM في 2026: ما أهم الاتجاهات الجديدة؟
في عام 2026 أصبح التطور الأهم في BIM لا يتعلق بزيادة تعقيد النموذج ثلاثي الأبعاد، بل بتحسين استخدام البيانات والأتمتة والذكاء الاصطناعي والتكامل بين مراحل دورة حياة الأصل.
1. الذكاء الاصطناعي والتصميم التوليدي
تتوسع تطبيقات الذكاء الاصطناعي في أدوات قطاع AEC لتشمل تحليل البيانات، واقتراح الحلول، واكتشاف الأنماط، وتصنيف الصور والوثائق، ودعم بعض عمليات التصميم.
ومن التطورات اللافتة في 2026 ظهور أدوات تجريبية تعتمد على Generative AI داخل Autodesk Forma لاستكشاف وتقييم بدائل تخطيط المباني في المراحل المبكرة، وهو مثال على الاتجاه نحو استخدام الذكاء الاصطناعي كمساعد للمهندس وليس مجرد أداة لإنشاء صور أو نصوص.
2. أتمتة فحص جودة بيانات BIM
يتزايد الاعتماد على الفحص الآلي للتأكد من وجود الخصائص المطلوبة، وصحة التصنيف، والالتزام بقواعد معينة قبل تسليم النماذج.
وهنا تصبح جودة البيانات أكثر أهمية من مجرد جمال النموذج ثلاثي الأبعاد؛ فقد يكون النموذج ممتازًا بصريًا لكنه غير مناسب للتسليم إذا كانت أسماء العناصر أو الخصائص أو التصنيفات أو البيانات المطلوبة غير صحيحة.
3. الواقع المعزز والمختلط في الموقع
يمكن استخدام الأجهزة اللوحية والهواتف وبعض أجهزة الواقع المعزز أو المختلط لعرض المعلومات الرقمية في سياق الموقع الحقيقي، ودعم عمليات المراجعة والتصور والتحقق.
وتزداد قيمة هذه التقنيات عندما ترتبط بعملية BIM منظمة وبيانات محدثة؛ لأن عرض نموذج قديم فوق الواقع لن يحل مشكلة إدارة المعلومات.
ما الفرق بين BIM والتوأم الرقمي Digital Twin؟
من الأخطاء الشائعة اعتبار أي نموذج BIM يحتوي على بيانات تشغيلية أو ما يسمى 7D توأمًا رقميًا. النموذج الرقمي والتوأم الرقمي ليسا الشيء نفسه.
| BIM | Digital Twin |
|---|---|
| يركز على إنشاء وإدارة معلومات الأصل خلال مراحل المشروع | يمثل أصلًا فعليًا ويرتبط ببيانات عن حالته وأدائه |
| قد يحتوي على بيانات ثابتة أو يتم تحديثه خلال عمليات المشروع | يمكن أن يستقبل بيانات تشغيلية متغيرة وتاريخية أو شبه لحظية |
| يمكن استخدامه دون أجهزة استشعار | غالبًا ما يدمج بيانات IoT أو أنظمة إدارة وتشغيل الأصل |
| يساعد على إنشاء الأساس الرقمي للأصل | يستخدم هذا الأساس مع بيانات التشغيل لفهم الأداء واتخاذ القرارات |
بالتالي يمكن أن يكون BIM أساسًا قويًا لإنشاء Digital Twin، لكنه لا يتحول تلقائيًا إلى توأم رقمي بمجرد اكتمال نموذج ثلاثي الأبعاد.
كيف يساعد BIM في استدامة المباني والمشاريع؟
يمكن استخدام المعلومات والنماذج الرقمية لإجراء دراسات تساعد المصمم على اتخاذ قرارات أفضل حول الطاقة والكربون والمواد ودورة الحياة.
- دراسة أداء الطاقة: إنشاء نماذج تحليلية لدراسة الأحمال وأداء المبنى.
- تحليل الكربون: ربط التصميم ببيانات المواد والكميات لتقييم بعض مؤشرات الكربون.
- تحسين التصميم: مقارنة البدائل في المراحل المبكرة قبل تثبيت القرارات المكلفة.
- تقليل الهدر: تحسين الكميات والتنسيق والتصنيع المسبق قد يساعد على تقليل المخلفات وإعادة العمل.
- إدارة دورة الحياة: الاحتفاظ بمعلومات أفضل عن الأصول لدعم عمليات الصيانة والاستبدال مستقبلًا.
تنبيه لمستخدمي Autodesk: خدمة Autodesk Insight Energy Analysis القديمة وGreen Building Studio أوقفتا، وتم الانتقال إلى الجيل الأحدث من Autodesk Insight Carbon Analysis. لذلك يجب الانتباه إلى تاريخ الشروحات القديمة عند البحث عن خطوات تحليل الطاقة في Revit.
أشهر برامج BIM واستخدام كل برنامج
لا يوجد برنامج واحد يقوم بجميع وظائف BIM، وغالبًا ما يتكون سير العمل من مجموعة أدوات متخصصة.
| الأداة | أمثلة على الاستخدام |
|---|---|
| Autodesk Revit | نمذجة المباني المعمارية والإنشائية وأنظمة MEP وإنتاج الرسومات. |
| Autodesk Civil 3D | الطرق والأسطح وشبكات المرافق ومشاريع البنية التحتية المدنية. |
| Autodesk Navisworks | تجميع النماذج والتنسيق واكتشاف التعارضات وبعض استخدامات 4D. |
| Solibri | فحص النماذج والقواعد والجودة والتنسيق. |
| Forma Data Management | إدارة المستندات والمعلومات والتعاون السحابي وCDE ضمن منظومة Autodesk. |
| Bentley ProjectWise | إدارة معلومات المشروع والتعاون خصوصًا في مشاريع البنية التحتية. |
| Synchro | التخطيط والمحاكاة الزمنية 4D. |
اختيار البرنامج يجب أن يبدأ من حالة الاستخدام ومتطلبات التسليم، وليس من شهرة البرنامج. وقد يتطلب المشروع تبادل IFC أو ملفات أصلية أو نماذج تنسيقية أو بيانات أصول أو مزيجًا من ذلك.
في عالم الهندسة المدنية، يُعد حساب كميات الحفر والردم (Cut and Fill) من أهم المراحل التي تحدد تكلفة المشروع وجدواه الزمنية. أي خطأ في هذه الحسابات قد يؤدي إلى خسائر مالية فادحة وتأخير في التنفيذ. لحسن الحظ، يوفر برنامج Autodesk Civil 3D أدوات قوية ودقيقة لأتمتة هذه العملية، متجاوزًا أخطاء الحسابات اليدوية التقليدية. ببساطة، الحفر (Cut) هو حجم التربة التي يجب إزالتها، بينما الردم (Fill) هو حجم المواد المطلوبة لملء الفراغات والوصول للمناسيب التصميمية. في هذا الدليل الشامل لعام 2026، سنستعرض بالتفصيل كيفية حساب الحفر والردم في Civil 3D بدقة واحترافية.
كيفية تطبيق BIM في شركة أو مشروع خطوة بخطوة
1. حدد لماذا تريد استخدام BIM
ابدأ بحالات استخدام واضحة: هل الهدف تحسين التنسيق؟ استخراج الكميات؟ 4D؟ تجهيز بيانات الأصول؟ لا تبدأ بإنشاء نموذج ضخم قبل تحديد ما الذي ستستخدمه من أجله.
2. حدد متطلبات المعلومات والتسليم
حدد الملفات المطلوبة، وصيغها، ومستوى المعلومات، ونظام الإحداثيات عند الحاجة، والتصنيفات، وخصائص العناصر، ومراحل التسليم.
3. إعداد خطة تنفيذ BIM – BEP
يجب أن توضح BIM Execution Plan سير العمل، والأدوار والمسؤوليات، والبرامج، وطرق تبادل الملفات، وعمليات التنسيق والمراجعة وغيرها من متطلبات المشروع.
4. إعداد CDE بصورة صحيحة
حدد حالات الملفات، وصلاحيات المستخدمين، وقواعد التسمية، والمراجعة والاعتماد، والإصدارات، وسجل المراسلات أو المعاملات المطلوبة.
5. ضع معايير موحدة للنماذج
يجب الاتفاق على الإحداثيات والوحدات والتسمية والتصنيف وتقسيم النماذج وقواعد إنشاء العناصر ومتطلبات البيانات قبل بدء الإنتاج واسع النطاق.
6. حدد مسؤوليات فريق BIM
قد تشمل الأدوار مدير BIM ومنسقي BIM ومؤلفي النماذج ومسؤولي إدارة المعلومات، لكن المسميات والمسؤوليات يجب أن تتوافق مع هيكل المشروع والعقود بدل نسخ هيكل جاهز من مشروع آخر.
7. اختبر سير العمل قبل التوسع
قم باختبار عمليات التبادل والتصدير والاستيراد والتنسيق والفحص مبكرًا. اكتشاف مشكلة IFC أو الإحداثيات أو البيانات قبل أول تسليم رسمي أفضل كثيرًا من اكتشافها في نهاية المشروع.
أهم تحديات تطبيق BIM وكيفية التعامل معها
| التحدي | المعالجة |
|---|---|
| مقاومة التغيير | التدريب وإدارة التغيير وإظهار الفائدة العملية لكل فريق. |
| ارتفاع التكلفة الأولية | ربط الاستثمار بحالات استخدام واضحة وقياس العائد والوقت الذي تم توفيره. |
| النماذج الثقيلة | وضع استراتيجية تقسيم النماذج وإدارة الروابط وتقليل التفاصيل غير الضرورية. |
| ضعف جودة البيانات | تحديد متطلبات المعلومات وإجراء فحوص منتظمة قبل التسليم. |
| مشكلات التشغيل البيني | اختبار IFC والتنسيقات الأخرى مبكرًا وتحديد متطلبات التبادل بدقة. |
| عدم وضوح المسؤوليات | تحديد المسؤول والأدوار وسلطة الاعتماد في BEP والوثائق التعاقدية. |
| التركيز على البرامج فقط | التعامل مع BIM كعملية لإدارة المعلومات وليس دورة تدريبية على Revit. |
أخطاء شائعة عند تطبيق BIM
- اعتبار BIM اسمًا آخر لبرنامج Revit.
- إنشاء تفاصيل كثيرة لا يحتاجها الاستخدام المطلوب.
- عدم الاتفاق على نظام الإحداثيات منذ البداية.
- تنفيذ Clash Detection دون آلية واضحة لإدارة وإغلاق المشكلات.
- تأجيل إدخال بيانات الأصول إلى نهاية المشروع.
- الاعتماد على مجلد سحابي واعتباره CDE دون سير اعتماد وحالات وصلاحيات واضحة.
- طلب LOD مرتفع لجميع العناصر دون تحديد الهدف من ذلك.
- عدم اختبار تسليم IFC أو صيغ التبادل قبل موعد التسليم النهائي.
- تسليم نموذج جميل بصريًا لكنه يفتقر إلى البيانات المطلوبة.
أسئلة شائعة حول BIM
هل BIM هو Revit؟
لا. BIM عملية ومنهجية لإدارة المعلومات، بينما Revit برنامج يمكن استخدامه لإنشاء بعض نماذج BIM وإدارة البيانات المرتبطة بها.
هل BIM يستخدم للمباني فقط؟
لا. يستخدم BIM أيضًا في الطرق والجسور والسكك الحديدية وشبكات المرافق والمطارات ومشاريع البنية التحتية وغيرها من الأصول المبنية.
ما الفرق بين BIM و3D Modeling؟
النمذجة ثلاثية الأبعاد تصف الشكل الهندسي أساسًا، بينما BIM يربط التمثيل الرقمي ببيانات وعمليات تعاون وإدارة معلومات واستخدامات تمتد عبر مراحل المشروع.
هل يجب استخدام IFC في كل مشروع BIM؟
ليس بالضرورة. يعتمد ذلك على متطلبات المشروع والبرامج المستخدمة وطريقة التسليم. لكن IFC مهم عندما تكون هناك حاجة إلى تبادل مفتوح ومحايد نسبيًا بين منصات مختلفة.
هل النموذج As-Built يعني LOD 500 تلقائيًا؟
لا ينبغي افتراض ذلك تلقائيًا. يجب الرجوع إلى تعريفات LOD ومتطلبات العقد، وتوضيح طريقة التحقق ومستوى الدقة المطلوب للحالة المنفذة أو الموجودة.
هل BIM يوفر المال في كل مشروع؟
ليس بمجرد استخدام البرنامج. تتحقق القيمة عندما ترتبط النماذج بحالات استخدام واضحة وعمليات تنسيق وإدارة معلومات فعالة. أما النمذجة دون هدف فقد تضيف تكلفة ووقتًا دون عائد حقيقي.
الخلاصة: مستقبل BIM هو إدارة المعلومات لا زيادة التفاصيل فقط
تكمن قوة تقنية BIM في تحويل المشروع من مجموعة رسومات وملفات منفصلة إلى منظومة معلومات يمكن استخدامها لاتخاذ قرارات أفضل خلال التصميم والتنفيذ والتشغيل.
والنجاح في BIM لا يعني إنشاء أكبر نموذج أو الوصول إلى أعلى LOD ممكن، بل يعني إنتاج المعلومة الصحيحة، بالدقة المناسبة، للشخص المناسب، وفي الوقت الذي يحتاجها فيه.
ومع تطور الذكاء الاصطناعي وopenBIM والتوائم الرقمية وأتمتة التحقق من البيانات، يتجه قطاع الإنشاء في 2026 إلى التركيز بصورة أكبر على جودة المعلومات وقابلية تبادلها واستخدامها عبر دورة حياة الأصل، وليس على النموذج ثلاثي الأبعاد وحده.
مصادر موثوقة للتوسع في BIM
- ISO 19650-1 – Information management using BIM
- buildingSMART – Industry Foundation Classes (IFC)
- buildingSMART – BIM Collaboration Format (BCF)
- BIMForum – Level of Development Specification
- Autodesk – Energy Modeling for Revit
