مهندس حصر الكميات: مهاراته وإعداد BOQ والمستخلصات في 30 دقيقة

ملخص دليل مهندس حصر الكميات: مهاراته وإعداد BOQ والمستخلصات
مهندس حصر الكميات (Quantity Surveyor – QS) هو المتخصص الذي يربط الأعمال الهندسية بكمياتها وتكاليفها والتزاماتها التعاقدية. تشمل مسؤولياته إعداد جداول الكميات (BOQ)، وتحليل الأسعار، وتقييم الأعمال المنفذة، وإعداد المستخلصات الشهرية، ومتابعة الأوامر التغييرية والتكاليف حتى إقفال الحساب النهائي للمشروع.
في هذا الدليل ستتعرف على 10 مهارات أساسية لمهندس الكميات، مع خطوات عملية لإعداد BOQ وتسعير البنود وتجهيز المستخلصات، وأمثلة رقمية وجداول قابلة للتطبيق في مشاريع المباني والبنية التحتية.
لا تقتصر وظيفة مهندس حصر الكميات على معرفة حجم الخرسانة أو وزن حديد التسليح. فهذه الحسابات تمثل نقطة البداية فقط؛ أما القيمة الحقيقية لعمله فتظهر عندما تتحول الكميات إلى بنود قابلة للتسعير والتعاقد والقياس والدفع.
على سبيل المثال، قد يعرف مهندس الموقع أن حجم الخرسانة المنفذة في إحدى القواعد يبلغ 20 م³، لكن مهندس الكميات يحتاج إلى الإجابة عن أسئلة إضافية: هل الكمية مستحقة للدفع وفق العقد؟ وما سعر البند؟ وهل أُدرجت في مستخلص سابق؟ وهل تم تنفيذها ضمن النطاق الأصلي أم بموجب أمر تغييري؟ وما المستند الذي يثبت استحقاقها؟
لهذا السبب تتطلب مهنة حصر الكميات الجمع بين المعرفة الهندسية والفهم التجاري والتعاقدي والقدرة على توثيق القرارات المالية.
إذا كنت تبحث عن المعادلات المباشرة لحساب الخرسانة والحديد والبلوك واللياسة والتشطيبات، فابدأ من الدليل الشامل لحساب كميات مواد البناء. أما هنا فسنركز على كيفية استخدام نتائج الحصر لإعداد جداول الكميات والعطاءات والمستخلصات وإدارة تكلفة المشروع.
ما هو مهندس حصر الكميات Quantity Surveyor؟
مهندس حصر الكميات هو المسؤول عن قياس الأعمال الإنشائية والمعمارية وغيرها من أعمال المشروع، وتحويل البيانات الفنية إلى معلومات كمية ومالية قابلة للتحليل والمراجعة. وقد يعمل ضمن فريق المقاول أو الاستشاري أو المالك، وتختلف صلاحياته ومسؤولياته تبعاً لجهة عمله والعقد.
يشارك مهندس الكميات في مراحل متعددة من دورة المشروع؛ فقد يبدأ عمله قبل طرح المناقصة بإعداد تقديرات التكلفة، ثم ينتقل إلى إعداد أو تدقيق BOQ، والمشاركة في تحليل الأسعار، ومتابعة قيمة الأعمال والتغييرات أثناء التنفيذ، وصولاً إلى الحساب الختامي.

الفرق بين مهندس الحصر ومهندس المكتب الفني ومهندس الموقع
| الوظيفة | التركيز الأساسي | مخرجات العمل |
|---|---|---|
| مهندس الكميات QS | القياس والتكلفة والتقييم التعاقدي | BOQ، مستخلصات، تحليل أسعار، تقارير تكلفة |
| مهندس المكتب الفني | التنسيق الفني والرسومات والاعتمادات | Shop Drawings، RFI، حسابات ومراسلات |
| مهندس الموقع | التنفيذ الميداني والإنتاجية والتنسيق | تقارير تنفيذ، طلبات فحص، كميات منفذة |
| مهندس ضبط التكاليف | الميزانية والتكلفة الفعلية والتوقعات | Cost Report، Forecast، تحليل الانحرافات |
توجد مساحات مشتركة بين هذه الأدوار، خصوصاً في الشركات الصغيرة؛ فقد يتولى مهندس المكتب الفني الحصر والمستخلصات معاً. لكن التمييز بينها يساعد على تحديد مسؤولية إعداد البيانات ومراجعتها واعتمادها.
10 مهارات أساسية لمهندس حصر الكميات المحترف
1. قراءة المخططات والمواصفات الهندسية
يبدأ الحصر الصحيح من فهم المخططات الصادرة للبناء (IFC)، ومراجعة القطاعات والتفاصيل والجداول والملاحظات العامة. يجب أن يستطيع مهندس الكميات اكتشاف اختلاف المناسيب والسماكات والأبعاد، ومعرفة أحدث مراجعة لكل لوحة.
لا يكفي القياس من المخطط إذا كان الوصف التعاقدي يشمل أعمالاً أو ملحقات لا تظهر بوضوح في الرسومات. لذلك يجب قراءة المواصفات الفنية وشروط العقد بالتوازي مع الرسومات.
2. إتقان حساب الكميات Quantity Takeoff
يجب أن يتقن مهندس الكميات حساب الأحجام والمساحات والأطوال والأوزان، وتنظيم القياسات حسب المناطق والأدوار والعناصر، مع تجنب ازدواج الحصر وإهمال الفتحات.
ومن المهم أن يميز بين الكمية المقاسة لغرض التعاقد أو المستخلص، وكمية المواد المطلوبة للشراء؛ لأن كميات التوريد قد تتضمن قصاً أو هدراً لا يدخل في كمية الدفع التعاقدية.
يمكن مراجعة الحسابات الأولية بواسطة حاسبات البناء والهندسة المدنية من كيفَ، ثم نقل النتائج المدققة إلى مستندات الحصر الرسمية.
3. فهم قواعد القياس وإعداد BOQ
يحتاج مهندس الكميات إلى فهم كيفية تقسيم الأعمال إلى بنود قابلة للقياس والتسعير. ويشمل ذلك تحديد وحدة القياس ووصف البند وحدود الأعمال المشمولة فيه وما يُقاس بصورة مستقلة.
من المراجع المهنية المهمة قواعد القياس الجديدة NRM الصادرة عن RICS، وخصوصاً NRM 2 للأعمال الإنشائية. لكن مرجع القياس الملزم لأي مشروع يظل ما يحدده عقده ووثائق المناقصة.
4. تحليل أسعار البنود Unit Rate Analysis
معرفة سعر المتر المكعب أو المتر المربع من السوق ليست كافية لبناء عرض سعر موثوق. يجب تحليل تكلفة المواد والعمالة والمعدات والمقاولين الفرعيين والتكاليف غير المباشرة والمخاطر وهامش الربح.
كما يجب فهم ما إذا كانت المصاريف العامة والأعمال التمهيدية تُسعَّر في بنود مستقلة أم ضمن أسعار الوحدات، حتى لا تُحتسب مرتين.
5. الإلمام بالعقود وشروط الدفع
يجب أن يفهم مهندس الكميات آلية القياس والدفع في العقد، وأسس تقييم الأعمال الإضافية، وشروط الدفعات المقدمة والاحتجاز والمواد الموجودة في الموقع، ومواعيد تقديم المطالبات والمستخلصات.
وقد تستند بعض المشاريع إلى شروط FIDIC، بينما تستخدم مشاريع أخرى عقوداً خاصة أو نماذج حكومية. لذلك لا يجوز افتراض أن شروط الدفع أو النسب نفسها تنطبق على جميع المشاريع.
6. إعداد المستخلصات الشهرية ومراجعتها
إعداد المستخلص يتطلب ربط كميات الأعمال المنفذة فعلياً ببنود العقد وأسعارها، ومقارنة الكميات التراكمية بالمستخلصات السابقة، وإضافة التغييرات المستحقة والخصميات وفق شروط العقد.
المهارة الأساسية هنا هي إثبات الاستحقاق وتجنب تكرار الصرف، وليس مجرد ضرب الكمية في السعر.
7. إدارة الأوامر التغييرية Variations
يجب أن يستطيع مهندس الكميات تتبع التغييرات في نطاق العمل، وربط كل تغيير بتعليماته ومخططاته وكمياته وسعره وحالة اعتماده، مع حفظ المستندات والمراسلات المرتبطة به.
ومن الضروري التمييز بين تغيير مطلوب أو مقدم للتقييم وبين تغيير معتمد. فليس كل عمل إضافي منفذ أو مطلوب يُصبح تلقائياً مبلغاً مستحق الدفع.
8. إعداد تقارير التكلفة والتنبؤ المالي
يحتاج مهندس الكميات إلى متابعة قيمة العقد الأصلية والتغييرات والالتزامات المالية والأعمال المنفذة والقيمة المتوقعة عند الإنجاز.
تساعد تقارير التكلفة على اكتشاف الانحرافات مبكراً، بدلاً من انتظار الحساب النهائي لمعرفة أن المشروع تجاوز ميزانيته.
9. إتقان Excel وبرامج الحصر والنمذجة
من المهارات المفيدة إتقان Excel، بما يشمل الدوال الحسابية والجداول المحورية والتحقق من البيانات وربط الجداول، إلى جانب برامج قراءة وقياس المخططات مثل AutoCAD وBluebeam وPlanSwift وبرامج الحصر والتكلفة مثل CostX وRIB Candy، واستخراج بيانات النماذج باستخدام Revit عند الحاجة.
اختيار البرنامج يعتمد على حجم المشروع ونوع العقد وطريقة تبادل البيانات، وليس على شهرة البرنامج وحدها. ويمكن الاطلاع على مقارنة برامج مهندسي الكميات في كيفَ لمعرفة استخدامات الأدوات المختلفة.
10. التدقيق والتفاوض والتواصل والتوثيق
حتى لو كانت الحسابات صحيحة، فقد تظهر خلافات بسبب وصف بند غير واضح أو مستند مفقود أو اختلاف في تفسير حدود العمل. لذلك يحتاج مهندس الكميات إلى كتابة المراسلات الفنية والتجارية بوضوح، وتقديم المستندات الداعمة والتفاوض على أساس الأدلة والعقد.
كما يجب الاحتفاظ بسجل منظم يربط كل كمية برقم اللوحة أو المحضر أو طلب الفحص أو أمر التغيير الذي يدعمها.
ما هو جدول الكميات BOQ وما الفرق بينه وبين كشف الحصر؟
جدول الكميات (Bill of Quantities – BOQ) هو مستند منظم يصف بنود الأعمال ووحدات قياسها وكمياتها، وقد يتضمن أسعار الوحدات والمبالغ الإجمالية بحسب المرحلة والغرض منه.
أما كشف الحصر (Quantity Takeoff أو Measurement Sheet) فهو المستند التفصيلي الذي يوضح كيف جرى الوصول إلى الكميات، مثل أبعاد القواعد وعدد الأعمدة ومساحات الجدران والفتحات.
| المستند | وظيفته | مثال |
|---|---|---|
| Quantity Takeoff | إظهار تفاصيل القياسات | 5 قواعد × 2 × 2 × 0.5 = 10 م³ |
| BOQ | وصف البنود وكمياتها وأسعارها | خرسانة قواعد مسلحة – 25 م³ |
| Cost Estimate | تقدير التكلفة المتوقعة | تكلفة البند وفق تحليل الأسعار |
| Interim Payment Application | المطالبة بقيمة الأعمال المستحقة | قيمة الكميات المنفذة خلال فترة القياس |
| Interim Payment Certificate | إثبات المبلغ المعتمد للدفع وفق العقد | المبلغ الذي صدّقت عليه الجهة المخوّلة |
وهذا التمييز مهم للغاية: يمكن أن تكون الكمية في كشف الحصر صحيحة، لكن وصف البند في BOQ أو قواعد قياسه يقتضيان معالجة مختلفة عند الدفع.
كيفية إعداد جدول كميات BOQ احترافي خطوة بخطوة

المرحلة الأولى: مراجعة مستندات المشروع
تبدأ العملية بجمع المستندات التي تحدد نطاق العمل، ومنها الرسومات والمواصفات الفنية وجداول الأبواب والتشطيبات والتفاصيل الإنشائية والمتطلبات التعاقدية وأي ملاحق أو توضيحات للمناقصة.
يجب التأكد من أرقام المراجعات وتحديد التعارضات أو البيانات الناقصة وإحالتها للاستفسار قبل الاعتماد على افتراضات غير موثقة.
المرحلة الثانية: إنشاء هيكل تقسيم الأعمال
يمكن تقسيم أعمال المشروع إلى مجموعات مثل الأعمال التمهيدية، والأعمال الترابية، والخرسانة، والتسليح، والمباني، والعزل، والتشطيبات، والأعمال الكهروميكانيكية، والأعمال الخارجية.
يساعد هذا التقسيم على تجنب إغفال النطاق، ويجعل مراجعة الأسعار والمستخلصات والتغييرات لاحقاً أكثر وضوحاً.
المرحلة الثالثة: قياس البنود طبقاً لقواعد العقد
يحدد مهندس الكميات لكل بند وحدة القياس المناسبة: متر مكعب أو متر مربع أو متر طولي أو طن أو عدد أو مبلغ مقطوع، وفق وصف العمل وقواعد القياس المعتمدة.
ومن المهم التمييز بين الكميات التصميمية والكميات القابلة للدفع، ومعرفة شروط خصم الفتحات والتقاطعات وحدود قياس كل عنصر.
المرحلة الرابعة: صياغة أوصاف البنود
يجب أن يصف بند BOQ العمل بصورة كافية لتحديد نطاقه وسعره، مع الإحالة إلى مواصفات المشروع عند الحاجة.
على سبيل المثال، عبارة «خرسانة مسلحة – 25 م³» قد لا تكون كافية بمفردها؛ إذ يجب تحديد ما إذا كان البند يشمل التوريد والخلط والصب والدمك والمعالجة، وما إذا كانت الشدات وحديد التسليح تُقاس في بنود منفصلة، وفق طريقة إعداد العقد.
المرحلة الخامسة: إدخال الكميات وأسعار الوحدات
بعد تدقيق الكميات ووصف البنود، تُدرج أسعار الوحدات الناتجة من تحليل الأسعار أو عروض الموردين والمقاولين الفرعيين أو قواعد البيانات المعتمدة.
قيمة البند = الكمية التعاقدية × سعر الوحدة.
المرحلة السادسة: مراجعة البنود والازدواج والنواقص
قبل إصدار BOQ، يجب التأكد من عدم غياب بنود مهمة أو تكرار تكلفة عمل واحد في أكثر من موضع. وتُراجع خصوصاً الأعمال التمهيدية، والنقل، والفحوص، والشدات، والحماية، والمواد المساعدة، وأعمال المقاولين الفرعيين، بحسب ما تشملها الأسعار والعقد.
المرحلة السابعة: إصدار جدول الكميات وضبط نسخه
يصدر الجدول برقم مراجعة وتاريخ واضحين، ويرتبط بمستندات المشروع. وأي تعديل لاحق يجب توثيقه حتى لا تختلط النسخة المستخدمة للمناقصة بالنسخة المعتمدة للعقد أو التغييرات المعتمدة أثناء التنفيذ.
مثال عملي: إعداد جدول BOQ لمجموعة أعمال إنشائية ومعمارية
لنفترض وجود مجموعة أعمال تتكون من الحفر وخرسانة القواعد وحديد التسليح واللياسة. يوضح الجدول التالي نموذجاً تعليمياً مبسطاً لتسعير البنود بالريال السعودي، مع افتراض أن وصف كل بند وحدود قياسه محددة مسبقاً.
| رقم البند | وصف مختصر | الوحدة | الكمية | سعر الوحدة ر.س | الإجمالي ر.س |
|---|---|---|---|---|---|
| 01 | أعمال الحفر | م³ | 120 | 55 | 6,600 |
| 02 | خرسانة القواعد | م³ | 25 | 410 | 10,250 |
| 03 | حديد التسليح | طن | 3.20 | 3,100 | 9,920 |
| 04 | اللياسة الداخلية | م² | 300 | 35 | 10,500 |
| إجمالي البنود الأربعة | 37,270 | ||||
لاحظ أن هذا الجدول يوضح الكمية والسعر والقيمة، لكنه لا يُغني عن وصف البنود التفصيلي والمواصفات وشروط القياس ومستندات العقد.

إعداد كشف كميات وتكاليف باستخدام أدوات كيفَ

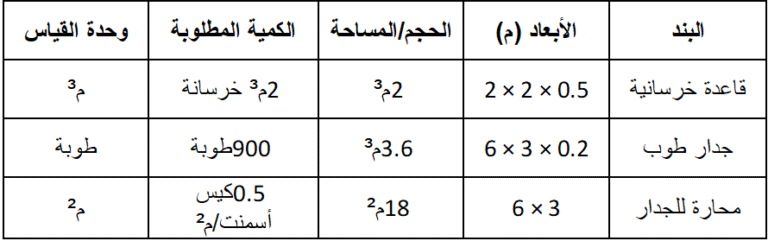

إذا كنت ترغب في تنظيم الكميات ضمن مشروع واحد، يمكنك استخدام أداة وضع المشروع وكشف الكميات BOQ من كيفَ لإنشاء مشروع، وإضافة البنود والأقسام والكميات وأسعار المواد والمصنعية، ثم الحصول على كشف إجمالي قابل للطباعة أو التصدير.
يمكن أيضاً الوصول إلى هذه الأداة من مجموعة الحاسبات الهندسية، حيث تساعد الحاسبات في تجهيز الكميات قبل إضافتها إلى المشروع.
حدود الاستخدام: هذه الأداة مناسبة للتقديرات الأولية وتنظيم بيانات التكلفة، لكنها لا تُنشئ تلقائياً BOQ تعاقدياً معتمداً ولا تُثبت استحقاق مستخلص مالي. يجب مطابقة كل بند مع وثائق العقد وقواعد القياس المعمول بها.
كيفية تحليل أسعار بنود BOQ قبل تقديم العطاء
يمثل تحليل أسعار البنود أحد أهم أعمال مهندس الكميات لدى المقاول. فالهدف ليس الوصول إلى رقم منخفض فقط، بل بناء سعر يغطي الموارد المطلوبة ومتطلبات التنفيذ والمخاطر والربح المتوقع.
على سبيل المثال، يمكن تحليل سعر افتراضي مقداره 410 ريالات لكل متر مكعب من بند خرسانة معين كما يلي:
| مكون السعر | ريال/م³ |
|---|---|
| المواد | 230 |
| العمالة | 55 |
| المعدات | 30 |
| التكاليف غير المباشرة الموزعة | 40 |
| مخصص مخاطر التسعير | 25 |
| الربح | 30 |
| سعر الوحدة الافتراضي | 410 |
هذا التحليل مثال حسابي لتوضيح تركيب السعر، وليس سعراً فعلياً للخرسانة. ويجب تحديد ما إذا كان البند يشمل الشدات والضخ والتسليح والفحوص وغيرها، وفق نطاقه. كما يجب تجنب تحميل البنود تكاليف سبق إدراجها ضمن الأعمال التمهيدية أو بنود مستقلة.
من المهم أيضاً مقارنة الإنتاجية المفترضة بالإنتاجية الواقعية، ومراجعة أسعار الموردين والمقاولين الفرعيين، وآلية تغير الأسعار وفق العقد، قبل اعتماد سعر المناقصة.
ما هو المستخلص الشهري للمقاول؟
المستخلص الشهري أو طلب الدفعة المرحلية هو بيان يقدمه المقاول للمطالبة بقيمة الأعمال المستحقة وفق العقد خلال فترة محددة. وقد يشمل قيمة الأعمال المقاسة والتغييرات المستحقة ومواد الموقع المؤهلة للدفع والتعديلات والخصميات التعاقدية.
يختلف طلب المستخلص الذي يقدمه المقاول عن شهادة الدفع (Interim Payment Certificate – IPC) التي تصدرها الجهة المخولة بالتصديق وفق شروط العقد. وقد تتغير القيمة المطالب بها أثناء المراجعة والاعتماد.
من المراجع المفيدة لفهم عملية التقييم دليل RICS للتقييمات والدفعات المرحلية، الذي يتناول آليات الدفع والتقييم والاحتجاز والمستندات المرتبطة بها.
كيفية إعداد المستخلصات الشهرية للمشاريع خطوة بخطوة
1. تحديد فترة المستخلص ومرجع العقد
يبدأ إعداد المستخلص بتحديد تاريخ القطع الخاص بالفترة، ورقم المستخلص السابق، وقيمة العقد وأسعار البنود والملاحق والتغييرات التي يسري أثرها خلال تلك الفترة.
2. حصر الأعمال المنفذة حتى تاريخ القطع
يجمع مهندس الكميات سجلات القياس والمخططات ذات الصلة ومحاضر الموقع وطلبات الفحص وبيانات التنفيذ المتاحة، ويتحقق من الأعمال المكتملة المؤهلة للتقييم.
لا يكفي الاعتماد على نسبة تقدم تقديرية إذا كان العقد يتطلب قياساً فعلياً. كما يجب عدم احتساب كميات مرفوضة أو أعمال غير مؤهلة للدفع وفق شروط العقد.
3. مقارنة الكميات التراكمية بالكميات السابقة
للبنود المقاسة بأسعار الوحدات، تُحسب كمية الفترة الحالية وفق العلاقة التالية:
كمية الفترة الحالية = الكمية التراكمية المعتمدة حتى تاريخ القطع − الكمية التراكمية المعتمدة سابقاً.
يجب مراجعة التصحيحات أو التسويات السابقة، وعدم افتراض أن جميع كميات المستخلص السابق صحيحة أو نهائية دون الرجوع إلى سجلات الاعتماد.
4. حساب القيمة المستحقة لكل بند
في البنود ذات أسعار الوحدات الثابتة، تُحسب القيمة الأساسية للفترة بضرب الكمية المستحقة خلال الفترة في سعر الوحدة التعاقدي، ما لم توجد أحكام خاصة بإعادة القياس أو تعديل الأسعار.
أما البنود المقطوعة، فقد تُقيَّم حسب مراحل أو نسب إنجاز أو معالم دفع محددة في العقد، وليس بالضرورة باستخدام كمية مضروبة في سعر وحدة.
5. إضافة التغييرات والمبالغ المستحقة الأخرى
تُراجع الأوامر التغييرية والتعديلات المالية والمواد المخزنة والمطالبات أو المبالغ الأخرى بحسب حالة استحقاقها وأحكام العقد، مع إبقاء المبالغ غير المعتمدة أو المتنازع عليها في سجل مستقل عندما يلزم.
6. تطبيق الخصميات والاستقطاعات
قد تشمل التسويات الاستقطاع النقدي (Retention)، واسترداد الدفعة المقدمة، والمبالغ التي يسمح العقد بخصمها، وتصحيح شهادات سابقة عند الحاجة.
تختلف أسس حساب الاستقطاع وحدوده وطريقة الإفراج عنه، وكذلك قواعد استرداد الدفعة المقدمة، من عقد لآخر. لذلك لا توجد نسبة موحدة ينبغي تطبيقها تلقائياً على جميع المستخلصات.
7. إرفاق مستندات الإثبات
قد تتطلب حزمة المستخلص كشوف قياس تفصيلية، ورسومات معتمدة، ومحاضر قياس مشتركة، وتقارير تقدم، وطلبات فحص أو سجلات استلام، وجداول التغييرات، والمستخلص السابق، وأي مستندات إضافية منصوص عليها في العقد.
8. إصدار المستخلص ومتابعة المراجعة والاعتماد
بعد تدقيق المبالغ والمستندات، يُرسل طلب المستخلص عبر الإجراء التعاقدي المعتمد. وتُسجل ملاحظات المراجعة والكميات المختلف عليها والتعديلات وقيمة الشهادة الصادرة، إن وجدت، حتى يسهل إعداد الفترة التالية.
مثال عملي متكامل لإعداد مستخلص شهري IPC
سنستخدم بنود BOQ الافتراضية الأربعة السابقة، ونفترض أن الأسعار ثابتة، وأن الكميات مقاسة وقابلة للتقييم وفق العقد، وأن الأعمال السابقة موثقة.
| البند | الوحدة | سعر الوحدة | كمية سابقة | كمية تراكمية | كمية الفترة | قيمة الفترة ر.س |
|---|---|---|---|---|---|---|
| الحفر | م³ | 55 | 60 | 90 | 30 | 1,650 |
| خرسانة القواعد | م³ | 410 | 10 | 18 | 8 | 3,280 |
| حديد التسليح | طن | 3,100 | 1.00 | 1.90 | 0.90 | 2,790 |
| اللياسة | م² | 35 | 80 | 140 | 60 | 2,100 |
| إجمالي قيمة أعمال BOQ للفترة | 9,820 | |||||
في المثال السابق:
- قيمة الأعمال السابقة للبنود الأربعة = 13,300 ريال.
- القيمة التراكمية للبنود الأربعة = 23,120 ريال.
- قيمة أعمال الفترة الحالية = 23,120 − 13,300 = 9,820 ريالاً.
ولنفترض وجود أمر تغييري يستحق إدراج مبلغ 1,500 ريال منه خلال هذه الفترة، واستقطاع افتراضي بنسبة 5% من إجمالي الأعمال والتغيير المستحق في الفترة، وقسط استرداد دفعة مقدمة يبلغ 1,000 ريال.
ملخص حساب المستخلص المالي
| البيان | المبلغ بالريال السعودي |
|---|---|
| أعمال BOQ للفترة الحالية | 9,820 |
| تغيير مستحق خلال الفترة | 1,500 |
| إجمالي قيمة الفترة قبل الخصميات | 11,320 |
| استقطاع نقدي 5% وفق فرضية المثال | (566) |
| استرداد دفعة مقدمة | (1,000) |
| الصافي الافتراضي للفترة قبل الضرائب والتسويات الأخرى | 9,754 |
النتيجة: مبلغ 9,754 ريالاً يمثل صافي قيمة الفترة في المثال التعليمي بعد الخصميات المفترضة، وليس مبلغ شهادة دفع معتمدة. ولم تُطبق ضريبة أو غرامات أو تسويات أخرى. ويتحدد مبلغ الدفع الفعلي بناءً على شروط العقد، ومراجعة الجهة المخولة، والمتطلبات الضريبية السارية.
قد تختلف طريقة تطبيق الاستقطاع النقدي واسترداد الدفعة المقدمة، وقد تشمل الشهادة قيماً وتعديلات لا تظهر في هذا المثال المبسط؛ لذا يجب استخدام نموذج المستخلص المعتمد في المشروع.

المستندات الأساسية المطلوبة مع المستخلص الشهري
تختلف متطلبات حزمة المستخلص من مشروع لآخر، لكن من المستندات التي يكثر استخدامها:
- خطاب أو نموذج طلب المستخلص ورقمه وفترة القياس.
- ملخص القيمة التراكمية والقيمة السابقة والقيمة الحالية.
- كشوف القياس التفصيلية وربطها ببنود BOQ.
- المخططات أو المستندات التي تثبت الأبعاد والكميات.
- محاضر القياس أو الاستلام وطلبات الفحص ذات الصلة.
- سجل التغييرات ومراجع اعتمادها أو حالة المطالبات.
- كشف الاستقطاعات واسترداد الدفعة المقدمة.
- المستخلص السابق وسجل التصحيحات أو التسويات.
لا يعني اكتمال الحزمة الورقية بالضرورة استحقاق جميع البنود المدرجة فيها؛ إذ يجب أن تكون الأعمال قابلة للدفع وفق شروط العقد والتقييم المعتمد.
كيف يدير مهندس الكميات الأوامر التغييرية Variations؟
تظهر التغييرات عندما يتغير نطاق الأعمال أو تصميمها أو تفاصيلها أو متطلباتها مقارنة بالأساس التعاقدي. وقد تؤثر على الكميات أو الأسعار أو المدد الزمنية، حسب طبيعة التغيير وشروط العقد.
من الأفضل الاحتفاظ بسجل تغييرات مستقل يوضح رقم التغيير وسببه وتاريخه ومستنداته وتكلفته التقديرية وحالته والجهة المسؤولة عن مراجعته.
| التغيير | القيمة المطروحة | الحالة | المعالجة المالية |
|---|---|---|---|
| VO-01 | 12,000 | معتمد | يُقيَّم ويدرج عند الاستحقاق وفق العقد |
| VO-02 | 8,500 | قيد المراجعة | يُتتبع منفصلاً إلى حين تحديد استحقاقه |
| VO-03 | 4,000 | متنازع عليه | يُدار وفق إجراءات المطالبات وتسوية الخلافات |
لا ينبغي اعتبار قيمة كل تغيير مقدماً أو مطالباً به قيمةً معتمدة لمجرد إدراجها في سجل الأوامر التغييرية. كما يجب مراجعة قواعد التقييم والإشعارات والمواعيد التعاقدية الخاصة بكل تغيير.
متابعة تكلفة المشروع: الفرق بين BOQ والمستخلص والتكلفة الفعلية
من الأخطاء الشائعة الخلط بين ثلاث قيم مالية تختلف في معناها:
| القيمة | ماذا تعني؟ |
|---|---|
| قيمة BOQ التعاقدية | قيمة البنود وفق العقد والأسعار والكميات ذات الصلة |
| قيمة المستخلص | قيمة الأعمال والمبالغ المؤهلة للتقييم خلال فترة معينة |
| التكلفة الفعلية | ما تكبده المقاول من تكاليف موارد ومقاولين ومصاريف وغيرها |
قد تكون قيمة الأعمال المنفذة والمقاسة أعلى من التكلفة الفعلية أو أقل منها. ولذلك لا يكفي إعداد المستخلص لمعرفة ربحية المشروع؛ بل يجب متابعة التكلفة الفعلية والالتزامات والتوقعات المستقبلية.
ما المعلومات التي يحتاجها تقرير Cost Report؟
قد يتضمن التقرير قيمة العقد الأصلية، والتغييرات المعتمدة والمحتملة، والتكلفة الفعلية، والالتزامات المفتوحة، والتكلفة المتوقعة للأعمال المتبقية، والتوقع النهائي عند الإنجاز (Estimate at Completion)، مع بيان المخاطر والافتراضات.
كما ينبغي تحديد تاريخ قطع البيانات ومصدرها، حتى لا تختلط قيمة المستخلص حتى نهاية شهر معين بتكاليف مسجلة لفترة مختلفة.
للمزيد، يمكن الرجوع إلى دليل RICS لإعداد تقارير التكلفة في المشاريع الإنشائية.
أهم البرامج والأدوات التي يحتاجها مهندس الكميات
تختلف الأدوات حسب طبيعة المهمة. فلا يوجد برنامج واحد يستطيع وحده قراءة جميع العقود وقياس الأعمال والتحقق من الاستحقاقات واعتماد الدفعات دون مراجعة بشرية وإجراءات تعاقدية مناسبة.
| الأداة | مجال الاستخدام |
|---|---|
| Microsoft Excel | جداول BOQ والمستخلصات وتحليل الأسعار والتقارير |
| AutoCAD | قراءة الرسومات والتحقق من الأبعاد والمساحات |
| Bluebeam Revu | القياس والمراجعة من ملفات PDF |
| PlanSwift / CostX | استخراج الكميات وإعداد التقديرات |
| Revit | جدولة كميات العناصر من نماذج BIM |
| RIB Candy | التسعير وإدارة بيانات المناقصات والتكلفة |
| Primavera P6 | ربط الجداول الزمنية بتخطيط ومتابعة المشروع |
| أداة BOQ من كيفَ | تقدير تكلفة البنود وتجميع الكميات والطباعة والتصدير |
ومن المهم مراجعة نتائج الحصر المستخرجة من BIM؛ إذ تتأثر بجودة النموذج ونطاق العناصر ومستويات التفاصيل وطريقة استخراج الكميات وقواعد القياس المستخدمة. لا تعني أتمتة استخراج البيانات الاستغناء عن المراجعة الهندسية.
أخطاء شائعة في BOQ والمستخلصات وكيف تتجنبها
- الحصر من مخططات قديمة: عالج ذلك بسجل إصدارات ورسومات ومراجع واضحة.
- تكرار الكميات بين البنود: راجع حدود القياس ونطاق كل بند، وخصوصاً التداخل بين العناصر.
- إضافة الهدر إلى الكميات التعاقدية دون سند: افصل تقدير مواد الشراء عن الكميات المستحقة للدفع.
- تسعير بند بوصف ناقص: تحقق من نطاق التوريد والتنفيذ والمعدات والفحوص والملحقات.
- تكرار الصرف في المستخلصات: اعتمد سجلاً تراكمياً وقارن دائماً بالمستخلص السابق.
- إدراج تغييرات غير مستحقة: راجع التعليمات وحالة التقييم وشروط العقد قبل المطالبة أو التصديق.
- الخلط بين قيمة الأعمال والتكلفة الفعلية: استخدم تقارير تكلفة مستقلة مرتبطة بالالتزامات والمصروفات والتوقعات.
- الاعتماد غير المدقق على البرامج: تحقق من الأبعاد والوحدات والصيغ ومدى تطابق البيانات مع وثائق المشروع.
كيف تبدأ العمل في مجال حصر الكميات؟
للمهندس المدني الراغب في التخصص في أعمال الكميات، من الأفضل بناء الخبرة بصورة تدريجية، بدءاً من القياس الهندسي وصولاً إلى التقييم التجاري والتعاقدي.
- تعلم قراءة المخططات المعمارية والإنشائية وربط العناصر بالمواصفات.
- أتقن حساب كميات الخرسانة والحديد والمباني والتشطيبات والأعمال الترابية.
- تعلم إعداد Measurement Sheets وBar Bending Schedules ومراجعتها.
- أتقن Excel وتعلم إنشاء نموذج BOQ وتحليل أسعار بسيط.
- تدرب على قراءة شروط الدفع والقياس والتغيير في العقود.
- أعد مستخلصاً تدريبياً يوضح الكمية السابقة والتراكمية وقيمة الفترة والخصميات.
- تعلم إنشاء سجلات التغييرات وتقارير التكلفة وربطها بالمستندات.
- انتقل تدريجياً إلى أدوات الحصر الرقمي وبرامج BIM حسب متطلبات عملك.
يمكن البدء عملياً من دليل حساب كميات مواد البناء لتطوير مهارة القياس، ثم استخدام أداة كشف الكميات والتكاليف لتجميع أمثلة التدريب، قبل الانتقال إلى مستندات BOQ والمستخلصات التعاقدية الأكثر تفصيلاً.
الأسئلة الشائعة عن مهندس حصر الكميات وBOQ والمستخلصات
ما هي المهام اليومية لمهندس حصر الكميات؟
تشمل المهام اليومية المحتملة مراجعة الرسومات، وحصر الأعمال، ومتابعة الكميات المنفذة، وتحديث BOQ وسجلات التغييرات، ومراجعة الأسعار، وتجهيز أو تدقيق المستخلصات والتقارير. ويختلف توزيع هذه الأعمال حسب مرحلة المشروع وجهة العمل.
ما الفرق بين BOQ وBOM؟
يركز BOQ على بنود الأعمال وكمياتها ووصفها لأغراض التسعير والتعاقد والقياس، بينما يشير BOM (Bill of Materials) عادة إلى قائمة المواد والمكونات المطلوبة لإنتاج أو تنفيذ عمل أو نظام معين. وقد تختلف كمية المواد المطلوبة للشراء عن كمية العمل المقاسة في BOQ.
ما الفرق بين المستخلص الشهري والمستخلص الختامي؟
يُستخدم المستخلص الشهري للمطالبة بالدفعات المرحلية أثناء التنفيذ، بينما يرتبط الحساب الختامي بتسوية القيمة النهائية للأعمال والتغييرات والمطالبات والتصحيحات والخصميات وفق العقد وإجراءاته.
هل يمكن إعداد BOQ باستخدام Excel فقط؟
نعم، يمكن إعداد BOQ في Excel مع تنظيم البنود والأوصاف والوحدات والكميات والأسعار، خصوصاً في المشاريع الصغيرة والمتوسطة. لكن دقة النتيجة تعتمد على صحة الحصر والمواصفات وقواعد القياس ومعادلات الملف ومراجعته، وليس على اسم البرنامج.
هل يمكن اعتماد المستخلص من دون طلبات فحص معتمدة؟
يعتمد ذلك على نوع الأعمال وشروط العقد وإجراءات القبول والتقييم. قد تتطلب بعض البنود سجلات استلام أو فحص أو قياس مشترك أو غيرها من الأدلة. ولا يجوز افتراض أن طلب الفحص وحده يثبت الاستحقاق المالي أو أن غيابه يمنع الدفع في جميع العقود.
هل يحق للمقاول صرف قيمة كل الأعمال الإضافية فور تنفيذها؟
ليس بالضرورة. يخضع استحقاق الأعمال الإضافية لإجراءات التغيير والتقييم والدفع المحددة في العقد، بما في ذلك التعليمات والإشعارات والمستندات وسلطة الاعتماد. ويجب التمييز بين القيمة المطالب بها والقيمة المستحقة والقيمة المعتمدة.
ما أهم مهارة يجب أن يتعلمها مهندس الكميات المبتدئ؟
أهم نقطة بداية هي القدرة على قراءة المخططات والمواصفات واستخراج كميات صحيحة يمكن تتبعها ومراجعتها. وبعد ذلك تأتي مهارات BOQ والتسعير والعقود والمستخلصات وإدارة التغييرات.
المراجع المهنية لمهندسي حصر الكميات
- RICS – New Rules of Measurement (NRM): مبادئ قياس الأعمال وإعداد جداول الكميات والتكلفة.
- RICS – Interim Valuations and Payment: آليات التقييم والدفعات المرحلية.
- RICS – Cost Reporting: تقارير التكلفة والتوقعات المالية.
- FIDIC – Construction Contract (2017 Red Book): مرجع لأنظمة تعاقدية مستخدمة في مشاريع الإنشاء.
الخلاصة: من حساب الكمية إلى إدارة قيمتها
يتميز مهندس حصر الكميات المحترف بقدرته على تتبع رحلة البند من المخطط إلى كشف القياس، ثم إلى BOQ وسعر العقد والمستخلص والتغيير والحساب النهائي، مع الاحتفاظ بأدلة واضحة تدعم كل قيمة.
ابدأ بإتقان الحسابات الهندسية، ثم تعلم إعداد جداول الكميات وتحليل الأسعار وشروط القياس والدفع، وطور قدرتك على إعداد المستخلصات وتقارير التكلفة. واستفد من أدوات كيفَ لإعداد كشوف الكميات والتكاليف الأولية، مع الالتزام بمستندات العقد والاعتمادات اللازمة عند الانتقال إلى المطالبات المالية الفعلية.
ولإكمال الجانب الحسابي لهذه المهارات، اقرأ حساب كميات مواد البناء في 12 خطوة مع الأمثلة والحاسبات الهندسية، ثم عد إلى هذا الدليل لتطبيق النتائج في BOQ والمستخلصات وإدارة تكلفة المشروع.
