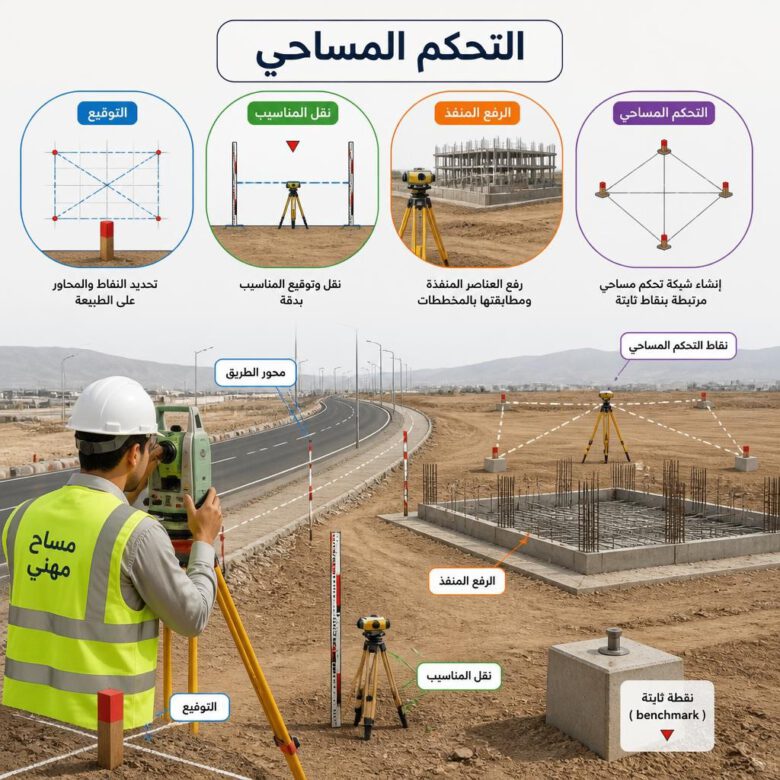

منهجية تنفيذ الأعمال المساحية في المشاريع الإنشائية [2026]

توضح منهجية تنفيذ الأعمال المساحية في المشاريع الإنشائية (Surveying Method Statement) كيف تتحول الإحداثيات والمناسيب والمحاور والأبعاد الواردة في التصميم المعتمد إلى نقاط ومراجع دقيقة على الطبيعة يمكن لفريق التنفيذ الاعتماد عليها. ولا تقتصر أعمال المساحة على وضع الأوتاد أو قراءة جهاز Total Station؛ بل تبدأ من ضبط النظام المرجعي للمشروع والتحقق من شبكة التحكم، ثم التوقيع المساحي (Setting Out)، ونقل المناسيب، والفحص المستقل، وتنتهي بتوثيق الوضع الحقيقي للأعمال المنفذة (As-Built Survey).
قد يؤدي خطأ صغير غير مكتشف في نقطة تحكم واحدة إلى إزاحة شبكة أعمدة كاملة، أو تغيير ميل خط صرف بالجاذبية، أو تعارض مرافق مدفونة، أو اختلاف مناسيب الربط بين طريق ومنشأة. لذلك يجب أن تعتمد كل عملية توقيع على معلومة معتمدة، ونقطة تحكم تم التحقق منها، وجهاز مناسب للدقة المطلوبة، وحساب قابل للمراجعة، وفحص مستقل، وسجل خام محفوظ. هذه السلسلة هي ما يجعل القياس المساحي قابلًا للثقة والتتبع.
تصلح هذه المنهجية لأعمال المباني والطرق والجسور والمرافق والأعمال الترابية وتطوير المواقع. ومع ذلك، فهي وثيقة تنفيذ وليست بديلًا عن مواصفات المشروع أو الرسومات المعتمدة أو خطة الفحص والاختبار (ITP) أو تقييم المخاطر. ويجب تكييفها مع نظام الإحداثيات والمرجع الرأسي والتفاوتات التعاقدية ومتطلبات العميل والاستشاري والجهات التنظيمية لكل مشروع.

في عالم المشاريع الإنشائية المعقد، لا يمكن ترك أي تفصيل للصدفة. يُعد Method Statement أو بيان طريقة العمل أحد أهم المستندات الفنية التي تحول الخطط النظرية إلى واقع ملموس وآمن. إنه ليس مجرد وثيقة روتينية، بل هو خارطة طريق تفصيلية تضمن تنفيذ كل نشاط في المشروع وفقًا لأعلى معايير الجودة والسلامة والمواصفات الفنية المعتمدة. إتقان إعداد هذا المستند يفصل بين المشاريع التي تدار بكفاءة وتلك التي تتعثر في فوضى التنفيذ.إليك دليل إعداد Method Statement احترافي خطوة بخطوة
1. الغرض من منهجية تنفيذ الأعمال المساحية
الغرض المباشر هو إنشاء تسلسل عمل منضبط يضمن أن كل نقطة موقعة وكل منسوب منقول يمكن تتبع مصدره والتحقق منه وإعادة إنشائه عند الحاجة. وتشمل المنهجية التحكم الأفقي والرأسي، والتوقيع المساحي (Setting Out)، والفحوصات المرحلية، والمراقبة عند الحاجة، والرفع المساحي للأعمال المنفذة (As-Built).
- تحديد أسلوب موحد لأعمال المساحة قبل بدء التنفيذ.
- ضمان استخدام أحدث بيانات التصميم المعتمدة وعدم التوقيع من ملفات غير خاضعة لضبط الإصدارات.
- منع تراكم أخطاء الاتجاه والمسافة والمنسوب عبر مراحل المشروع.
- تحديد مسؤوليات مدير المساحة والمساح والتنفيذ والجودة وضبط المستندات.
- إنشاء سجلات قابلة للتتبع تربط القياس بالجهاز والمشغل والتاريخ ونقطة التحكم وإصدار الرسم.
- تحديد مواضع الفحص الحرج قبل صب الخرسانة أو الردم أو إغلاق العنصر.
المبدأ المهني الأهم هو أن دقة التصميم لا تضمن دقة التنفيذ. فالدقة الميدانية تتأثر بجودة شبكة التحكم، وطريقة الرصد، وهندسة القياس، والظروف الجوية، وأخطاء التمركز وارتفاع الجهاز والعاكس، ومعالجة البيانات. لذلك يجب بناء سلسلة تحقق كاملة بدل الاعتماد على قراءة منفردة.
تعرف على كيفية إعداد تقييم المخاطر Risk Assessment خطوة بخطوة، وحساب Risk Rating باستخدام مصفوفة المخاطر 5×5، مع أمثلة هندسية… تعرف على كيفية إعداد تقييم المخاطر Risk Assessment خطوة بخطوة
2. نطاق أعمال المساحة
يشمل نطاق الأعمال المساحية جميع الأنشطة التي تحتاج إلى ربط التصميم بالموقع أو تسجيل الحالة الفعلية، ومن أبرزها:
المباني والمنشآت
توقيع القواعد والخوازق وشبكات الأعمدة والجدران والبلاطات والفتحات والمسامير المسبقة التثبيت والعناصر المدفونة وخطوط الواجهات والمناسيب الإنشائية والمعمارية. وتشمل الفحوصات الشاقولية، والاستقامة، وأبعاد البحور، ومواقع الفتحات بالنسبة إلى المحاور المرجعية.
الطرق والجسور
توقيع المحاور والمحطات والأوفستات والمنحنيات الأفقية والرأسية، ومناسيب التشكيل والقطع والردم، وطبقات الرصف، والميول العرضية، والبردورات والجزر وكراسي الجسور والمساند. ويجب الربط بين بيانات المحاذاة والقطاعات الطولية والعرضية وعدم استخراج المنسوب من مصدر منفصل غير منسق.
المرافق وشبكات التصريف
توقيع محاور الأنابيب والدكتات والغرف والمناهل والتقاطعات ونقاط الربط، والتحقق من منسوب قاع الأنبوب، والميل، وسمك طبقة التأسيس، ومنسوب قاع الخندق. ويكتسب الرفع قبل الردم أهمية خاصة لأن إعادة تحديد الوضع الفعلي بعد الإخفاء قد تكون مستحيلة.
الأعمال الترابية وتطوير المواقع
تحديد حدود الحفر ومناسيب القطع والردم والسواتر والميول وأسطح التشكيل، ورفع الأسطح لحساب الكميات. كما يشمل النطاق شبكات التصريف وتنسيق المواقع والأرصفة والجدران الساندة والأسوار والمناسيب النهائية.
الرفع والمراقبة
يشمل النطاق رفع الأعمال المنفذة، والمسح الطبوغرافي، وقياس التشوه أو الهبوط أو الحركة عند النص عليها. ويجب فصل منهجية مراقبة التشوهات عن التوقيع الروتيني إذا كانت تتطلب نقاطًا مرجعية مستقرة، ودورات رصد متكررة، وتحليلًا إحصائيًا خاصًا.
3. المراجع ومدخلات المشروع
يجب ألا يبدأ التوقيع قبل اكتمال حزمة المعلومات المساحية المعتمدة. وتشمل المدخلات الأساسية:
- رسومات التنفيذ المعتمدة والرسومات التنسيقية ورسومات الورش ذات العلاقة.
- مواصفات المشروع، ومعايير القبول، وخطة إدارة المساحة، وخطة الفحص والاختبار.
- تعريف نظام الإحداثيات، وإسقاط الخريطة، والمنطقة، والوحدات، واتجاه الشبكة، والمرجع الرأسي.
- سجل نقاط التحكم والإحداثيات والمناسيب والأوصاف والصور التخطيطية ومحاضر التسليم.
- النماذج الرقمية المعتمدة وبيانات الطرق والمرافق وملفات النمذجة عند استخدامها.
- تعليمات تشغيل أجهزة المحطة المتكاملة وGNSS والميزان والماسح الليزري.
- إجراءات الاختبار الميداني المناسبة من سلسلة ISO 17123 عند اشتراطها. ويمكن مراجعة صفحة السلسلة عبر المنظمة الدولية للتقييس.
سجل مصادر البيانات والتحويلات
ينبغي إعداد سجل يوضح مصدر كل ملف وإصداره ووحداته ونظامه المرجعي وتاريخ استلامه وأي تحويل طُبق عليه. ويجب مراجعة الإزاحة الشرقية والشمالية الاصطناعية (False Easting/Northing)، ومعامل المقياس، والتحويل بين Grid وGround، ونموذج الجيويد، وارتفاع الهوائي، والوحدات المستخدمة. كثير من الأخطاء الكبيرة في المواقع تبدأ من تحويل رقمي خاطئ لا من الجهاز نفسه.
إذا تعارضت قيمة في الرسم مع الجدول أو النموذج أو الإحداثيات، فلا يحق للمساح اختيار القيمة التي تبدو منطقية. يجب إصدار طلب استفسار فني، وتجميد التوقيع المتأثر، والحصول على توجيه معتمد. كما لا يجوز اعتبار ملف تصميم رقمي مصدرًا صالحًا لمجرد إمكانية فتحه؛ بل يجب ربطه بوثيقة إصدار واعتماد.
4. المسؤوليات
مدير المساحة أو كبير المساحين
- تخطيط الموارد وتسلسل الأعمال ونظام التحكم المساحي.
- مراجعة طرق الرصد والحسابات الحرجة والتحويلات والإغلاقات.
- التأكد من ملاءمة الأجهزة للدقة المطلوبة، ومراجعة اختبارات التحقق وشهادات المعايرة.
- اعتماد ملفات التوقيع قبل تحميلها إلى وحدة التحكم، ومراجعة تسليمات الأعمال المنفذة.
- التحقيق في الفروق غير الطبيعية وتحديد ما إذا كانت النقطة أو الجهاز أو ملف التصميم مصدر المشكلة.
المساح
- تنفيذ الرصد والتوقيع ونقل المناسيب ورفع الأعمال المنفذة وفق النسخة المعتمدة.
- فحص التمركز والتسوية والتوجيه وارتفاع الجهاز والعاكس قبل الرصد.
- تسجيل القراءات الخام والظروف والعوائق وعدم حذف القياسات غير الملائمة دون توثيق سبب استبعادها.
- حماية العلامات ووضع تعريف يوضح رقم النقطة ووظيفتها والمنسوب أو الأوفست عند الحاجة.
- إيقاف العمل والإبلاغ عند ظهور تعارض أو حركة محتملة في نقاط التحكم.
مهندس الموقع أو التنفيذ
يوفر أحدث الرسومات، ويحدد أولوية مناطق العمل، ويتأكد من جاهزية الموقع، ويحمي علامات المساحة من المعدات والحفر. ولا يجوز له إعادة إنشاء نقطة مفقودة بالقياس من عنصر منفذ ما لم يعتمد فريق المساحة ذلك ويتحقق منه.
مهندس ضبط الجودة
يتحقق من اكتمال سجلات الفحص والتوقيع والرفع وفق الإجراءات المعتمدة. أما نقاط التوقف ونقاط الشهود وتكرار الفحص ومعايير القبول فيجب إدراجها في خطة الفحص والاختبار، لأن المنهجية تصف طريقة التنفيذ ولا تستبدل خطة التفتيش.
مصمم المشروع وضبط المستندات
يتولى المصمم تفسير التعارضات التصميمية وإصدار الحلول المعتمدة، بينما يضمن ضبط المستندات توزيع الإصدارات الصحيحة وسحب الملفات الملغاة. هذا الفصل يمنع قيام المساح بتعديل التصميم ضمنيًا أثناء تجهيز بيانات التوقيع.

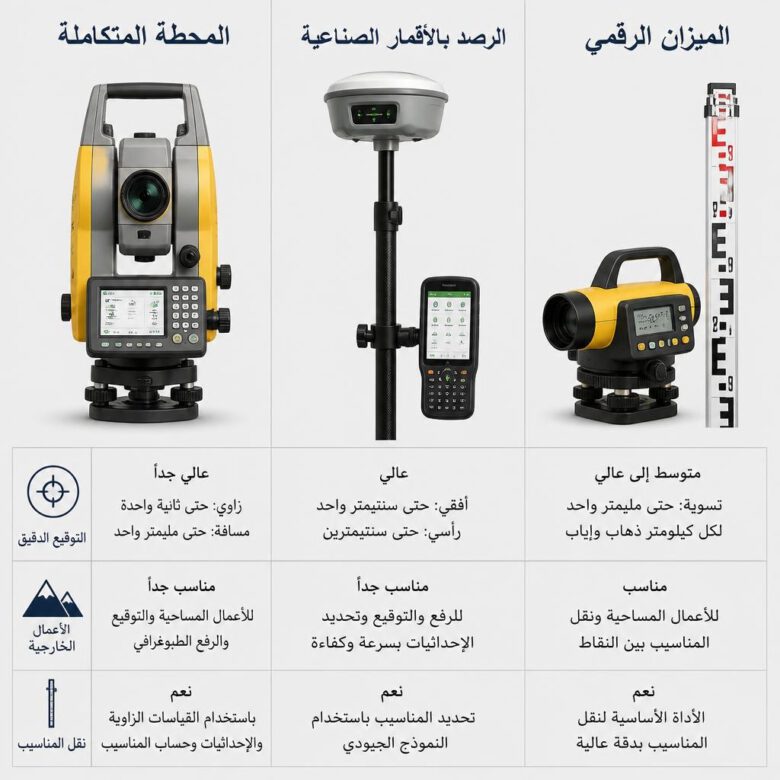

5. أجهزة وأدوات المساحة
يُختار الجهاز بناءً على ميزانية عدم اليقين والتفاوت المطلوب وظروف الموقع، وليس وفق التوافر فقط.
المحطة المتكاملة (Total Station)
تناسب توقيع العناصر عالية الدقة وداخل المواقع المحجوبة عن الأقمار الصناعية. يجب فحص ثابت العاكس، ومحور التسديد، ومعوض الميل، ودقة قياس الزوايا والمسافات، وحالة الترايبراخ. وقد تختلف دقة القياس العاكس عن القياس دون عاكس، خصوصًا مع الأسطح المائلة أو الداكنة أو اللامعة.
أنظمة GNSS/GPS بتقنية RTK
فعالة للأعمال الخارجية وشبكات الموقع والطرق، لكنها تتأثر بحجب السماء وتعدد المسارات وجودة التصحيحات وفصل القاعدة عن المتحرك. يجب تسجيل نوع الحل وزمن الثبات وعدد الأقمار ومؤشرات الجودة وعمر التصحيح، وعدم قبول كلمة «ثابت» وحدها كدليل كافٍ على صحة الإحداثيات.
الميزان الرقمي أو الأوتوماتيكي (Digital / Automatic Level)
يظل الخيار المفضل لنقل المناسيب الدقيقة، خاصة عندما لا تكفي الدقة الرأسية لنظام GNSS أو المحطة المتكاملة. يجب استخدام قامات مناسبة وفحص خط النظر، وموازنة مسافات الرؤية، وإغلاق المسار على مرجع معلوم.
الماسح الليزري والمسح المتنقل (Laser Scanning / Mobile Mapping)
يوفران كثافة نقطية عالية لفحص الأسطح والواجهات والمنشآت المعقدة، لكن كثافة النقاط ليست مرادفًا للدقة. تتوقف النتيجة على التسجيل، وتوزيع الأهداف، وزوايا السقوط، والمدى، وحركة المنصة، وجودة ربط السحابة بنظام المشروع.
الملحقات والبرامج
تشمل البرايزمات والميني برايزم والقامات والحوامل والترايبراخ وأشرطة القياس المعدنية والأوتاد والمسامير والدهان وبطاقات التعريف. ومن برامج المعالجة الشائعة AutoCAD وCivil 3D وTrimble Business Center وLeica Infinity أو البدائل المعتمدة. ولا يغير البرنامج الرديء إلى قياس جيد؛ إذ يجب مراجعة الوحدات والتحويلات والترميز وإعدادات التصدير.
لا توجد فترة معايرة واحدة تصلح لكل الأجهزة والمشاريع. يُحدد تكرار المعايرة والتحقق وفق تعليمات الشركة المصنعة ومواصفات المشروع وسجل استعمال الجهاز والظروف التي تعرض لها. ويجب إجراء فحص وظيفي بعد السقوط أو الصدمة أو النقل القاسي أو ظهور فروق غير معتادة، حتى لو كانت شهادة المعايرة ما تزال سارية.

مبدأ تنفيذي مهم: لا يبدأ التوقيع المساحي من ملف التصميم مباشرة. التسلسل الصحيح هو: التحقق من المرجع ونقاط التحكم → مراجعة بيانات التصميم → فحص الجهاز والتوجيه → التوقيع → تحقق مستقل → تسليم المرجع لفريق التنفيذ → رفع الوضع الفعلي قبل إخفاء العنصر.

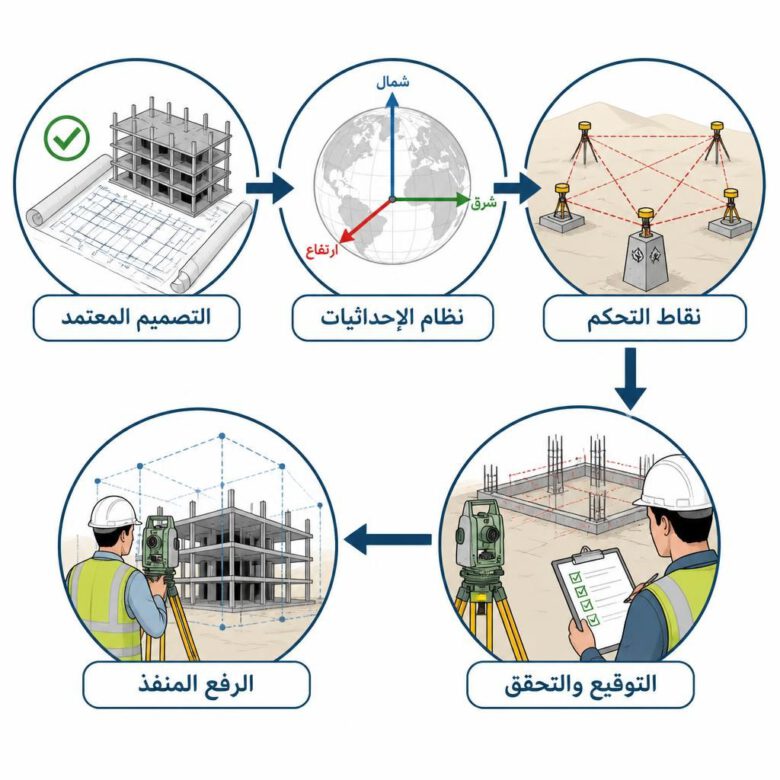

6. خطوات تنفيذ أعمال المساحة بالموقع
6.1 مراجعة المعلومات المساحية المعتمدة
تبدأ العملية بمراجعة رقم الرسم والإصدار والوحدات والمرجع الأفقي والرأسي واتجاه الشبكة والإحداثيات والمناسيب والمحاور والأوفستات. ثم تُقارن النقاط المستخرجة من ملفات التصميم بأبعاد معروفة أو نقاط تحكم مستقلة قبل تحميلها إلى الجهاز.
عند استيراد بيانات من نظم التصميم أو النمذجة أو المعلومات الجغرافية، يجب التحقق من تعريف الإسقاط، والمحور الرأسي، ونموذج الجيويد، ومعامل المقياس، والتحويل بين إحداثيات الشبكة والمسافات الأرضية. فالخلط بين الارتفاع الإهليلجي والمنسوب المتعامد قد ينتج فرقًا رأسيًا كبيرًا رغم سلامة قراءة الجهاز.
6.2 التحقق من نقاط التحكم والـ Benchmarks القائمة
تُفحص النقاط بصريًا أولًا بحثًا عن الحركة أو التلف أو آثار المعدات، ثم تُرصد من نقاط مستقلة. يجب مطابقة رقم النقطة ووصفها مع السجل، وعدم افتراض أن مسمارًا قريبًا هو المرجع الصحيح.
- اختيار نقاط موزعة هندسيًا حول منطقة العمل بدل نقاط متقاربة في اتجاه واحد.
- تنفيذ رصد زائد يسمح بكشف الخطأ، مثل مسار مغلق أو قياس نقاط تحقق إضافية.
- حساب فروق الإحداثيات والمناسيب ومقارنتها بحدود المشروع.
- عزل أي نقطة مشكوك فيها وعدم استخدامها حتى إعادة التحقق.
- توثيق النقاط الجديدة بالإحداثيات والمنسوب والوصف والصورة والتاريخ وطريقة الإنشاء.
يجب وضع نقاط التحكم الثانوية خارج مناطق الحفر ومسارات المعدات قدر الإمكان، مع توفير تكرار يسمح باستعادة الشبكة إذا فُقدت نقطة. ولا ينبغي إنشاء سلسلة طويلة من النقاط الثانوية دون العودة دوريًا إلى التحكم الرئيسي، لأن ذلك يسمح بتراكم الخطأ.
6.3 إعداد الجهاز والتوجيه
- تثبيت الحامل في أرض مستقرة بعيدًا عن الاهتزاز والهبوط.
- توسيط الجهاز وتسويته، ثم إدخال إحداثيات المحطة وارتفاع الجهاز بوحدة صحيحة.
- توجيه الجهاز إلى نقطة خلفية متحقق منها وإدخال ارتفاع العاكس وثابته الصحيح.
- قياس النقطة الخلفية ثم نقطة تحقق أخرى ومقارنة الإحداثيات بالقيم المعروفة.
- إعادة فحص التوجيه دوريًا وبعد اصطدام الحامل أو تغير الحرارة أو مرور معدات ثقيلة بقربه.
يجب ألا يواصل المساح العمل عند تجاوز فرق نقطة التحقق الحد المعتمد. وإعادة تصفير الجهاز دون معرفة سبب الفرق قد تخفي حركة نقطة التحكم أو خطأ ارتفاع العاكس بدل حل المشكلة.
عند استخدام GNSS، تشمل الفحوصات نظام الإحداثيات، ومصدر التصحيح، وارتفاع الهوائي إلى نقطة المرجع الصحيحة، ونوع الحل، وجودة هندسة الأقمار. ومن أفضل الممارسات قياس نقطة معلومة عند بداية الجلسة ونهايتها، وإعادة شغل النقاط الحرجة بعد فاصل زمني أو بتكوين أقمار مختلف.
6.4 توقيع العناصر الإنشائية بالموقع
المباني والمنشآت
تُوقع تقاطعات الشبكات والقواعد ومراكز الأعمدة والجدران والفتحات والمسامير. ويجب إنشاء خطوط أوفست ونقاط شاهدة خارج منطقة التنفيذ لإعادة المحور بعد الحفر أو الشدة. وبعد توقيع النقاط بالإحداثيات، تُفحص الأبعاد والأقطار بين نقاط مستقلة لكشف خطأ الملف أو ترتيب النقاط.
أعمال الطرق
تُوقع المحطات والمنحنيات والحواف والبردورات والأوفستات ومراجع الميل. ويجب أن تكون كثافة النقاط كافية لتمثيل الانحناء الأفقي والرأسي والتغير في الميل العرضي، مع زيادة الكثافة قرب الانتقالات والتقاطعات والتغيرات الحادة. وتُفحص كل طبقة قبل تغطيتها، لأن تصحيح خطأ التشكيل بعد الرصف أعلى تكلفة.
المرافق وشبكات التصريف
تُوقع المحاور والغرف والمناهل والتقاطعات ونقاط الربط، مع مراجع تظل ظاهرة بعد الحفر. ويُفحص قاع الخندق وطبقة التأسيس ومنسوب قاع الأنبوب والتاج والميل. ويمكن حساب الميل الفعلي من:
الميل = فرق المنسوب ÷ المسافة الأفقية
نسبة الميل المئوية = الميل × 100يجب استخدام المسافة الأفقية الصحيحة بين موضعي القياس، لا المسافة المائلة، مع مراعاة اتجاه الجريان وإشارة فرق المنسوب.
6.5 نقل المناسيب والتحكم الرأسي
يبدأ مسار الميزانية من Benchmark متحقق منه ويُغلق على مرجع معلوم. تُوازن مسافات الرؤية الخلفية والأمامية قدر الإمكان لتقليل أثر خطأ خط النظر والانكسار. ويُحسب خطأ الإغلاق:
خطأ الإغلاق = المنسوب المحسوب لنقطة الإغلاق − منسوبها المعتمدإذا كان الخطأ ضمن الحد المسموح، يُعالج وفق الإجراء المعتمد وطريقة توزيع التصحيح المناسبة؛ وإذا تجاوزه، يعاد الرصد بدل تعديل القراءات قسريًا. كما يجب تمييز العلامة بوضوح بين منسوب الحفر، والتشكيل، وقاع الأنبوب، والخرسانة، والتشطيب النهائي.
6.6 التحقق المستقل من أعمال التوقيع

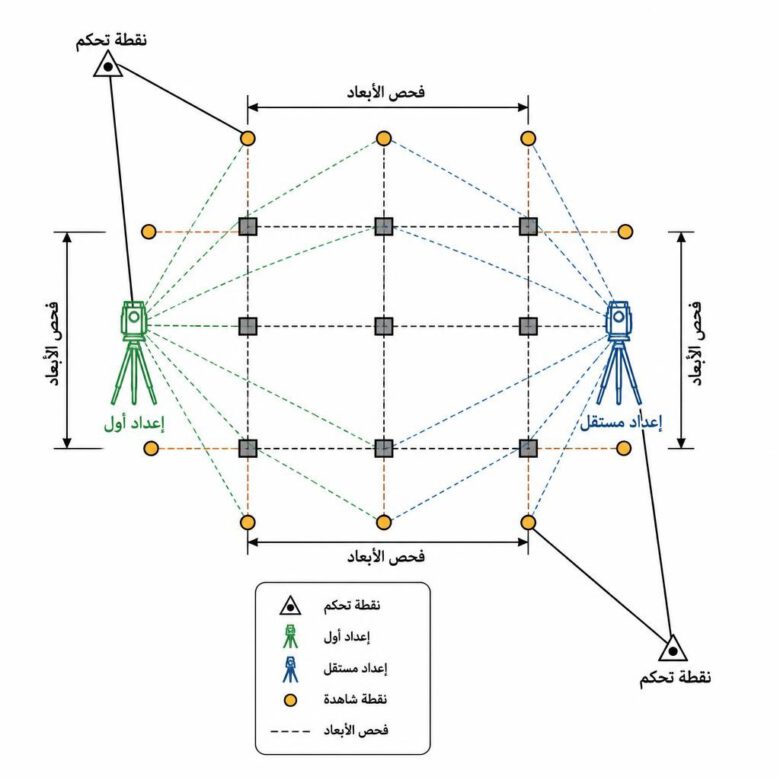

التحقق المستقل لا يعني مجرد تكرار القياس؛ بل استخدام إعداد أو مرجع يمكنه كشف الخطأ نفسه بدل تكراره. ومن أمثلته محطة جهاز ثانية، أو نقطة خلفية مختلفة، أو قياس الأقطار والأبعاد، أو الرصد في الوجهين، أو Traverse مغلق، أو إعادة القياس بواسطة مساح آخر. أما إعادة النقطة من المحطة نفسها وبالملف نفسه فقد تعطي النتيجة نفسها حتى عندما تكون إحداثيات المصدر خاطئة.
تتطلب العناصر عالية العواقب، مثل شبكات الأعمدة وكراسي الجسور ومسامير المعدات ونقاط ربط المرافق والعناصر المخفية، مستوى تحقق أعلى قد يتضمن نقطة توقف رسمية في خطة الفحص والاختبار.
6.7 الفحوصات المساحية أثناء التنفيذ
تشمل الفحوصات المرحلية عمق الحفر، ومواقع الخوازق، ومحاذاة الشدات، ومسامير التثبيت، وشاقولية الجدران، وميل الأنابيب، ومواقع الغرف، وطبقات الطرق والأسطح النهائية. ويجب توقيت القياس بحيث يمكن التصحيح قبل تحول العنصر إلى حالة غير قابلة للتعديل.
إذا تحركت علامة، تعاد من شبكة التحكم ولا يعاد بناؤها من عنصر قريب غير موثق. كما يجب مراعاة أن الشدة أو التسليح أو الهيكل قد يتحرك بين الفحص والصب؛ لذلك قد يلزم فحص نهائي مباشرة قبل النشاط الحرج.
6.8 الرفع المساحي للأعمال المنفذة
يسجل الرفع الموقع الفعلي لا الموقع التصميمي. ويجب قياس الأعمال المخفية قبل الردم أو التغليف أو إغلاق الأسقف والجدران. وتشمل البيانات الإحداثيات والمناسيب والأبعاد والأوفستات والميول والرموز والوصف وتاريخ القياس.
- قياس بدايات ونهايات الأنابيب ونقاط تغير الاتجاه أو القطر أو الميل.
- قياس مناسيب القاع للأنابيب ومراكز الأغطية أو المناهل حسب متطلبات المشروع.
- تسجيل تقاطعات الخدمات ونقاط الربط والقطع الخاصة.
- رفع أركان القواعد والعناصر المدفونة قبل فقدان الوصول إليها.
- مقارنة القيم الحرجة بالتصميم والإبلاغ عن الانحراف قبل قبول العمل.
قد تكون التسليمات رسومات CAD أو جداول أو قواعد GIS أو سحبًا نقطية أو نماذج معلومات. ويجب أن يوضح كل تسليم نظام الإحداثيات والوحدات والمرجع الرأسي وتاريخ الرصد وحالة الاعتماد.
6.9 معالجة بيانات المساحة والنسخ الاحتياطي
تُنقل البيانات الخام يوميًا إلى مخزن المشروع، وتُنشأ نسخة غير قابلة للكتابة فوقها. ويجب الفصل بين الملف الخام، وملف المعالجة، وملف التوقيع، وملف التسليم. كما ينبغي تطبيق تسمية تتضمن المشروع والمنطقة والنشاط والتاريخ والإصدار.
لا يجوز تعديل القياسات الخام داخل جدول ثم تقديمه باعتباره سجلًا ميدانيًا أصليًا. يجب الاحتفاظ بالأصل وتوثيق أي استبعاد أو تصحيح أو تحويل. كما تُراجع خرائط الترميز، ووحدات التصدير، وعدد المنازل العشرية، واتجاه المحاور قبل إرسال البيانات إلى فريق التصميم أو التنفيذ.
7. دقة أعمال المساحة والتفاوتات المقبولة
لا يوجد تفاوت موحد لجميع الأعمال. تأتي معايير القبول من العقد والمواصفات والرسومات والمعيار المطبق ووظيفة العنصر. فمتطلبات الأعمال الترابية تختلف عن مسامير معدات دقيقة أو شبكة أعمدة أو ميل خط صرف بالجاذبية.
ميزانية عدم اليقين
يجب أن تكون قدرة طريقة القياس أفضل من التفاوت المطلوب بهامش مناسب. ويُنظر إلى مصادر الخطأ مجتمعة: دقة التحكم، والجهاز، والتمركز، والتوجيه، وارتفاع الجهاز والعاكس، والطقس، وهندسة الرصد، ومعالجة البيانات. اختيار جهاز ذي دقة اسمية عالية لا يعوض شبكة تحكم ضعيفة.
يمكن تمثيل تجميع مكونات مستقلة بصورة مبسطة بالجذر التربيعي لمجموع مربعاتها، مع مراعاة أن التحليل المهني قد يتطلب نموذجًا إحصائيًا أكثر تفصيلًا:
عدم اليقين المركب ≈ الجذر التربيعي لـ
(خطأ التحكم² + خطأ الجهاز² + خطأ التمركز² + خطأ الطريقة²)عند غياب تفاوت مكتوب، يجب طلب توضيح قبل الحكم على المطابقة. ولا يجوز للمساح اختراع حد قبول أو استخدام قيمة من مشروع سابق دون اعتماد.
الدقة Accuracy مقابل التكرارية Precision
التكرارية (Precision) تعني تقارب القياسات المتكررة من بعضها، بينما تعني الدقة (Accuracy) قرب القياس من القيمة الصحيحة أو المرجع المعتمد. قد تكون القراءات متقاربة جدًا لكنها جميعًا منحازة بسبب نقطة تحكم تحركت أو ثابت عاكس خاطئ؛ لذلك لا يكفي تكرار القراءة، بل يجب ربطها بمرجع مستقل.
8. ضبط الجودة لأعمال المساحة
يركز ضبط الجودة على منع الخطأ وكشفه قبل انتقاله إلى التنفيذ. ويتضمن الحد الأدنى:
- مراجعة أحدث الرسومات والبيانات المعتمدة قبل كل نشاط.
- التحقق من صلاحية الجهاز وملحقاته واختباراته الميدانية.
- فحص محطة الجهاز والتوجيه والنقطة الخلفية والمرجع الرأسي.
- مراجعة مستقلة للحسابات وملفات النقاط الحرجة.
- تطبيق تحقق ميداني مستقل لا يعيد استخدام مصدر الخطأ نفسه.
- حماية نقاط التحكم والمراجع ووضع تعريف غير ملتبس.
- إكمال رفع العناصر المخفية قبل إصدار إذن الردم أو الإغلاق.
- تسجيل الانحرافات وإيقاف العمل عند عدم توافق القياسات.
التنسيق مع خطة الفحص والاختبار
يجب أن تحدد خطة الفحص والاختبار (ITP) الأنشطة التي تحتاج إلى تدخل رسمي قبل الانتقال للمرحلة التالية، مثل العناصر الحرجة أو الأعمال التي ستصبح مخفية. أما تفاصيل نقاط التوقف والشهود وتكرار الفحص ومسؤوليات الاعتماد ومعايير القبول، فمن الأفضل إبقاؤها داخل الـ ITP بدل تكرارها في هذه المنهجية.
قاعدة التشخيص عند ظهور فرق
- إيقاف التوقيع المتأثر وعدم تحريك النقاط لتلائم الأعمال.
- فحص رقم الملف والإصدار والوحدات ونظام الإحداثيات.
- إعادة فحص ارتفاع الجهاز والعاكس وثابت العاكس والتوجيه.
- قياس نقطة تحكم مستقلة أو إعداد جهاز جديد.
- مقارنة القياسات الخام وتحديد ما إذا كان الفرق من التحكم أو التصميم أو التنفيذ.
- توثيق القرار والإجراء التصحيحي قبل استئناف العمل.

9. متطلبات السلامة
يعمل المساح غالبًا قرب المعدات المتحركة والحفريات والطرق، وقد ينشغل بالنظر عبر الجهاز أو شاشة وحدة التحكم. لذلك يجب تطبيق ضوابط الموقع الأساسية ومراجعة تقييم المخاطر الخاص بالنشاط قبل العمل، مع استخدام التصاريح المطلوبة عند الحاجة.
- ارتداء معدات الوقاية والملابس عالية الوضوح.
- توفير مراقب أو منظم حركة عند العمل داخل مسارات المركبات.
- تطبيق خطة إدارة المرور عند المسح على الطرق أو بجوارها.
- الابتعاد عن النقاط العمياء ومناطق دوران المعدات والرفع.
- عدم الوقوف على حافة حفر غير محمية أو دخول حفرة دون وصول آمن.
- عدم دخول المناهل والأماكن المحصورة دون تصريح وقياس غازات وخطة إنقاذ معتمدة.
- حماية الحوامل من المركبات وسقوط الأجسام، وعدم ترك الجهاز دون مراقبة في منطقة نشطة.
- توفير إضاءة لا تسبب وهجًا أو خطأ تسديد في الأعمال الليلية.
- إيقاف العمل عند الغبار أو الحرارة أو المطر أو ضعف الرؤية إذا أصبحت السلامة أو موثوقية القياس غير مقبولة.
تُذكر هنا ضوابط السلامة الأساسية فقط، بينما تبقى درجات المخاطر وخطط الطوارئ والضوابط التفصيلية داخل تقييم المخاطر الخاص بالنشاط، مع الإحالة إليه من هذه المنهجية.
10. الاعتبارات البيئية
- استخدام مسارات الوصول القائمة وعدم فتح مسارات جديدة دون موافقة.
- تجنب الإضرار بالنباتات والمجاري المائية والمناطق التراثية أو المحمية.
- استخدام دهانات ومواد تعليم معتمدة، وإزالة العلامات المؤقتة عند انتهاء الحاجة.
- جمع الأوتاد والأشرطة والعبوات والبطاريات والمواد التالفة والتخلص منها وفق خطة النفايات.
- منع تسرب البطاريات أو الوقود من المركبات والمولدات المستخدمة مع معدات المسح.
- التنسيق مع فريق البيئة قبل إنشاء نقاط دائمة داخل منطقة حساسة.
يمكن تقليل إعادة العمل والهدر من خلال رفع صحيح مبكرًا؛ فالخطأ المساحي الذي يؤدي إلى تكسير خرسانة أو إعادة حفر خط مرافق يمثل أثرًا بيئيًا وتكلفة، وليس مشكلة هندسية فقط.
11. سجلات المساحة وبيانات الـ As-Built
يجب أن تسمح السجلات بإعادة بناء قرار القياس لاحقًا. وتشمل الحزمة المعتادة:
- سجل نقاط التحكم والـ Benchmarks ومحاضر الاستلام والصور.
- حسابات المسارات والشبكات والميزانية والإغلاق والتسويات.
- دفاتر الحقل وملفات الأجهزة الخام وسجلات إعداد المحطات.
- طلبات الفحص ونماذج التوقيع والتحقق وفق خطة الفحص.
- إحداثيات ومناسيب ورسومات وجداول الأعمال المنفذة.
- شهادات المعايرة واختبارات التحقق اليومية أو الدورية.
- سجلات الانحراف وعدم المطابقة والإجراء التصحيحي.
- تسليمات CAD وGIS والنماذج والسحب النقطية وبيانات إدارة الأصول.
الحد الأدنى لبيانات كل نقطة
يُفضّل أن يتضمن سجل النقطة رقمًا فريدًا، ووصفًا، وإحداثيات، ومنسوبًا، ورمزًا، وتاريخًا ووقتًا، واسم المساح، والجهاز، وطريقة القياس، ونقاط التحكم المستخدمة، وإصدار الرسم، وحالة النقطة. وفي الأعمال المخفية تُضاف صورة مرتبطة بالموقع متى طلب المشروع ذلك.
يجب تحديد مدة الاحتفاظ بالبيانات ومسار اعتمادها وفق العقد ونظام ضبط المستندات. ولا تُسلَّم ملفات مجهولة المرجع؛ إذ يجب تضمين ملف تعريفي يذكر النظام الأفقي والرأسي والوحدات وأي تحويلات مطبقة.
12. أخطاء مساحية شائعة يجب تجنبها
استخدام إصدار قديم
قد تكون القياسات صحيحة تمامًا بالنسبة إلى رسم ملغى. العلاج هو ربط كل ملف توقيع برقم إصدار، وسحب الملفات السابقة من وحدة التحكم والمجلدات المشتركة.
البدء من نقطة غير متحقق منها
نقطة واحدة متحركة قادرة على نقل الخطأ إلى جبهة كاملة. يجب استخدام نقاط تحقق زائدة وعدم الاعتماد على التطابق البصري للعلامة.
الخلط بين الأنظمة والوحدات
تشمل الأخطاء الشائعة تبديل الشرق والشمال، والتحويل بين المتر والملليمتر، واستخدام منطقة إسقاط مختلفة، وخلط الارتفاع الإهليلجي بالمنسوب المتعامد، وتطبيق معامل المقياس مرتين.
استخدام GNSS في بيئة غير مناسبة
المباني المعدنية والأشجار والجدران العالية قد تسبب الحجب وتعدد المسارات. يجب الانتقال إلى المحطة المتكاملة أو طريقة أخرى عندما لا تحقق البيئة الدقة المطلوبة، لا الاكتفاء بزمن رصد أطول دون تقييم.
الاعتماد على فحص غير مستقل
إعادة النقطة من الملف والمحطة نفسيهما قد تكرر الخطأ. يجب تغيير نقطة التحكم أو طريقة القياس أو المشغل أو مصدر البيانات بحسب خطورة العنصر.
إهمال ارتفاع الجهاز أو العاكس
إدخال ارتفاع خاطئ يؤثر مباشرة في المنسوب وقد يظل غير ظاهر في الإحداثيات الأفقية. يُقاس الارتفاع بالطريقة التي يحددها الجهاز، ويسجل قبل وبعد الجلسة عند الأعمال الحرجة.
رفع الأعمال بعد تغطيتها
لا يمكن استبدال الرفع المباشر للأنبوب المدفون بقياس تقريبي من علامات سطحية. يجب ربط إذن الردم باكتمال الرفع ومراجعته.
تطبيق تفاوت عام أو تعديل البيانات الخام
يجب استخدام تفاوت العنصر المحدد والاحتفاظ بالسجل الخام. تعديل ملف جدول لا يُصلح قياسًا غير مقبول، بل يلغي قابلية التتبع ويعرض المشروع لقرارات خاطئة.
13. الأسئلة الشائعة
ما هي منهجية أعمال المساحة؟
هي وثيقة تحدد كيفية إدارة نقاط التحكم والتوقيع ونقل المناسيب والفحص ورفع الأعمال المنفذة باستخدام معلومات معتمدة وأجهزة مناسبة ومسؤوليات وسجلات واضحة.
ما الذي يجب التحقق منه قبل بدء التوقيع؟
يجب التحقق من إصدار الرسم، ونظام الإحداثيات، والمرجع الرأسي، والوحدات، ونقاط التحكم، والمناسيب، وإحداثيات التصميم، وحالة الجهاز، وارتفاع العاكس، والتفاوت المطلوب، وجاهزية الموقع.
كم مرة يجب معايرة جهاز المحطة المتكاملة أو الميزان؟
لا توجد مدة موحدة لجميع المشاريع. يحدد التكرار وفق تعليمات المصنع والمواصفات وسجل الجهاز وظروف الاستخدام. ويجب إجراء تحقق إضافي بعد الصدمة أو السقوط أو ظهور قراءات غير متسقة.
ما التفاوت المستخدم في المساحة الإنشائية؟
يؤخذ التفاوت من مواصفات المشروع أو الرسم أو المعيار المطبق على العنصر. تختلف الدقة المطلوبة بين الأعمال الترابية وشبكات الأعمدة وطبقات الطرق والأنابيب والتشطيبات ومسامير المعدات.
متى ينفذ رفع الأعمال المنفذة؟
ينفذ في المرحلة المحددة بالعقد، وبالنسبة إلى الأعمال المخفية قبل الردم أو التغليف أو الإغلاق. ويجب ألا يصدر إذن التغطية قبل اكتمال القياس المطلوب ومراجعته.
هل يمكن أن يحل GNSS محل المحطة المتكاملة؟
لا. يناسب GNSS كثيرًا من الأعمال الخارجية، لكن أداءه يعتمد على السماء المفتوحة والتصحيحات ونظام الإحداثيات والدقة المطلوبة. تظل المحطة المتكاملة والميزانية ضرورية للأعمال الدقيقة والمواقع المحجوبة والمناسيب الحرجة.
ما الفرق بين التوقيع والرفع المساحي للأعمال المنفذة؟
التوقيع ينقل موقع التصميم إلى الطبيعة قبل التنفيذ، بينما يسجل الرفع المساحي للأعمال المنفذة الموقع الحقيقي بعد التنفيذ. ويجب عدم نسخ إحداثيات التصميم إلى سجل الأعمال المنفذة بدل قياسها.
ماذا يفعل المساح إذا اختلفت نقطتا تحكم؟
يوقف العمل المتأثر، ويقيس نقاطًا إضافية، ويفحص الإعداد والملفات، ويحدد النقطة غير المستقرة عبر رصد مستقل. لا يجوز اختيار أقرب نتيجة إلى التصميم أو توزيع الفرق دون تحليل واعتماد.
الخاتمة
تنجح منهجية أعمال المساحة عندما تنشئ سلسلة موثوقة تبدأ من التصميم المعتمد وتنتهي بسجل فعلي قابل للتتبع. تبدأ السلسلة بتعريف النظام المرجعي والتحقق من نقاط التحكم، ثم فحص الجهاز والتوجيه، والتوقيع بأوفستات مناسبة، والتحقق المستقل، والفحوصات المرحلية، وأخيرًا رفع الأعمال المخفية قبل تغطيتها.
أما التفاوتات ونقاط تدخل الاستشاري وتكرار التفتيش والمخاطر التفصيلية، فيجب ضبطها من خلال المواصفات وخطة الفحص والاختبار وتقييم المخاطر والنماذج المعتمدة. ويمنع هذا الفصل التكرار، ويجعل المنهجية وثيقة تنفيذ عملية بدل أن تتحول إلى تجميع غير منضبط للمتطلبات.
الخلاصة أن القياس الجيد ليس رقمًا يظهر على شاشة الجهاز؛ بل هو مرجع صحيح، وطريقة مناسبة، وتحقق مستقل، وسجل محفوظ، وقرار قبول يستند إلى تفاوت معتمد. وعندما تُدار هذه العناصر كمنظومة واحدة، تتحول المساحة من نشاط توقيع روتيني إلى أداة وقاية مبكرة تحمي جودة المشروع وبرنامجه وتكلفته وتمنع التعارضات بين التخصصات.
