كيفية تنفيذ الطرق من الألف إلى الياء

تعرف على خطوات تنفيذ الطرق بالتفصيل، من تهيئة الأرض حتى الدهانات والأرصفة، وفق أحدث المواصفات الفنية والممارسات الهندسية لضمان الجودة والمتانة بأقل التكاليف.

شارك هذه المقالة من موقع كيفَ:

تُعد عملية تنفيذ الطرق من أكثر المشاريع الهندسية تعقيدًا، لما تتطلبه من دقة في كل مرحلة من مراحل العمل، وضرورة الالتزام بالمواصفات الفنية لضمان السلامة والمتانة وطول العمر الافتراضي للطريق. في هذه المقالة، سنأخذك في رحلة تفصيلية لفهم جميع مراحل تنفيذ الطريق، من تهيئة الأرض وحتى الدهانات النهائية وتركيب الأرصفة، وذلك وفقًا لأحدث الأنظمة والمواصفات المعتمدة.

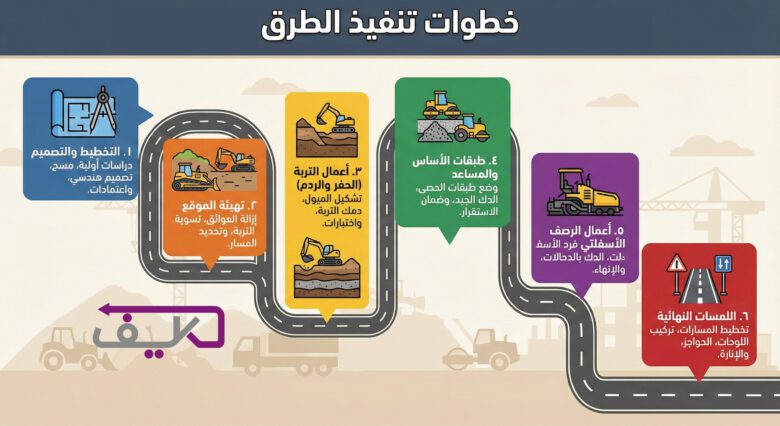

🚜 أولاً: أعمال التهيئة وتجهيز الموقع

المحطة الأولى في رحلة تنفيذ الطرق من الالف إلى الياء تبدأ من أعمال تهيئة وتجهيز الموقع للعمل، وتتلخص هذه المحطة في النقاط الآتية:

  • تحديد مسار الطريق: باستخدام أجهزة المساحة الحديثة مثل Total Station، يتم تحديد المحاور، الأكتاف، ومنسوب الطريق.
  • إزالة العوائق: يتم إزالة الأشجار، الصخور، المباني، أو الخدمات الموجودة ضمن مسار الطريق.
  • تحويل الخدمات: يتم التنسيق مع الجهات المختصة لتحويل خطوط الخدمات التي تعيق أعمال التنفيذ.
  • تسوية الأرض الطبيعية: إزالة الطبقة السطحية غير الصالحة بعمق 30 إلى 50 سم.

اقرأ أيضا: مسرب هروب الشاحنات: أنواعه، تصميمه، وأهميته


🚧 ثانيا: أعمال الحفر والردم للطرق (الأعمال الترابية Earthworks)

تُعتبر هذه المرحلة هي الأساس الذي تُبنى عليه جميع طبقات الطريق اللاحقة، ويجب تنفيذها بدقة عالية.

أعمال الحفر والردم للطرق (الأعمال الترابية Earthworks)
أعمال الحفر والردم للطرق (الأعمال الترابية Earthworks)

🔹 الخطوة 1: المسح وتحديد المسارات

  • استخدام أجهزة المساحة (Total Station, GPS RTK) لتحديد محور الطريق ومواقع الأكتاف والحواف.
  • تثبيت الأوتاد (Pegs) واللوحات التعريفية لكل محور ومنسوب.

🔹 الخطوة 2: إزالة الطبقة السطحية

  • إزالة الطبقة الزراعية أو غير الصالحة (Top Soil) بعمق يتراوح بين 30–50 سم.
  • نقل المخلفات إلى مكبّ معتمد بيئيًا.

🔹 الخطوة 3: الحفر حتى منسوب التصميم (Subgrade Level)

  • الحفر حتى الوصول إلى المنسوب المحدد في المخطط.
  • في حالة التربة الضعيفة، يجب إزالة التربة واستبدالها برمل أو تربة محسنة.

🔹 الخطوة 4: أعمال الردم والدمك

  • الردم بطبقات لا تتجاوز 30 سم.
  • دمك كل طبقة بنسبة لا تقل عن 95% من اختبار بروكتور المعدل (Modified Proctor).
  • يتم اختبار الكثافة (Field Density) بعد كل طبقة باستخدام جهاز nuclear gauge.

مصادر خارجية: أعمال الحفر وقطع الصخور والردم


🧱 ثالثًا: تنفيذ طبقة Subbase وطبقة Base (الأساس)

🔹 طبقة Subbase:

  • المواد: تستخدم مواد مجروشة (Crushed Aggregate) أو مواد طبيعية محسّنة مطابقة للمواصفات (AASHTO أو البلدية).
  • السمك النموذجي: 20–30 سم، حسب التصميم.
  • طريقة التنفيذ:
    1. فرش المادة على كامل عرض الطريق باستخدام الجريدر.
    2. الرش بالماء بشكل منتظم.
    3. الدمك باستخدام مداحل (10–20 طن) حتى الوصول إلى كثافة ≥ 98% Modified Proctor.
    4. إجراء اختبار الكثافة واختبار CBR للطبقة بعد الدمك.

🔹 طبقة Base (الأساس):

  • المواد: Aggregate Base Course (ABC) من صخور صلبة ذات تدرج محدد.
  • السمك النموذجي: 15–25 سم.
  • طريقة التنفيذ:
    1. فرش المادة على طبقة Subbase.
    2. تعديل المنسوب باستخدام الجريدر.
    3. الرش بالماء والدمك على طبقتين أو ثلاث طبقات.
    4. التحقق من:
      • نسبة الدمك (≥ 100% Modified Proctor).
      • التدرج الحبيبي (Grading).
      • سماكة الطبقة باستخدام قضيب حديدي أو مسح ليزري.

🧪 اختبارات ضرورية:

  • Field Density.
  • Grading Sieve Analysis.
  • CBR & Moisture Content.

🛢️ رابعًا: تنفيذ طبقات الإسفلت

🔹 طبقة Prime Coat (الربط بين Base وBinder)

  • المادة: MC-70 أو RC-70 أو RC-250.
  • طريقة التنفيذ:
    1. تنظيف سطح طبقة الـBase من الغبار والزيوت.
    2. رش الـPrime Coat باستخدام معدات الرش بكمية 1.0 – 1.2 لتر/م².
    3. يُترك حتى يجف (6–24 ساعة حسب الطقس).
تنفيذ الطرق من الالف إلى الياء - تنفيذ طبقات الإسفلت
تنفيذ الطرق من الالف إلى الياء – تنفيذ طبقات الإسفلت

🔹 طبقة Binder Course (الربط الأساسية)

  • المادة: Asphalt Concrete ذات تدرج خشن (مثلاً: 19mm Nominal Max Size).
  • السمك: عادة 5–7 سم.
  • طريقة التنفيذ:
    1. تفريغ الإسفلت مباشرة من الشاحنات إلى آلة الـPaver.
    2. فرش الطبقة باستخدام Paver مع التحكم في السماكة والميول.
    3. الدمك باستخدام:
      • مداحل اهتزازية (Vibratory Rollers).
      • رصّاصات حديدية ثابتة (Steel Wheel).
      • مداحل هوائية (Pneumatic Rollers) للطبقة الوسطى.

🔹 طبقة Wearing Course (السطح النهائي)

  • المادة: Asphalt Concrete بتدرج ناعم (12.5mm أو 9.5mm).
  • السمك: 4–5 سم.
  • طريقة التنفيذ:
    1. رش Tack Coat (0.3–0.5 لتر/م²) قبل فرش الطبقة.
    2. فرد الطبقة النهائية باستخدام Paver.
    3. إجراء عملية الدمك كما في الطبقة السابقة، مع فحص درجات الحرارة باستمرار (لا تقل عن 135°C عند الفرش، و90–110°C عند الدمك).

📏 فحوصات إلزامية للأسفلت:

  • درجة حرارة الإسفلت عند الفرش.
  • اختبار مارشال (Marshall Stability).
  • واختبار السماكة.
  • اختبار الانضغاط والدمك (Core Density).

✅ أهم الملاحظات أثناء تنفيذ الطريق:

  • يجب ألا تُفرش أي طبقة قبل التأكد من نجاح اختبارات الطبقة السابقة.
  • يجب أن تكون جميع الميول العرضية (Cross Slopes) صحيحة لتصريف المياه (1.5–2.5%).
  • الانتباه إلى حدود التداخل بين الطبقات عند المنحنيات أو التوسعات.
  • لا يجوز تنفيذ الإسفلت أثناء هطول الأمطار أو في درجات حرارة منخفضة.

🧱 خامسًا: أعمال الأرصفة والبلدورات (Curbstone & Sidewalks)

أعمال الأرصفة والبلدورات ليست فقط لأغراض تجميلية، بل تلعب دورًا رئيسيًا في تنظيم حركة المشاة والمركبات، وتصريف مياه الأمطار، وتحديد حدود الطريق.

🔹 1. أعمال البلدورات (Curbstone Works)

📌 أنواع البلدورات:

  • بلدورات قائمة (Straight Curbs): تُستخدم لتحديد الحافة بين الطريق والرصف.
  • وبلدورات مائلة (Ramp Curbs): تُستخدم عند التقاطعات والمداخل.
  • بلدورات منحنية (Radius Curbs): في الزوايا والمنعطفات.
  • بلدورات تصريف (Gutter Curbs): لتوجيه مياه الأمطار إلى المصائد.

🔧 خطوات التنفيذ:

  1. تحديد خط البلدورة بدقة بواسطة خيوط أو أوتاد وأجهزة المساحة.
  2. حفر خندق بعمق 20–30 سم وعرض أكبر من عرض البلدورة.
  3. صب طبقة خرسانية تحتية (Blinding) بسمك 10 سم.
  4. تركيب البلدورات يدويًا مع المونة الأسمنتية (1:4) مع ضبط الميل والارتفاع.
  5. ملء الفواصل بالمونة أو بمواد مرنة (Bitumen Mastic).
  6. معالجة التشققات والفواصل بالدهانات الإسفلتية أو الراتنجية عند الحاجة.

✅ يُفضل استخدام بلدورات مسبقة الصب من مصانع معتمدة لضمان التماثل والجودة.


🔹 2. أعمال الأرصفة (Sidewalks / Pavements)

📌 المواد الشائعة:

  • بلاط إنترلوك (Interlock): متعدد الألوان والأشكال.
  • خرسانة ملساء (Brushed Concrete): للأرصفة الصناعية أو الاقتصادية.
  • بلاط جرانيتي أو حجر صناعي: في المناطق الفاخرة.

🔧 خطوات التنفيذ:

  1. تسوية الأرض أسفل الرصيف ورشها بماء خفيف.
  2. فرش طبقة Subgrade (رملية) بسمك 15–20 سم ودمكها.
  3. فرش طبقة رمل ناعم (3–5 سم) فوق الطبقة الأساسية.
  4. تركيب بلاط الإنترلوك يدويًا وفق النمط المطلوب.
  5. الضغط بالمداحل المطاطية الخفيفة أو اهتزاز البلاط.
  6. ملء الفواصل برمل ناعم أو بودرة حجرية.

✅ يجب أن تُنفذ الأرصفة بميل خفيف للخارج (2%) لتصريف مياه الأمطار بعيدًا عن المباني.


🎨 سادسًا: الدهانات والعواكس المرورية (Road Markings & Reflectors)

الدهانات والعواكس تلعب دورًا حيويًا في تنظيم حركة السير وزيادة مستوى السلامة، خصوصًا أثناء الليل أو في الظروف الجوية السيئة.

🔹 1. دهانات الطرق (Road Paints)

📌 أنواع الدهانات:

  • Thermoplastic Paint (حراري): عالي التحمل، يُستخدم على الطرق السريعة.
  • Cold Paint (دهان بارد): اقتصادي، يُستخدم للطرق الداخلية أو منخفضة الحركة.
  • Epoxy Paint: مقاوم للكيماويات، يُستخدم في مواقف السيارات.

🔧 خطوات التنفيذ:

  1. تنظيف السطح جيدًا من الأتربة والزيوت باستخدام ضواغط هواء.
  2. تحديد مسارات الدهان بخيوط وأشرطة.
  3. رش الدهان باستخدام ماكينة Line Marking.
  4. إضافة خرز زجاجي (Glass Beads) لتحسين الانعكاس.
  5. الانتظار حتى جفاف الطبقة (15–30 دقيقة للبارد، 10 دقائق للحراري).

🔄 رموز الألوان القياسية:

  • الأبيض: لتحديد المسارات.
  • الأصفر: للفصل بين الاتجاهات.
  • الأحمر: للتحذير أو المنع.
  • الأزرق: لمواقف ذوي الاحتياجات الخاصة.

🔹 2. العواكس (Raised Pavement Markers – RPM)

📌 أنواع العواكس:

  • بلاستيكية بمرآة داخلية (Plastic RPMs).
  • عواكس معدنية مدمجة (Steel Embedded Reflectors).
  • عواكس زجاجية (Glass Reflectors).

🔧 خطوات التركيب:

  1. تنظيف السطح وتحديد نقاط التركيب بدقة.
  2. استخدام مادة لاصقة (Epoxy Resin أو Bituminous Adhesive) لتثبيت العاكس.
  3. الضغط على العاكس حتى التماسك الكامل.
  4. التحقق من استقامة وتوازن العواكس.

🛑 سابعًا: أعمال التصريف والحمايةمصارف سطحية (Catch Basins).

  • أنابيب تصريف (Culverts).
  • قنوات تصريف جانبية.
  • استخدام طبقة Geotextile لمنع التلوث بين التربة والطبقات.

📖 اقرأ أيضًا: طريقة عمل البنية التحتية للمناطق السكنية


✅ متطلبات السلامة والجودة

تنفيذ الطريق لا يُعد مكتملًا دون تطبيق صارم لإجراءات السلامة وضمان الجودة في جميع المراحل.

🔹 1. إجراءات السلامة (HSE)

🦺 أثناء العمل:

  • ارتداء معدات الحماية الشخصية (PPE): خوذ، صدريات فسفورية، أحذية أمان.
  • تثبيت لوحات تحذيرية عند مواقع الحفر والآلات.
  • وضع حواجز مؤقتة لحماية المشاة من مناطق العمل.
  • توفير مداخل بديلة لساكني المنطقة.

🧯 للطوارئ:

  • وجود طفايات حريق موزعة على الموقع.
  • تدريب الفريق على الإسعافات الأولية.
  • خطة إخلاء واضحة في حال الحوادث.

🔹 2. ضبط الجودة (Quality Control)

🧪 اختبارات ميدانية:

  • Field Density Tests لجميع طبقات الردم وSubbase.
  • Concrete Testing للبلدورات وغرف التفتيش (Slump, Compression).
  • Asphalt Core Samples لفحص السماكة والكثافة.
  • Paint Thickness Gauge للدهانات.

📋 التوثيق:

  • تقديم تقارير يومية تتضمن:
    • نسبة الإنجاز.
    • المشاكل الفنية.
    • نتائج الفحوصات.
  • مراجعة واعتماد كل مرحلة من قبل المهندس الاستشاري.

📌 خاتمة

تنفيذ الطرق ليس مجرد سفلتة سطحية، بل هو منظومة هندسية متكاملة تبدأ من دراسة التربة وتنتهي بعناصر التجميل والدهانات. كل مرحلة تعتمد على التي تسبقها، والخطأ في واحدة قد يؤثر على سلامة المشروع بأكمله. لذلك، فإن الالتزام بالمعايير الهندسية والمواصفات المحلية مثل مواصفات وزارة النقل السعودية أو البلدية أمر أساسي لضمان تنفيذ طريق متين وآمن وفعال. هل استفدت من مقالة تنفيذ الطرق من الألف إلى الياء ؟ انشرها لتعم الفائدة الجميع.

انضم إلى شبكة كيف 📬

كن أول من يطّلع على مقالاتنا، الدروس، والأخبار التقنية والهندسية—تصل مباشرة إلى بريدك.

  • ملخّصات ومواد عملية مختارة بعناية
  • تنبيهات بأهم الأدوات والبرامج
